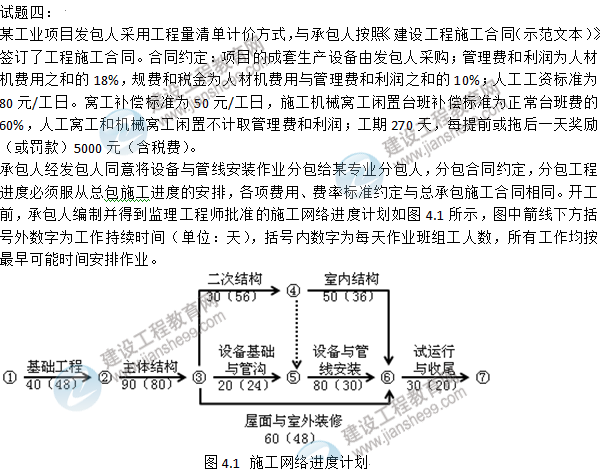

2015年造價工程師《建設工程造價案例分析》試題及答案(案例四)
2015年造價工程師《建設工程造價案例分析》試題及答案(案例四題),由網校老師帶領專業造價工程師考試教研組團隊完成!
【估分更準確】老師針對每一道造價工程師試題及對應的答案都會(huì )進行詳盡的分析解讀,提高您的估分準確度!2015年造價工程師《案例分析》答案及解析
2015年造價工程師《建設工程造價案例分析》答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育公布的為準!

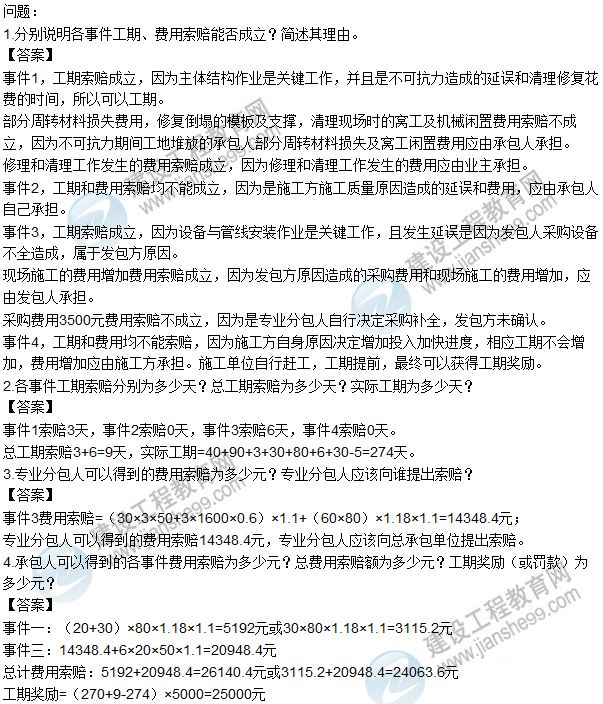

施工過程中發生了如下事件:
事件1:主體結構作業20天后,遇到持續兩天的特大暴風雨,造成工地堆放的承包人部分周轉材料損失費用2000元;特大暴風雨結束后,承包人安排該作業隊中20人修復倒塌的模板及支撐,30人進行工程修復和場地清理,其他人在現場停工待命,修復和清理工作持續了1天時間。施工機械A、B持續窩工閑置3個臺班(臺班費分別為:1200元/臺班、900元/臺班)。
事件2:設備基礎與管溝完成后,專業分包人對其進行技術復核,發現有部分基礎尺寸和地腳螺栓預留孔洞位置偏差過大。經溝通,承包人安排10名工人用了6天時間進行返工處理,發生人材機費用1260元,使設備基礎與管溝工作持續時間增加6天;
事件3:設備與管線安裝作業中,因發包人采購成套生產設備的配套附件不全,專業分包人自行決定采購補全,發生采購費用3500元,并造成作業班組整體停工3天,因受干擾降效增加作業用工60個工日,施工機械C閑置3個臺班(臺班費:1600元/臺班),設備與管線安裝工作持續時間增加3天;
事件4:為搶工期,經監理工程師同意,承包人將試運行部分工作提前安排,和設備與管線安裝搭接作業5天,因搭接作業相互干擾降效使費用增加10000元。
其余各項工作的持續時間和費用沒有發生變化。
上述事件后,承包人均在合同規定的時間內向發包人提出索賠,并提交了相關索賠資料。
上述事件后,承包人均在合同規定的時間內向發包人提出索賠,并提交了相關索賠資料。
