2011年造價工程師《理論與法規》專家分析(13)
5. 線路、關鍵線路和關鍵工作
?。?)線路。網絡(luò )圖中從起點節點開始,沿箭頭方向順序通過一系列箭線與節點,最后到達終點節點的通路稱為線路。線路既可依次用該線路上的節點編號來表示,也可依次用該線路上的工作名稱來表示。線路既可表示為:①-②-③-⑤-⑥也可表示為:支模1→扎筋1→混凝土1→混凝土2.
?。?)關鍵線路和關鍵工作。線路上所有工作的持續時間總和稱為該線路的總持續時間??偝掷m時間最長的線路稱為關鍵線路,關鍵線路的長度就是網絡(luò )計劃的總工期。
在網絡(luò )計劃中,關鍵線路可能不止一條。而且在網絡(luò )計劃執行過程中,關鍵線路還會(huì )發生轉移。
關鍵線路上的工作稱為關鍵工作。在網絡(luò )計劃的實施過程中,關鍵工作的實際進度提前或拖后,均會(huì )對總工期產生影響。因此,關鍵工作的實際進度是工程項目進度控制工作中的重點。

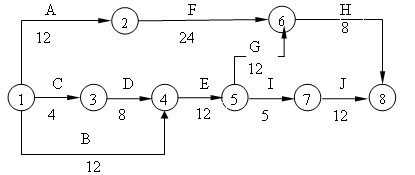

[例]某分部工程雙代號網絡(luò )計劃如下圖所示,其關鍵線路有( )條。
A.5
B.4
C.3
D.2
答案C
思路:該題的線路有1268,134568,134578,14568,14578,其持續時間分別為44,44,41,44,41.所以關鍵路線有3條。
