2011年造價工程師《理論與法規》專家分析(11)
?。ǘ┓枪澴嗔魉┕?/strong>
非節奏流水施工是指在組織流水施工時,全部或部分施工過程在各個施工段上的流水節拍不相等的流水施工。這種施工是流水施工中最常見的一種。
1. 非節奏流水施工的特點
?。?)各施工過程在各施工段的流水節拍不全相等;
?。?)相鄰施工過程的流水步距不盡相等;
?。?)專業工作隊數等于施工過程數;
?。?)各專業工作隊能夠在施工段上連續作業,但有的施工段之間可能有空閑時間。
2. 流水步距的確定
累加數列錯位相減取大差法的基本步驟如下:
?。?)對每一個施工過程在各施工段上的流水節拍依次累加,求得各施工過程流水節拍的累加數列;
?。?)將相鄰施工過程流水節拍累加數列中的后者錯后一位,相減后求得一個差數列;
?。?)在差數列中取最大值,即為這兩個相鄰施工過程的流水步距。
[例4.4.5]某工程由3個施工過程組成,分為4個施工段進行流水施工,其流水節拍(天)見表4.4.1,試確定流水步距。
表4.4.1 某工程流水節拍表
施工過程 | 施工段 | |||
① | ② | ③ | ④ | |
Ⅰ | 2 | 3 | 2 | 1 |
Ⅱ | 3 | 2 | 4 | 2 |
Ⅲ | 3 | 4 | 2 | 2 |
[解](1)求各施工過程流水節拍的累加數列:
施工過程Ⅰ:2,5,7,8
施工過程Ⅱ:3,5,9,11
施工過程Ⅲ:3,7,9,11

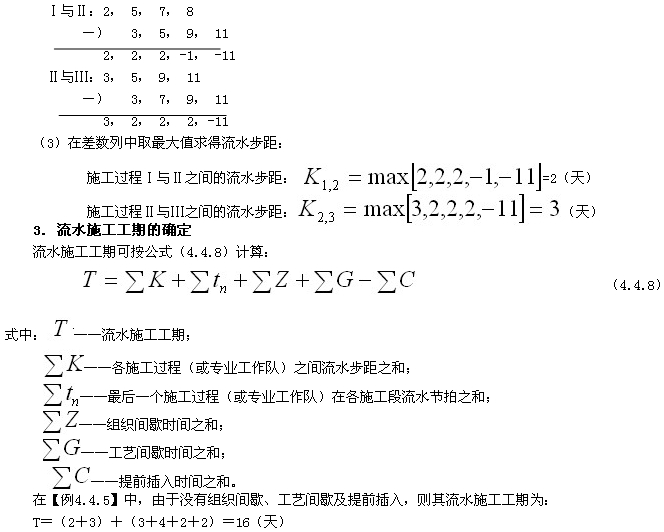

?。?)錯位相減求得差數列:
