2014年監理工程師考試《建設工程監理案例分析》模擬試題(二)

2013-12-24 13:27  來源:建設工程教育網  字體:  打印 收藏

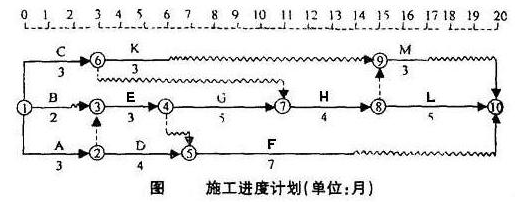

  3、某工程項目合同工期為20個月,施工單位提交的施工進度計劃如下圖所示(時間單位:月),各項工作均勻速施工。

施工進度計劃

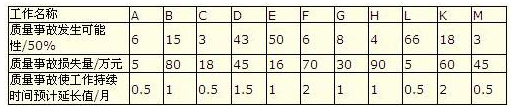

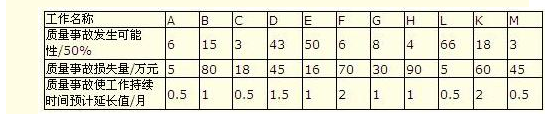

  為有效控制工程質量,咨詢工程師對各工作進行了初步風險分析,風險對項目產生的影響見下表。

  表風險對項目產生的影響

風險對項目影響

  1)、施工進度計劃圖中,B.C.H工作需要由一個專業施工隊按順序施工,在不改變工作、工藝關系又最緊湊的前提下,如何安排這三項工作最合理?合理安排B.C.H工作后的新進度計劃與原進度計劃相比總工期是否有改變?此時該專業施工隊最少的工作間斷時間為多少?關鍵線路包括哪些工作?

  正確答案:按照B.C.H順序安排。

  總工期沒有變化(或者寫20個月)。

  該專業施工隊最少的工作間斷時間為5個月。

  關鍵路徑包括A.E.G、H、L工作(也可以在網絡(luò )圖上標出關鍵路徑;還可以將關鍵路徑用節點表示成①—②—③—④—⑦—⑧—⑩)。

  答案解析:因為B.C.H工作需要由一個專業施工隊按順序施工,所以這三項工作必須是串行搭接關系,由于C工作是H工作的緊前工作,所以不能搭接成C.B.H的順序;也不能影響其他工作的前后順序。

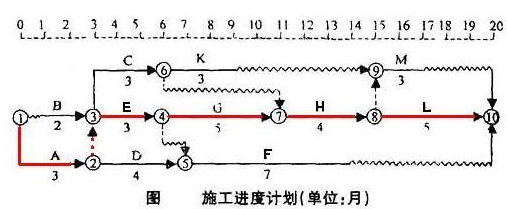

  調整后的網絡(luò )圖如下所示:

施工進度計劃

  B工作晚一個月開工,在第一個月月末第二個月月初的時候開工,這樣B工作結束之后,C工作緊接著開始,施工機械只有在CH之間有閑置,閑置的時間為CH之間波浪線的長度,為5個月。

  2)、工程按新進度計劃實施過程中,如果D.E工作發生了質量事故,會(huì )影響到哪些工作?

  正確答案:D工作的延誤會(huì )影響到非關鍵工作F的最早開始時間;

  E工作的延誤會(huì )影響到G、H、L三項關鍵工作。

  答案解析:如果工作的延誤超過了該工作本身的自由時差,則該延誤會(huì )影響該工作的緊后工作;如果延誤超過總時差,則會(huì )影響總工期。

  3)、如果問題2中的風險事件發生,實際工期為多少?

  正確答案:該項目實際工期變更為21個月。

  根據題目所給表格,D.E預計的延長時間分別為1.5個月和1個月。

  但是因為在新的網絡(luò )計劃中,E工作是關鍵工作,他的延誤會(huì )影響工期;D工作是非關鍵工作,有6周的總時差,所以D工作延誤1.5周不影響總工期。故總工期為:20+1=21個月。

  4、某建設工程項目,在決策階段,相關人員發現本項目存在若干風險,其中一些風險可以采用投保的方式進行轉移,保費大約需要40萬元。但是決策層認為,當前市場投資前景很好,于是決定風險自留,僅支出8.6萬元對其中一小部分發生概率較大的風險進行了投保,將節省下來的保險費用作投資,以期取得較多的投資回報。在預計的工程施工期間,發生建筑材料、勞動力大幅度漲價的可能性較大,對此,決策層決定在日后與施工單位簽訂的施工合同采用固定總價合同的形式,以規避該風險。對于本工程中可能存在的一部分風險,決策層決定采用風險回避的對策;此外,對于本工程施工階段的某些風險,決策層認為有必要建立損失控制計劃系統。

  1)、文中所述,建設單位決策層決定風險自留的做法是否合適?為什么?

  正確答案:建設單位決策層決定風險自留的做法合適。

  建設單位判斷當前市場投資前景很好,這就意味著保險費的機會(huì )成本很大,可以采取風險自留,將保險費作為投資,以取得較多的投資回報,即使今后自留風險事件真的發生了,增加的投資回報也可用于彌補其造成的損失。

  2)、計劃性風險自留的適用條件包括哪些?

  正確答案:計劃性風險自留至少要符合以下條件之一才應予以考慮:(1)別無選擇;(2)期望損失不嚴重;(3)損失可準確預測;(4)企業有短期內承受最大潛在損失的能力;(5)投資機會(huì )很好(機會(huì )成本很大);(6)內部服務優良。

  3)、決策層決定在日后與施工單位簽訂的施工合同采用固定總價合同的形式,以規避漲價風險的行為屬于什么種類的風險對策?

  正確答案:這一行為屬于非保險風險轉移的風險對策。

  4)、風險回避對策有什么缺陷?

  正確答案:風險回避對策的缺陷在于:(1)回避一種風險可能產生另一種新的風險;(2)回避風險的同時也失去了從風險中獲益的可能性;(3)回避風險可能不實際或不可能;(4)風險回避是一種消極的風險對策。

  5)、就施工階段而言,損失控制計劃系統應當包括哪些內容?

  正確答案:就施工階段而言,損失控制計劃系統應當包括:(1)預防計劃(又稱安全計劃);(2)災難計劃;(3)應急計劃。
