施工組織設計的審查歷年考試分值+練習題+思維導圖
監理質量控制知識點:施工組織設計的審查
一、分值統計
二、金題鞏固
【2021年多選】項目監理機構對施工組織設計的審查內容有( )。
A.施工總平面布置
B.施工進度安排
C.施工方案
D.生產安全事故應急預案
E.分包單位的類似工程業績
【正確答案】AB
【答案解析】施工組織設計審查應包括下列內容:(1)編審程序應符合相關規定;(2)施工組織設計的基本內容是否完整,應包括編制依據、工程概況、施工部署、施工進度計劃、施工準備與資源配置計劃、主要施工方法、施工現場平面布置及主要施工管理計劃等;(3)工程進度、質量、安全、環境保護、造價等方面應符合施工合同要求;(4)資金、勞動力、材料、設備等資源供應計劃應滿足工程施工需要,施工方法及技術措施應可行與可靠;(5)施工總平面布置應科學合理。選項C、D屬于施工方案審查的內容,選項E屬于現場施工準備的質量控制內容。
【2020年單選】根據《建設工程監理規范》,下列施工單位報審表中,需由總監理工程師簽字并加蓋執業印章的是( )。
A.工程復工報審表
B.監理通知回復單
C.分部工程報驗表
D.施工組織設計報審表
【正確答案】D
【答案解析】選項A、B、C,總監理工程師僅簽字,不蓋章。
【2019年單選】根據《建設工程監理規范》,項目監理機構應將已審核簽認的施工組織設計報送( )。
A.工程質量監督機構
B.建設單位
C.監理單位
D.施工單位
【正確答案】B
【答案解析】已簽認的施工組織設計由項目監理機構報送建設單位。
【2019年單選】根據《建設工程監理規范》,下列施工單位報審表中,需要總監理工程師簽字并加蓋執業印章的是( )。
A.監理通知回復單
B.施工組織設計報審表
C.分部工程報驗表
D.工程復工報審表
【正確答案】B
【答案解析】選項A,監理通知回復單,項目監理機構蓋章,總監理工程師或專業監理工程師簽字;選項C,分部工程報驗表,項目監理機構蓋章,總監理工程師簽字;選項D,工程復工報審表,項目監理機構蓋章,總監理工程師簽字。
【2019年單選】根據《建設工程監理規范》,下列工程資料中,需要建設單位簽署審批意見的是( )。
A.監理規劃
B.施工組織設計
C.工程暫停令
D.超過一定規模的危險性較大的分部分項工程專項施工方案
【正確答案】D
【答案解析】建設單位對施工組織設計簽署審批意見(僅對超過一定規模的危險性較大分部分項工程專項方案)。

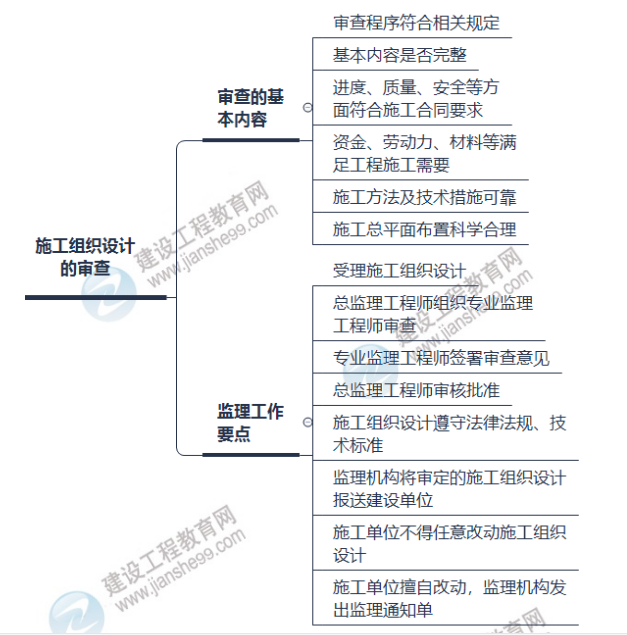

三、思維導圖
