引言
建設項目是在不同合同體系和項目管理模式的約束下進行,選擇不同的合同體系和項目管理模式對建設項目的順利實施具有至關重要的作用。對于一般的建設工程,合同體系從根本上可以劃分為三類:設計—招標—建造(D-B-B)、設計—施工總承包(D-B)、建設管理(CM)[1]。其中,總承包的模式近年來在世界范圍內得到廣泛應用。工程總承包企業可依法將所承包工程中的部分工作發包給具有相應資質的分包企業;分包企業按照分包合同的約定對總承包企業負責。工程總承包主要有如下兩種方式:設計 —施工總承包(D-B)、設計采購施工(EPC)/交鑰匙總承包。本文主要針對D-B模式的總承包建設項目展開討論。
實行項目總承包具有很多優點。對于業主來說,由于其將工程的設計、施工全部承包給一家承包商,從而減少了管理和協調的工作,并有利于工程的進度和質量控制,有效降低工程造價。國外經驗證明,采用項目總承包的模式可以降低造價10%左右[2]。對于承包商來說,由于可以從設計開始,從項目的整個建設周期的角度來更合理的分配資源,將其豐富的建材采購、結構形式、產品市場知識運用于管理過程中,更好地發揮管理優勢,實現更好的經濟效益。
1、工程項目風險及風險管理
風險指干擾目標實現并可能帶來?yè)p失的不確定性。工程項目風險指工程項目在設計、施工、竣工驗收等各個階段可能遭受的風險。由于工程項目具有規模大、周期長、單件性和復雜性等特點,在實施工程中存在更多的不確定性,因而比一般商品具有更大的風險。同其他項目風險一樣,工程項目風險也具有客觀性、必然性、可變性、相對性、階段性等特性。

風險管理指人們對潛在的意外損失進行識別、評估、預防和控制的系統過程,表1為不同合同類型的風險分擔[3].從表1中可以看出,總承包(EPC和D-B)模式下承包商所承擔的風險顯然大于施工總承包或分項直接發包的風險。因而總承包項目的風險管理尤為重要。 工程項目的風險管理貫穿于項目管理和合同管理的整個過程,并且根據環境和條件的變化進行動態的調整。風險管理程序見圖1.
2 、項目總承包(D-B)模式的風險識別
在項目總承包的模式下,業主不僅賦予承包商建造工程的責任,還要求承包商負起設計的責任。表面上看,業主幾乎將所有的風險都轉移到承包商的頭上。但實際上,如果不能在項目的實施中對風險進行認真的識別和有效的管理,這種模式會(huì )給雙方帶來嚴重的風險。
對于業主而言,將大部分風險轉嫁給承包商的同時,也失去了對項目相應的控制權。業主應該明白轉嫁大部分的風險會(huì )帶來兩個潛在的后果:要么承包商已經將風險可能帶來的損失考慮到報價中去了;要么承包商將面臨財務危機,無法完成項目。又因為承包商單一,所以,如果承包商不合作或能力不足,業主面臨的風險反而更大。這是在總承包項目中業主必須面臨的決策風險和組織風險。
對于承包商而言,他不僅要承擔建造過程中的風險而且要承擔設計過程中的風險。我國現階段的承包商,一方面,往往只在設計和建造中具有優勢,如果不能很好的協調設計和建造過程,其風險反而會(huì )大于作為專業承包商的風險。另一方面,又存在管理能力不足的普遍問題,如果難以有效地對分包商進行控制和管理,則會(huì )面臨較大的組織風險?梢,風險分析和風險管理對于業主和承包商都具有重要作用。

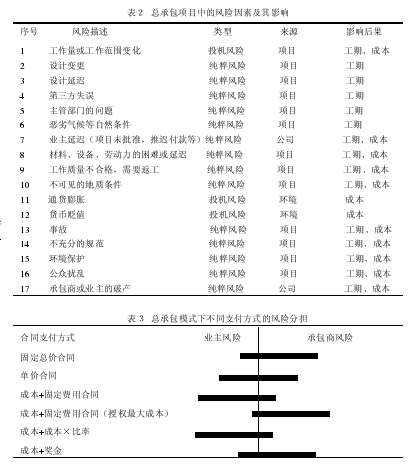

風險管理的首要工作是對風險的辨識。風險識別的方法很多,可以參照以往經驗和資料進行風險因素的統計,也可以采取專家訪談等方法。表2 描述了總承包項目中的風險因素及其類型和影響后果。
對于總承包的建設項目,選擇不同支付方式對業主和承包商風險的分擔也有著明顯的不同,見表 3[5].
3、風險的評估
對風險進行識別和分類后,需要評估風險發生的可能性和可能帶來的損失。風險發生概率的估計方法很多,可以利用已有的數據資料構造概率模型,進行統計分析;可以請專家依據經驗評估;可以研究概率發生的周期規律,設置先行指標進行推斷。目前國際上比較常用 的 方 法 是 蒙 特 卡 羅 ( MonteCarlo)模擬法。應用這種方法對土耳其的一個總承包項目進行了進度和成本的風險分析,實證了這種方法的有效性。
風險大小的排序和相互作用后的綜合影響判斷常用的方法有: PERT法、層次分析法(AHP)、綜合評價法、模糊綜合評價法等。
4、風險的防范和控制
風險的防范和控制涉及到這樣幾個問題:風險怎樣在業主和承包商中間進行合理的分配;怎樣盡可能的降低風險發生的概率和減小可能帶來的損失;有那些風險防范和控制手段等。
4.1風險分配的方法
M. Osama Jannadia、Sadi Assaf、A. A. Bubshait、Allam Naji[6]曾就“項目參與方對合同解決爭端的態度和觀點”向11位業主、59位承包商和 23咨詢機構做過調查。調查顯示大多數人肯定了5 種解決爭端的合同管理方法:公平的分配合同風險、起草爭議解決條款、組建專門機構、中立的仲裁機構的支持和招投標仲裁機構的支持。公平的分配合同風險位于首位,也說明了項目的參與各方對這個問題的關注程度。實際上,每一個合同都有風險分配的問題,但并不是所有的合同風險平均的分配,風險的分配與權利的分配是相關聯的。如果業主樂(lè )意和承包商之間有一個清楚的風險分配,這樣的分配既有利于減小合同風險又可以提高企業業績。合理的風險分配對降低一些特殊工程的交易成本來說也很有效。然而調查顯示,74%左右的合同由業主起草。業主為了盡可能多地避免承擔風險的目的,必然會(huì )分配盡可能多的風險給承包商。
4.2風險分配的原則
設計—施工總承包風險分配應遵循以下原則:
。1)責、權、利的平衡。風險應和收益并存。承擔風險的一方,應可以得到風險不發生帶來的收益。如在總承包合同中因為承包商必須要承擔對分包商的組織風險,則如果承包商管理能力較強,組織工作較好,則它應得到較高管理費的收益。
。2)風險分配給容易控制的一方。從項目全壽命周期的角度來看,風險分配給容易控制的一方,一方面,控制方可以通過有效控制風險得到相應收益,另一方面,可以降低項目的全壽命周期費用,是比較合理的。
。3)對于難以預計的風險,應由業主承擔。對于總承包項目,承包商承擔的風險相比其他合同體系是最大的。如果還要承擔難以預計的風險,會(huì )迫使其大幅度的提高造價,而且會(huì )打擊其工作積極性
。4)應符合工程慣例。一方面,慣例是大家公認的處理方法,較公平合理。另一方面,大家對慣例比較熟悉,產生分歧可以較快解決。
4.3風險轉移的方式
在西方發達國家和地區,風險轉移是工程風險管理的采用最多的措施。風險轉移的方式各種各樣主要有:工程保險、工程擔保、聯合投標、工程分包。風險轉移將風險轉移給第三方,但并不能完全消除風險。而且將風險轉移給他人,也并不意味著他人一定會(huì )因此受到損失。在某些條件下,反而可以實現雙贏或多贏。
5 、減少設計— 施工總承包風險的設想和建議
5.1業主和承包商相互信任,實現雙贏或多贏
無論是風險的分配還是糾紛的解決,相互信任都是重要基礎。國外一項研究表明:信任程度的高低直接決定了索賠條款的使用,而索賠條款的使用是增加工程成本的一個重要方面。表4 為在低信任和高信任的關系下索賠條款的風險使用的調研表(5分制)[7].
5.2建立理想狀態下風險評估方法
項目風險具有客觀性和必然性的特點,對于某些風險,如地震、臺風等風險是不可避免的。但在這些風險發生時所附帶的人為風險,卻是可以避免的。比如,在自然風險發生時,承包商消極的進行搶救,都會(huì )給項目帶來較大的損失。筆者認為,主要原因是由于對該風險帶來的損失難以有效評估,哪些是必然風險,哪些是人為風險難以分清。如果能找到一個理想的狀態,在這個狀態下業主和承包商是相互信任的,目標是統一的,兩者的共同的愿望都是盡量的降低風險,則可以計算出項目的最低風險。在最低風險的基礎上,分析造成風險增加的因素,并且對這些因素形成的責任明確化,則可以清晰的進行風險分配,最低限度的減少了人為風險。
5.3完善總承包的配套政策和法規體系
我國對推行工程項目總承包還處于探索階段,相關的配套政策和法規系統尚未建立和完善。這實際上也給業主和承包商帶來了很多潛在的風險。比如,糾紛不能得到有效解決、合同文件不完整等,都會(huì )給項目實施帶來風險。
參考文獻:
[1] Mark K, Victor S. Comparison of U.S. Project Delivery Systems. ASCE—Journal of Construction Engineering and Management. 1998,124:435-440.
[2] 孫繼德。 項目總承包模式[J]. 土木工程學報,2003,36(9):51-54.
[3] 王卓甫。 工程項目風險管理[M]. 北京:中國水利出版社,2003-02.
[4] Casey, J. J. Identification and Nature of Risks in Construction Projects: A Contractor's Perspective. Proceedings of ASCE Construction Risks and Liability Sharing Conference. Arizona. 1979:17-23.
[5] Ahmet ?ztao, ?nder ?kmen. Risk analysis in fixed-price design-build construction projects. Building and Environment.2004,39: 229-237.
[6] M. Osama Jannadia, Sadi Assaf A. A. Bubshait, Allam Naji . Contractual methods for dispute avoidance and resolution (DAR)。 International Journal of Project Management. 2000,18:41-49.
[7] Ramy Zaghloul, Francis Hartman. Construction contracts: the cost of mistrust. International Journal of Project Management. 2003,21: 419-424.
出自: 張二偉,李啟明;建筑管理現代化
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
