造價工程師答疑精華:關于共同延誤的問題

2013-07-31 09:44  來源:建設工程教育網  字體:  打印

  【提問】在施工過程中關鍵線路發生以下事件

  1、設計變更增加一項工作,于7月28日至8月7日施工(新增工程款160萬);另一分項工程因圖紙延誤導致承包人8月27日至9月12日停工。

  2、承包人的施工機械原計劃8月5日早上進場,由于自身原因知直到8月26日早上才進場。

  3、由于天氣原因,連續多日高溫造成供電緊張,該工程所在地8月3日至8月5日停電,另外該地區于8月24日早晨至8月28日晚下了特大暴雨。

  問題:請問工期延誤多少天?應批準延誤多少天?

  老師,請幫我解析一下,我是在一本書上看到的這道題,上面有答案解析,我沒有看的明白。

  【回答】學員814460992,您好!您的問題答復如下:

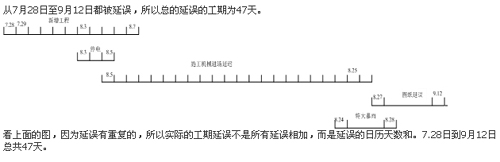

  該工程的實際工期延誤為47天,即為從7月28日到9月12日總的持續時間。參見下圖:

  【追問】還有第二個2問題呢?應批準延誤多少天?

  前面那個47天我明白,就是第二問,應批準多少天?沒有看明白

  【回答】學員814460992,您好!您的問題答復如下:

  該工程的實際工期延誤為47天,應批準的工期延長為32天;其中:

 ?。?)新增工程屬于業主應承擔的責任,應批準工期延長11天(7月28日~8月7日);

 ?。?)圖紙延誤屬于業主應承擔的責任,應批準延長工期15天(8月29日~9月12日);

 ?。?)停電屬于業主應承擔的責任,應批準延長工期3天;

 ?。?)施工機械延誤屬于承包商責任,不予批準延長工期;

 ?。?)特大暴雨造成的工期延誤屬于業主應承擔的風險范圍,但8月24~25日屬于承包商機械未到場在先,不予賠償,應批準延長工期3天(8月26日~8月28日)。

  【追問】老師,我認為事件1的第一部分與事件3的第一部分屬于重復的,事件一是發生的,而不是計劃的,也就是說事件1也是受了停電影響的,所以才會(huì )有11天的施工時間。所以,我認為停電事件的影響已經在新增項目中進行了補償。應該扣除掉。

  【回答】學員songqingliang123,您好!您的問題答復如下:

  有重復的地方不重復索賠,只會(huì )順延一次。

  【追問】是不是停電的3天應該補償,但同時認為事件一中隱含趕工,我也是不太懂停電與事件一交叉的問題

  【回答】學員baichunming,您好!您的問題答復如下:

  我給您舉個相關的例子,你看一下就明白了。

  比如一個工程,1-4號停電停工了,然后業主1號應該到到材料,4號才到,業主1號應該到的圖紙,4號才到?!@些發生的事情造成的結果是1-4號,施工方不能施工了,所以施工方需要索賠工期了,索賠1-4號也就是4天就可以了,到5號的時候,有電、有材料、有圖紙。也就是說,各個事件造成工期延誤有重合的,取一個就可以了。

  【追問】按您這么解釋?zhuān)鸢甘清e了的吧,最后應該是29天,是嗎?

  【回答】學員baichunming,您好!您的問題答復如下:

  不是的,重疊部分引起的工期延長不能算雙份!

  1、由于發包人的原因,設計變更后新增一項工作,于7月28日至8月7日施工,新增工程款160萬元:

  可以進行工期索賠:時間為11天;

  另一分項工程因圖紙延誤導致承包人于8月27日至9月12日停工:可以進行工期索賠,時間為17天。

  2、由于承包人原因,原計劃8月5日早晨到場的施工機械直到8月26日早晨才到場。

  不可以進行工期索賠,時間由承包人自己負責,不追加工期。

  3、由于天氣原因,連續多日高溫造成供電緊張,該工程所在地區于8月3日至8月5日停電。

  停電屬于非施工方原因引起,可以進行工期索賠,時間為3天;

  另外,該地區于8月24日至8月28日晚下了特大暴雨

  特大暴雨屬于不可抗力,可以進行工期索賠,但由于8月27日-9月12日停工以及8月26日前的幾天機械未進場在先,因此不能進行工期索賠。

  綜上:可以進行工期增加的天數為:11+17=28天

  ★問題所屬科目:注冊造價工程師——建設工程造價案例分析

為您推薦

閱讀排行

更多
2025一造輔導

免費視頻

更多
  • 一級造價工程師考試
    建設工程造價管理

    達江老師

  • 一級造價工程師考試
    建設工程計價

    李娜老師

  • 一級造價工程師考試
    建設工程造價案例分析(土建)

    王英老師

  • 一級造價工程師考試
    建設工程造價案例分析(安裝)

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
  • 下載 1. 一級造價師考試重點資料
  • 下載 2. 一級造價工程師高效備考資料
網站地圖
