以下是小編為大家整理的2017年造價工程師考試《工程計價》試題及答案1-10題。
51.國際竟爭性招標投標過程中只對標書的報價和其他因素進行評比不對投標人資格進行評審的工作是()
A.清標
B.審標
C.評標
D.定標
答案:C
52.為合理劃分發承包雙方的合同風險,對于招標工程。在施工會(huì )同中約定的基準日期一股為()。
A.招標文件中規定的提交投標文件截止時間前的第28天
B.招標文件中規定的提交投標文件截止時同前的第42天
C.施工合同簽訂前的第28天
D.施工合同簽訂前的第42天
D.應使用行業和地方的計價定額與相關文件計價
答案:D
53.根據《建設工程工程量清單計價規范》(GB50500-2013),中標人投標報價浮動率的計算公式是()。
A.(1-中標價/招標控制價)×100%
B.(1-中標價/施工圖預算)×100%
C.(1-不含安全文明施工費的中標價/不含安全文明工費的招標控制價)×100%
D.(1-不含安全文明施工費的中標價/不含安全文明市工的施工圖預算)×100%
答案:C
54.其分項工程招標工程量清單數量為4000㎡,施工中由于設計變更調減為3000㎡,該項目招標控制價綜合單價為600元/㎡,投標報價為450元/㎡.合同約定實際工程量與招標工程量偏差超過±15%時,綜合單價以招標控制價為基礎調整。若承包人報價浮動率為10%,該分項工程費結算價為()萬元。
A.137.70
B.155.25
C.186.30
D.207.00
答案:A

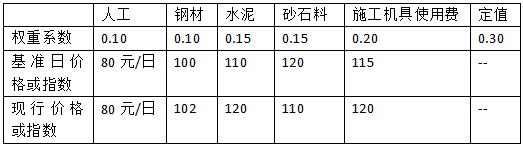

55.其施工合同約定采用價格指數及價格調整公式調整價格差額。調價因素及有關數據見下表。其月完成進度款為1500萬元,則該月應當支付給承包人的價格調整金額為()萬元。
A.-30.3
B.36.45
C.112.5
D.130.5
答案:B
56.根據《標準準施工招標文件》(2007年版)通用合同條款;下列引起承包人索賠的事件中,只能獲得工期補償的是()
A.發包人提前向承包人提供材料和工程設備
B.工程暫停后因發包人原因導致無法按時復工
C.因發包人原因導致工程試運行失敗
D.異常惡劣的氣候條件導致工期延誤
答案:D
57.關于施工過程中的現場簽證,下列說法中正確的是()。
A.發包人應按照現場簽證內容計算價款,在竣工結算時一并支付
B.沒有計日工單價的現場簽證,按承包商提出的價格計算并支付
C.因發包人口頭指令實的現場簽證事項,其發生的費用應由發包人承擔
D.經發包人授權的工程造價咨詢人,可與承包人做現場簽證
答案:D
58.其施工合同約定人工工資為200元/工日,窩工補貼按人工工資的25%計算,在施工過程中發生了如下事件:①出現異常惡劣天氣導致工程停工2天,人員窩工20個工日:②因惡分天氣導致場外道路中斷,搶修道路用工20個工日;③幾天后,場外停電,停工1天,人員窩工10個工日。承包人可向發包人索賠的人工費為()元。
A.1500
B.2500
C.4500
D.5500
答案:C
59.關于施工合同履行過程中共同延誤的處理原則,下列說法中正確的是()
A.在初始延誤發生作用期同,其他并發延誤者按比例承擔責任
B.若初始延誤者是發包人,則在其延誤期內,承包人可得到經濟補償
C.若初始延誤者是客觀原因,則在其延誤期內,承包人不能得到經濟補償
D.若初始延誤者是承包人,則在其延誤期內,承包人只能得到工期補償
答案:B
60.根據《建設工程工程量清單計價規范》(GB50500-2013),關于工程計量,下列說法中正確的是()
A.合同文件中規定的各種費用支付項目應予計量
B.因異常惡分天氣造成的返工工程量不予計量
C.成本加酬金合同應按總價合同的計量規定進行計量
D.總價合同應按實際完成的工程量計算
答案:A

- · 2004年—2024年一級造價工程師試題及答案解析
- · 2004年—2022年造價工程師試題及答案解析
- · 2021一造考試難度這么大,合格標準會(huì )降低嗎?附一造考試判分規則
- · 一級造價師《建設工程計價》2018年考試試題及解析(三)
- · 一級造價工程師考試《建設工程計價》2018年試題答案及詳解
- · 一級造價師《建設工程計價》2018年考試試題及解析超完整版
- · 2020年一級造價師《建設工程計價》考試試題超詳解析
- · 一級造價工程師《建設工程計價》2020年考試試題
- · 一級造價師《建設工程計價》考試試題多選答案及解析(二)
- · 一級造價師《建設工程計價》考試試題及解析(七)
