某項目業主分別與甲、乙施工單位簽訂了土建施工合同
為了助力造價工程師考生們備考一級造價工程師考試,建設工程教育網整理了以前年度的造價工程師模擬練習題及答案解析。希望考生們多看習題,提前了解出題特點,為即將到來的一級造價工程師考試做充分的準備。
案例分析題
某項目業主分別與甲、乙施工單位簽訂了土建施工合同和設備安裝合同,土建施工合同約定:管理費為人材機費之和的10%,利潤為人材機費用與管理費之和的6%,規費和稅金(營業額)為人材機費用于管理費和利潤之和的9.8%,合同工期為100天,設備安裝合同約定:管理費和利潤均人工費為基礎,其費率分別為55%、45%。規費和稅金(營業稅)為人材機費用與管理費和利潤之和的9.8%,合同工期20天。
該工程實施過程中發生如下事件:
事件1:基礎工程A工作施工完畢組織驗槽時,發現基坑實際土質與業主提供的工程地質資料不符,為此,設計單位修改加大了基礎埋深,該基礎加深處理使甲施工單位增加用工50個工日,增加機械10個臺班,A工作時間延長3天,甲施工單位及時向業主提出費用索賠和工程索賠。
事件2:設備基礎D工作的預埋件完畢后,甲施工單位報監理工程師進行隱蔽工程驗收,監理工程未按合同約定的時限到現場驗收,也未通知甲施工單位推遲驗收事件,在此情況下,甲施工單位進行了隱蔽工序的施工,業主代表得知該情況后要求施工單位剝露重新檢驗,檢驗發現預埋尺寸不足,位置偏差過大,不符合設計要求。該重新檢驗導致甲施工單位增加人工30工日,材料費1.2萬元,D工作時間延長2天,甲施工單位及時向業主提供了費用索賠和工期索賠。
事件3:設備安裝S工作開始后,乙施工單位發現的業主采購設備配件缺失,業主要求乙施工單位自行采購缺失配件。為此,乙施工單位發生材料費2.5萬元。人工費0.5萬元。S工作時間延長2天。乙施工單位向業主提出費用索賠和工期延長2天的索賠,向甲施工單位提出受事件1和事件2影響工期延長5天的索賠。
事件4:設備安裝過程中,由于乙施工單位安裝設備故障和調試設備損壞。使S工作延長施工工期6天,窩工24個工作日。增加安裝、調試設備修理費1.6萬元。并影響了甲施工單位后續工作的開工時間,造成甲施工單位窩工36個工日,機械閑置6個臺班。為此,甲施工單位分別向業主和乙施工單位及時提出了費用和工期索賠。
問題:

1. 分別指出事件1~4中甲施工單位和乙施工單位的費用索賠和工期索賠是否成立?并分別說明理由。
2. 事件2中,業主代表的做法是否妥當?說明理由。

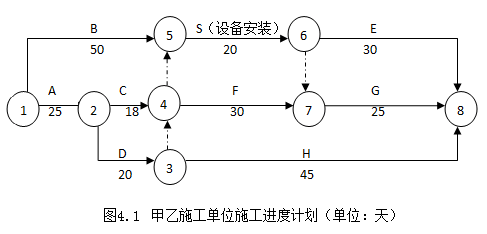

3. 事件1~4發生后,圖中E工作和G工作實際開始時間分別為第幾天?說明理由。
4. 計算業主應補償甲、乙施工單位的費用分別是多少元,可批準延長的工期分別為多少天?

- · 【圍觀】一級造價師四大專業,哪個更有前景呢?
- · 【圍觀】一級造價師四大專業,哪個更有前景?
- · 【圍觀】一級造價師四大專業,哪個更有前景?
- · 【熱議】一級造價師四大專業,哪個更有前途?
- · 2022年一級造價師百題大戰直播課程表 準時上課哦!
- · 【一造30天打卡】造價管理知識點21:工程項目合同管理
- · 關于2021年海南工程造價咨詢企業和一級注冊造價工程師專項檢查情況的通報
- · 【干貨】一造造價管理30天學練打卡營 每天5分鐘學習很輕松
- · 2022年一級造價工程師考生最關心的小問題集錦
- · 一級造價師四大專業應該怎么選?什么專業“掙”更多?
