【知識點四】工程費用的動態監控
一、費用偏差及其表示方法
對費用偏差和進度偏差的分析可以利用如下參數:
擬完工程計劃費用(BCWS)
已完工程實際費用(ACWP)
已完工程計劃費用(BCWP)
(一)偏差表示方法
1.費用偏差(CV)
費用偏差(CV)=已完工程計劃費用(BCWP)-已完工程實際費用(ACWP)
其中:已完工程計劃費用(BCWP)=∑已完工程量(實際工程量)×計劃單價
已完工程實際費用(ACWP)=∑已完工程量(實際工程量)×實際單價
【結論】當CV>0時,說明工程費用節約;當CV<0時,說明工程費用超支。
2.進度偏差(SV)
進度偏差(SV)=已完工程計劃費用(BCWP)-擬完工程計劃費用(BCWS)
其中:擬完工程計劃費用(BCWS)=∑擬完工程量(計劃工程量)×計劃單價
當SV>0時,說明工程進度超前;當SV<0時,說明工程進度拖后。
【例6.4.5】某工程施工至2012年9月底,經統計分析得:已完工程計劃費用為1500萬元,已完工程實際費用為1800萬元,擬完工程計劃費用為1600萬元,則該工程此時的費用偏差和進度偏差各為多少?
解:(1)費用偏差=1500-1800=-300(萬元)
說明工程費用超支300萬元。
(2)進度偏差=1500-1600=-100(萬元)
說明工程進度拖后100萬元。
【2019試題·多選題】某工程開工至第三個月末累計已完工程計劃費用為1200萬元,已完工程實際費用為1500萬元,擬完工程計劃費用為1300萬元,此時進行偏差分析可得到的正確結論有(?。?。 | |
『正確答案』BE |
【例題·單選題】某工程施工,至某月的月末,出現了工程費用偏差小于0、進度偏差大于0的狀況,則該工程的已完工作實際費用(ACWP)、計劃工作預算費用(BCWS)和已完工作預算費用(BCWP)的關系可表示為(?。?。 | |
『正確答案』C |
(二)偏差參數
1.局部偏差與累計偏差。兩層含義:一是對于整個工程項目而言,指各單項工程、單位工程和分部分項工程的偏差;二是相對于工程項目實施的時間而言,指每一控制周期所發生的偏差。累計偏差是指在工程項目已經實施的時間內累計發生的偏差。
【提示】累計偏差的分析必須以局部偏差分析為基礎。但累計偏差分析不是對局部偏差分析的簡單匯總,需要對局部偏差分析結果進行綜合分析,其結果更能顯示代表性和規律性,對費用控制工作在較大范圍內具有指導作用。
2.絕對偏差與相對偏差
絕對偏差是指實際值與計劃值比較所得到的差額。
相對偏差則是指偏差的相對數或比例數,通常是用絕對偏差與費用計劃值的比值來表示。
3.績效指數
1)費用績效指數(Cost Performance Index,CPI)。
2)進度績效指數(Schedule Performance Index,SPI)。
【2017試題·單選題】某工程施工至2016年12月底,已完工程計劃費用2000萬元,擬完工程計劃費用2500萬元,已完工程實際費用為1800萬元,則此時該工程的費用績效指數CPI為(?。?。 | |
『正確答案』C |
二、常用的偏差分析方法
方法 | 特點 |
橫道圖法 | 簡單直觀,便于掌握工程費用的全貌。反映的信息量少,應用具有一定的局限性 |
時標網絡(luò )圖法 | 具有簡單、直觀的優點,可用來反映累計偏差和局部偏差,但實際進度前鋒線的繪制需要有工程網絡(luò )計劃為基礎 |
表格法 | 靈活、適用性強,可根據實際需要設計表格;信息量大,可反映偏差分析所需的資料,有利于工程造價管理人員及時采取針對措施,加強控制;表格處理可借助于電子計算機,節約大量人力,并提高數據處理速度 |

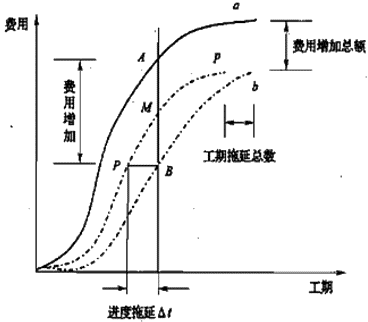

曲線法 | 具有形象、直觀的特點,但很難用于局部偏差分析 |
三、偏差產生的原因及控制措施
(一)偏差產生的原因
1.客觀原因。包括人工費漲價、材料漲價、設備漲價、利率及匯率變化、自然因素、地基因素、交通原因、社會(huì )原因、法規變化等。
2.建設單位原因。包括增加工程內容、投資規劃不當、組織不落實、建設手續不健全、未按時付款、協調出現問題等。
3.設計原因。設計錯誤或漏項、設計標準變更、設計保守、圖紙提供不及時、結構變更等。
4.施工原因。施工組織設計不合理、質量事故、進度安排不當、施工技術措施不當、與外單位關系協調不當等。
【結論】建設單位糾偏的主要對象是自己原因及設計原因造成的費用偏差。
(二)費用偏差的糾正措施
1.組織措施;2.經濟措施;3.技術措施;4.合同措施
【例題·單選題】在工程費用監控過程中,明確費用控制人員的任務和職責分工,改善費用控制工作流程等措施,屬于費用偏差糾正的(?。?。 | |
『正確答案』D |

- · 2025年度內蒙古考區一級造價工程師職業資格考試報名通知
- · 整體變動約10%!2025一造《造價管理》新教材變動內容看過來!
- · 案例變動高達60%!2025一造《案例分析(土建/安裝)》新教材變動出爐!
- · 關于2025年度一級造價工程師職業資格考試西藏考區報名工作的通知
- · ?2025一級造價師新教材上市!今晚王英老師《案例》教材解讀直播開講!
- · 云南考區2025年度一級造價工程師職業資格考試報名通知發布
- · 2025年一級造價師官方教材開始預售!備考請提上日程!
- · 【新教材直播】2025年一級造價師新教材變動解讀系列直播匯總
- · 造價工程師利好消息:官方發布關于印發建設工程造價鑒定文書格式的通知
- · 關于發放2024年度遼寧一級造價工程師職業資格考試合格證書(省直考區)的通知
