    2020年一級造價師管理第六章第四節知識點4:工程費用的動態監控

    2020-01-08 14:09 來源:建設工程教育網
    打印
    字體:

      2020年一級造價師考試備考中要對知識點做好篩選和提煉,有的放矢地去學習,備考效率就會(huì )有所提高。今天就為大家帶來2020年一級造價師第六章第四節知識點4:工程費用的動態監控,希望對各位有所幫助。

      知識點4:工程費用的動態監控

      一、費用偏差及其表示方法

      對費用偏差和進度偏差的分析可以利用如下參數:

      擬完工程計劃費用(BCWS)

      已完工程實際費用(ACWP)

      已完工程計劃費用(BCWP)

      (一)偏差表示方法

      1.費用偏差(CV)

      費用偏差(CV)

      =已完工程計劃費用(BCWP)-已完工程實際費用(ACWP)

      其中:已完工程計劃費用(BCWP)=∑已完工程量(實際工程量)×計劃單價

      已完工程實際費用(ACWP)=∑已完工程量(實際工程量)×實際單價

      【結論】當CV>0時,說明工程費用節約;當CV<0時,說明工程費用超支。

      【例題·單選題】在工程施工過程中,費用偏差是指工程項目或成本的( )之間的差額。

      A.預測值與計劃值

      B.實際值與計劃值

      C.預測值與實際值

      D.實際值與最大值

      『正確答案』B

      『答案解析』本題考查的是工程費用的動態監控。費用偏差(CV)=已完工程計劃費用(BCWP)-已完工程實際費用(ACWP)。參見教材P357。

      2.進度偏差(SV)

      進度偏差(SV)

      =已完工程計劃費用(BCWP)-擬完工程計劃費用(BCWS)

      其中:

      擬完工程計劃費用(BCWS)=∑擬完工程量(計劃工程量)×計劃單價

      當SV>0時,說明工程進度超前;當SV<0時,說明工程進度拖后。

      【例6.4.5】某工程施工至2012年9月底,經統計分析得:已完工程計劃費用為1500萬元,已完工程實際費用為1800萬元,擬完工程計劃費用為1600萬元,則該工程此時的費用偏差和進度偏差各為多少?

      解:(1)費用偏差=1500-1800=-300(萬元)

      說明工程費用超支300萬元。

      (2)進度偏差=1500-1600=-100(萬元)

      說明工程進度拖后100萬元。

      【2018試題·單選題】某工程施工至月底時的情況為:已完工程量120米,實際單價8000元/米;計劃工程量100米,計劃單價7500元/米,則該工程在月底的費用偏差為( )。

      A.超支6萬元

      B.節約6萬元

      C.超支15萬元

      D.節約15萬元

      『正確答案』A

      『答案解析』本題考查的是工程費用的動態監控。費用偏差=已完工程計劃費用-已完工程實際費用=120×7500-120×8000=-60000(元),超支6萬元。參見教材P357。

      【例題·單選題】某工程施工至2014年7月底,已完工程計劃費用(BCWP)為600萬元,已完工程實際費用(ACWP)為800萬元,擬完工程計劃費用(BCWS)為700萬元,則該工程此時的偏差情況是( )。

      A.費用節約,進度提前

      B.費用超支,進度拖后

      C.費用節約,進度拖后

      D.費用超支,進度提前

      『正確答案』B

      『答案解析』本題考查的是工程費用的動態監控。費用偏差(CV)=已完工程計劃費用(BCWP)-已完工程實際費用(ACWP);當CV>0時,說明工程費用節約;當CV<0時,說明工程費用超支。進度偏差(SV)=已完工程計劃費用(BCWP)-擬完工程計劃費用(BCWS);當SV>0時,說明工程進度超前;當SV<0時,說明工程進度拖后。參見教材P357。

      【例題·單選題】某打樁工程合同約定,某月計劃完成工程樁120根;單價為1.2萬元/根。至該月底,經確認的承包商實際完成的工程樁為110根;實際單價為1.3萬元/根。在該月度內,工程的已完工作計劃費用(BCWP)為( )萬元。

      A.132

      B.143

      C.144

      D.156

      『正確答案』A

      『答案解析』本題考查的是工程費用的動態監控。工程的已完工作計劃費用(BCWP)=110×1.2=132萬元。參見教材P357。

      (二)偏差參數

      1.局部偏差與累計偏差。兩層含義:一是對于整個工程項目而言,指各單項工程、單位工程和分部分項工程的偏差;二是相對于工程項目實施的時間而言,指每一控制周期所發生的偏差。累計偏差是指在工程項目已經實施的時間內累計發生的偏差。

      【提示】累計偏差的分析必須以局部偏差分析為基礎。但累計偏差分析不是對局部偏差分析的簡單匯總,需要對局部偏差分析結果進行綜合分析,其結果更能顯示代表性和規律性,對費用控制工作在較大范圍內具有指導作用。

      2.絕對偏差與相對偏差

      絕對偏差是指實際值與計劃值比較所得到的差額。

      相對偏差則是指偏差的相對數或比例數,通常是用絕對偏差與費用計劃值的比值來表示。

      3.績效指數

      1)費用績效指數(Cost Performance Index,CPI)。

    圖片15

      2)進度績效指數(SchedulePerformanceIndex,SPI)。

    圖片16

      【例題·多選題】某工程施工至某月底,經偏差分析得到費用偏差(CV)<0,進度偏差(SV)<0,則表明( )。

      A.已完工程實際費用節約

      B.已完工程實際費用>已完工程計劃費用

      C.擬完工程計劃費用>已完工程實際費用

      D.已完工程實際進度超前

      E.擬完工程計劃費用>已完工程計劃費用

      『正確答案』BE

      『答案解析』本題考查的是工程費用的動態監控。CV=已完工程計劃費用-已完工程實際費用,若CV小于零,證明工程費用超支,已完工程實際費用>已完工程計劃費用;SV=已完工程計劃費用-擬完工程計劃費用,SV小于零說明工程進度拖后,擬完工程計劃費用>已完工程計劃費用。參見教材P357。

      二、常用的偏差分析方法

    方法

    特點

    橫道圖法

    簡單直觀,便于掌握工程費用的全貌。反映的信息量少,應用具有一定的局限性

    時標網絡(luò )圖法

    具有簡單、直觀的優點,可用來反映累計偏差和局部偏差,但實際進度前鋒線的繪制需要有工程網絡(luò )計劃為基礎

    表格法

    靈活、適用性強,可根據實際需要設計表格;信息量大,可反映偏差分析所需的資料,有利于工程造價管理人員及時采取針對措施,加強控制;表格處理可借助于電子計算機,節約大量人力,并提高數據處理速度

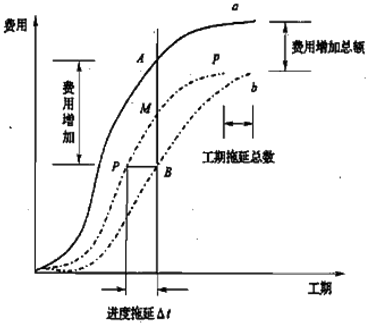

    曲線法

    具有形象、直觀的特點,但很難用于局部偏差分析

    圖片17

      三、偏差產生的原因及控制措施

      (一)偏差產生的原因

      1.客觀原因。包括人工費漲價、材料漲價、設備漲價、利率及匯率變化、自然因素、地基因素、交通原因、社會(huì )原因、法規變化等。

      2.建設單位原因。包括增加工程內容、投資規劃不當、組織不落實、建設手續不健全、未按時付款、協調出現問題等。

      3.設計原因。設計錯誤或漏項、設計標準變更、設計保守、圖紙提供不及時、結構變更等。

      4.施工原因。施工組織設計不合理、質量事故、進度安排不當、施工技術措施不當、與外單位關系協調不當等。

      【結論】建設單位糾偏的主要對象是自己原因及設計原因造成的費用偏差。

      【例題·單選題】在施工合同履行過程中,下列引起費用偏差產生的原因中,屬于施工原因的是( )。

      A.質量事故

      B.設計標準變更

      C.建設手續不健全

      D.設備漲價

      『正確答案』A

      『答案解析』本題考查的是工程費用的動態監控。施工原因:施工組織設計不合理、質量事故、進度安排不當、施工技術措施不當、與外單位關系協調不當等。參見教材P360。

      (二)費用偏差的糾正措施

      1.組織措施;

      2.經濟措施;

      3.技術措施;

      4.合同措施。

      【例題·單選題】在建設工程合同實施過程中,用于糾正費用偏差的經濟措施是( )。

      A.落實費用控制人員

      B.檢查工程變更有無必要

      C.進行技術分析

      D.加強合同日常管理

      『正確答案』B

      『答案解析』本題考查的是工程費用的動態監控。經濟措施包括:檢查費用目標分解是否合理,檢查資金使用計劃有無保障,是否與進度計劃發生沖突,工程變更有無必要,是否超標等。參見教材P360。

    相關資訊
    • 公開課
    • 輔導課程
    • 免費直播
    新人有禮:體驗課+免費資料+專享優惠
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    單科¥89元起
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
