  • 當前位置:建設工程教育網 > 一級造價工程師 > 備考資料 > 復習資料

    2020年一級造價師管理第三章第四節知識點3:異節奏流水施工

    2020-01-06 15:16 來源:建設工程教育網
    打印
    字體:

      2020年一級造價師考試備考中要對知識點做好篩選和提煉,有的放矢地去學習,備考效率就會(huì )有所提高。今天就為大家帶來2020年一級造價師管理第三章第四節知識點3:異節奏流水施工,希望對各位有所幫助。

      知識點3:異節奏流水施工

      異節奏流水施工指在有節奏流水施工中,各施工過程的流水節拍各自相等而不同施工過程之間的流水節拍不盡相等的流水施工。又可以采用異步距和等步距兩種方式。

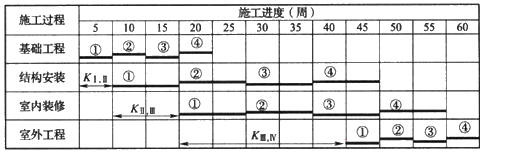

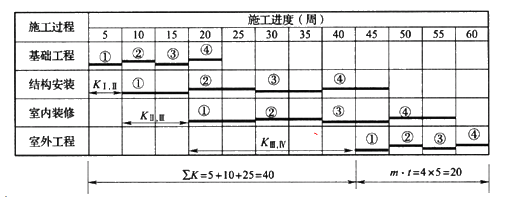

      一、異步距異節奏流水施工

      在組織異節奏流水施工時,每個施工過程成立一個專業工作隊,由其完成各施工段任務的流水施工。

    圖片25

      特點:

      1.同一施工過程在各個施工段上的流水節拍均相等;不同施工過程之間的流水節拍不盡相等;

      2.相鄰施工過程之間的流水步距不盡相等;

      3.專業工作隊數等于施工過程數;

      4.各個專業工作隊在施工段上能夠連續作業,施工段之間可能存在空閑時間。

      二、等步距異節奏流水施工

      在組織異節奏流水施工時,按每個施工過程流水節拍之間的比例關系,成立相應數量的專業工作隊而進行的流水施工,也稱為成倍節拍流水施工。

    圖片26

      特點:

      1.同一施工過程在其各個施工段上的流水節拍均相等;不同施工過程的流水節拍不等,但其值為倍數關系;

      2.相鄰施工過程的流水步距相等,且等于流水節拍的最大公約數(K);

      3.專業工作隊數大于施工過程數,即有的施工過程只成立一個專業工作隊,而對于流水節拍大的施工過程,可按其倍數增加相應專業工作隊數目;

      4.各個專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。

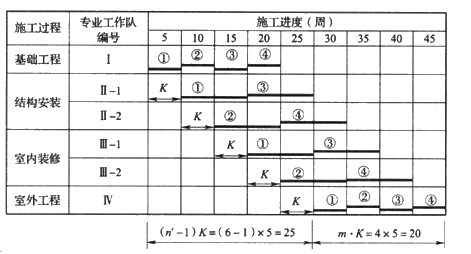

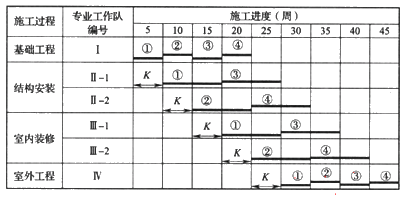

      以四幢大板結構樓房為例,為加快施工進度,增加專業工作隊,組織成倍節拍流水施工。

    圖片27

      (1)計算流水步距。流水步距等于流水節拍的最大公約數,即 :

      K=min最大公約數[5,10,10,5]=5

      (2)確定專業工作隊數目。

      每個施工過程成立的專業工作隊數可按式(3.4.7)計算:bj=tj/K

      基礎工程:t/K=5/5=1; 結構安裝:t/K=10/5=2

      室內裝修:t/K=10/5=2; 室外工程:t/=5/5=1

      參與該工程流水施工的專業工作隊總數n'為:n'=1+2+2+1=6



    圖片28

      (3)繪制成倍節拍流水施工進度計劃圖:

      (4)確定流水施工工期:T=(m+n’-1)K=(4+6-1)×5=45(周)

      與異步距異節奏流水施工進度計劃比較,該工程組織成倍節拍流水施工,可使總工期縮短15周。

      【例題·單選題】關于施工建設工程等步距異節奏流水施工特點的說法,正確的是( )。

      A.施工過程數大于施工段數

      B.流水步距等于流水節拍

      C.施工段之間可能有空閑時間

      D.專業工作隊數大于施工過程數

      『正確答案』D

      『答案解析』本題考查的是異節奏流水施工。特點:(1)同一施工過程在其各個施工段上的流水節拍均相等;不同施工過程的流水節拍不等,但其值為倍數關系;(2)相鄰施工過程的流水步距相等,且等于流水節拍的最大公約數(K);(3)專業工作隊數大于施工過程數,即有的施工過程只成立一個專業工作隊,而對于流水節拍大的施工過程,可按其倍數增加相應專業工作隊數目;(4)各個專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。參見教材P113。

      【2016試題·單選題】某工程劃分為3個施工過程,4個施工段組織加快的成倍節拍流水施工,流水節拍分別為4天、6天和4天,則需要派出( )個專業工作隊。

      A.7

      B.6

      C.4

      D.3

      『正確答案』A

      『答案解析』本題考查的是異節奏流水施工。流水步距K=2,施工隊數=4/2+6/2+4/2=7(個)。參見教材P114。

      【例題·單選題】已知某基礎工程由開挖、墊層、砌基礎和回填夯實四個過程組成,按平面劃分為四段順序施工,各過程流水節拍分別為12天、4天、10天和6天,按等步距異節奏組織流水施工的工期則為( )。

      A.38天

      B.40天

      C.56天

      D.128天

      『正確答案』A

      『答案解析』本題考查的是異節奏流水施工。求流水步距K=流水節拍的最大公約數=2;求專業工作隊數=6+2+5+3=16;求工期=(4+16-1)×2=38(天)。參見教材P114。

    相關資訊
    • 公開課
    • 輔導課程
    • 免費直播
    新人有禮:體驗課+免費資料+專享優惠
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    單科¥89元起
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
