    2009年監理工程師考試《三控》試卷及答案

    2010-02-03 15:33 來源:
    打印
    字體:

      一、單項選擇題(共80題,每題1分。每題的備選項中,只有1個最符合題意)

      1.建設工程質量特性中,“滿足使用目的的各種性能”稱為工程的( ?。?。
      A.適用性
      B.可靠性
      C.耐久性
      D.目的性

      2.監理工程師在工程質量控制中,應遵循質量第一、預防為主、堅持質量標準、( ?。┑脑瓌t。
      A.以人為核心
      B.提高質量效益
      C.質量進度并重
      D.減少質量損失

      3.我國建設工程質量監督管理的具體實施者是( ?。?。
      A.建設行政主管部門
      B.工程質量監督機構
      C.監理單位
      D.建設單位

      4.建設工程質量保修書應由( ?。┏鼍?。
      A.建設單位向建設行政主管部門
      B.建設單位向用戶
      C.承包單位向建設單位
      D.承包單位向監理單位

      5.監理工程師在勘察階段質量控制工作的要點之一是( ?。?。
      A.勘察實施方案的制定
      B.勘察工作方案的審查
      C.勘察成果的技術交底
      D.勘察工作的總結報告

      6.項目監理機構對初步設計成果審核后應提出( ?。?。
      A.驗收報告
      B.總結報告
      C.審批報告
      D.評估報告

      7.技術設計階段監理工程師在審核技術文件的同時,還應審核相應的( ?。┪募?。
      A.概算
      B.修正概算
      C.預算
      D.修正預算

      B.施工圖設計交底的目的是設計單位向施工單位和監理單位進行( ?。┖驼f(shuō)明。
      A.設計圖紙的交接
      B.施工和監理任務的部署
      C.質量目標的分解落實
      D.設計意圖的傳達

      9.下列活動中,屬于監理工程師施工準備質量控制工作的是( ?。?。
      A.施工生產要素配置質量審查
      B.施工作業技術交底
      C.材料價格變動預測
      D.工程變更可能性預測

      10.承包單位提出的見證取樣送檢的試驗室,監理工程師應( ?。?。
      A.提出擔保要求
      B.進行實地考察
      C.提供試驗計劃
      D.規定試驗設備

      11.承包單位提出的技術修改要求,經相關各方同意后還須經( ?。┡鷾什艑?shí)施。
      A.設計代表
      B.承包單位技術負責人
      C.總監理工程師
      D.專業監理工程師

      12.工所需原材料、半成品或構配件,經( ?。彶椴⒋_認其合格后方準進場用。

      A.施工單位技術負責人
      B.施工項目經理
      C.監理工程師
      D.施工項目技術負責人

      13.理工程師對施工現場計量作業的控制中,主要是檢查( ?。?。
      A.操作人員資格
      B.操作方法
      C.施工設備狀況
      D.記錄方式

      14.理工程師發現施工現場有不合格的構配件時,應( ?。?。

      A.下達《工程暫停令》
      B.責令不得用于工程重要部位
      C.責令做出標識,限期清除出場
      D.責令限期修補合格后備用

      15.下列施工成品中,適合用防護措施保護的是( ?。?。
      A.清水樓梯踏步
      B.鑲面大理石柱
      C.地漏
      D.垃圾道

      16.理工程師要對施工質量做出獨立判斷,必須應用( ?。┦侄稳〉靡罁?。
      A.承包單位自檢
      B.平行檢驗
      C.承包單位互檢
      D.交叉檢驗

      17.生產廠家訂購設備,其質量控制工作的首要環節是對( ?。┻M(jìn)行評審。
      A.質量合格標準
      B.合格供貨廠商
      C.適宜運輸方式
      D.工藝方案的合理性

      18.廠家設備制造的質量監控,可采用駐廠監造、巡回監控和( ?。┓绞?。
      A.委托廠家監控
      B.設置質量控制點監控
      C.定期監控
      D.日常監控

      19."縱向受力鋼筋連接方式應符合設計要求"屬《建筑工程施工質量統一驗收標準》中質量檢驗的( ?。?。
      A.主控項目
      B.一般項目
      C.基本項目
      D.保證項目

      20.按照建筑工程施工質量驗收層次的劃分,具備獨立施工條件并能形成獨立使用功能的建筑物及構筑物為一個( ?。?。
      A.單位工程
      B.分部工程
      C.分項工程
      D.檢驗批

      21.在制定檢驗批的抽樣方案時,為合理分配生產方和使用方的風險,主控項目對應于合格質量水平的a和b值均不宜超過( ?。?。
      A.5%
      B.6%
      C.8%
      D.10%

      22.建筑工程施工質量驗收中,經返工重做或更換器具、設備的檢驗批,應( ?。?。
      A.予以驗收
      B.重新進行驗收
      C.鑒定驗收
      D.協商驗收

      23.工程質量事故處理方案的類型有返工處理、不做處理和( ?。?。
      A.修補處理
      B.實驗驗證后處理
      C.定期觀察處理
      D.專家論證后處理

      24.工程質量事故處理方案的確定,需要按照一般處理原則和基本要求進行,其一般處理原則是( ?。?。
      A.正確確定事故性質、處理范圍
      B.安全可靠、不留隱患
      C.滿足建筑物的功能和使用要求
      D.技術上可行、經濟上合理

      25.按照我國現行規定,建設工程嚴重質量事故的調查組由( ?。?。
      A.事故發生地市、縣建設行政主管部門組織
      B.省、自治區、直轄市建設行政主管部門組織
      C.省、自治區、直轄市建設行政主管部門提出組成意見,人民政府批準
      D.市、縣建設行政主管部門提出組成意見,相應級別人民政府批準

      26.對總體中的全部個體進行編號,然后抽簽、搖號確定中選號碼,相應的個體即為樣品。這種抽樣方法稱為.( ?。?。
      A.完全隨機抽樣
      B.分層抽樣
      C.等距抽樣
      D.整群抽樣

      27.描述質量特性數據離散趨勢的特征值是( ?。?。
      A.算術平均數
      B.中位數
      C.極差
      D.期望值

      28.質量特性值在質量標準允許范圍內的波動是由( ?。┰蛞鸬?。
      A.偶然性
      B.系統性
      C.異常性
      D.相關性

      29.質量控制圖的用途是( ?。?。
      A.分析并控制生產過程質量狀態
      B.分析判斷產品質量分布狀況
      C.系統整理分析質量問題產生的原因
      D.尋找影響質量的主次因素

      30.在抽樣檢驗方案中,將合格批判定為不合格批而錯誤地拒收,屬于( ?。╁e誤。
      A.第一類
      B.第二類
      C.第三類
      D.第四類

      31.在2000版GB/T19000族標準質量術語中,"在質量方面指揮和控制組織的協調的活動"稱為( ?。?。
      A.質量方針
      B.質量目標
      C.質量管理
      D.質量控制

      32.在2000版GB/T19000族標準質量術語中,( ?。┦侵?quot;規定組織質量管理體系的文件"。
      A.質量計劃
      B.質量手冊
      C.質量策劃
      D.質量記錄

      33.從確定建設工程投資的依據看,編制估算指標的直接基礎是( ?。?。
      A.概算定額
      B.預算定額
      C.工程量清單
      D.施工定額

      34.下列費用中,屬于建設工程靜態投資的是( ?。?。
      A.基本預備費
      B.漲價預備費
      C.建設期利息
      D.運營期利息

      35.某進口設備裝運港船上交貨價為200萬美元,國外運費為10萬美元,國外運輸保險費為6.5萬美元,外貿手續費率為1.5%。美元兌人民幣的匯率為6.85。則該進口設備的到岸價為( ?。┤f(wàn)元人民幣。
      A.143
      B.50
      B.1460.08
      C.1483.03
      D.1505.27

      36.某工程以人工費為基礎計算建筑安裝工程費。該工程直接工程費為400萬元,其中人工費為100萬元;措施費為直接工程費的5%,其中人工費占50%;間接費費率為30%,利潤率為50%,綜合計稅系數為3.41%。則該工程的建筑安裝工程含稅造價為( ?。┤f(wàn)元。
      A.504.64
      B.511.75
      C.517.O5
      D.525.32

      37.國際工程項目建筑安裝工程費用構成中,分包費的數額等于( ?。?。
      A.分包商的報價
      B.承包商對分包商的管理費
      C.業主對分包商的管理費
      D.分包商報價及相應總包管理費

      38.下列費用中,屬于生產準備費的是( ?。?。
      A.試運轉所需的原料費
      B.生產職工培訓費
      C.辦公家具購置費
      D.生產家具購置費

      39.按照建設程序,可以將建設工程定額分為( ?。?。
      A.預算定額、概算定額和估算指標
      B.人工消耗定額、材料消耗定額和機械消耗定額
      C.建筑工程定額和安裝工程定額
      D.構成工程直接成本的定額和構成工程間接費的定額

      40.根據《建設工程工程量清單計價規范》,下列工程項目中必須采用工程量清單計價的是( ?。?。
      A.社會(huì )投資的5萬平方米以上的住宅小區工程
      B.地方政府投資的城市綠化工程
      C.非國有單位向銀行借款投資建設的辦公樓工程
      D.某國外企業出資援建的學校教學樓工程

      41.采用工程量清單招標的工程,工程量清單的準確性和完整性由( ?。┴撠?。
      A.項目監理機構
      B.招標人
      C.招投標管理機構
      D.投標人

      42.建設工程項目可行性研究報告中的重大技術(經濟)方案至少應進行( ?。﹤€(gè)方案的比選。
      A.2
      B.3
      C.4
      D.5

      43.某擬建化工項目生產能力為年產量300萬噸。已知已建年產量為100萬噸的同類項目的建設投資為5000萬元,生產能力指數為0.7,擬建項目建設時期與已建同類項目建設時期相比的綜合價格指數為1.1。則按生產能力指數法估算的擬建項目的建設投資為( ?。┤f(wàn)元。
      A.8934.78
      B.9807.59
      C.11550.00
      D.11867.18

      44.某項目建設期為3年。建設期間共向銀行貸款1500 7玩,其中第1年初貸款1000萬元,第2年初貸款500萬元;貸款年利率6%,復利計息。則該項目的貸款在建設期末的終值為( ?。┤f(wàn)元。
      A.1653.60
      B.1702.49
      C.1752.82
      D.1786.52

      45.用價值工程原理進行設計方案的優選,就是要從多個備選方案中選出( ?。┑姆桨?。
      A.功能最好
      B.成本最低
      C.價值最高
      D.技術最新

      46.FIDIC合同條件下,工程費用支付的必要條件之一是( ?。?。
      A.工程施工已經全部完成
      B.承包商的工作使工程師滿意
      C.工程進度符合工程師的要求
      D.變更項目已經工程師審核

      47.當初步設計有詳細設備清單時,編制設備安裝工程概算精確性較高的方法是( ?。?。
      A.擴大單價法
      B.概算指標法
      C.修正概算指標法
      D.預算單價法

      48.某工程在施工圖預算審查時,審查人員利用各分部分項工程的單位建筑面積工程量基本指標比較預算中相應分部分項工程的工程量,并據此對部分工程量進行詳細審查。這種審查方法稱為( ?。?。
      A.標準預算審查法
      B.篩選審查法
      C.分組計算審查法
      D.對比審查法

      49.標底價格在招投標過程中的主要作用是作為( ?。?。
      A.簽訂合同的價格依據
      B.投標報價的依據
      C.評定標價的參考值
      D.確定中標價的標準

      50.下列關于建設工程固定總價合同的說法中,錯誤的是( ?。?。
      A.合同執行中承包方承擔主要風險
      B.適合于工期在1年內的工程
      C.要求初步設計已完成并可以估算出工程量
      D.合同總價在合同約定的風險范圍內不可調整

      51.施工階段監理工程師進行投資控制的技術措施之一是( ?。?。
      A.明確投資控制人員的責任
      B.確定工程變更的價款
      C.審核施工方案
      D.做好施工記錄

      52.為了解決一些包干項目或較大工程項目的支付時間過長、影響承包商的資金流動等問題,在工程計量時可以采用( ?。?。
      A.估價法
      B.分解計量法
      C.均攤法
      D.圖紙法

      53.由于業主的原因導致承包商租賃的設備窩工,該窩工費應按照( ?。┯嬎?。
      A.臺班費
      B.臺班折舊費
      C.實際租金
      D.設備使用費

      54.某混凝土結構工程,合同計劃價為1000萬元。5月底擬完成合同計劃價的80%,實際完成合同計劃價的70%,5月底實際結算工程款750萬元,則5月底的投資偏差和進度偏差分別為( ?。?。
      A.超支100萬元、超前50萬元
      B.超支50萬元、拖后100萬元
      C.節約50萬元、拖后100萬元
      D.節約100萬元、超前50萬元

      55.建設工程竣工決算的內容不包括( ?。?。
      A.竣工財務決算報表
      B.竣工財務決算說明書
      C.竣工工程平面示意圖
      D.竣工工程施工圖預算

      56.新增固定資產的價值構成應包括( ?。?。
      A.預備費
      B.無形資產
      C.鋪底流動資金
      D.進廠職工培訓費

      57.為了實現進度控制目標,監理工程師根據建設工程的具體情況,制定了下列進度控制措施,其中屬于組織措施的是( ?。?。
      A.加強索賠管理,公正地處理索賠
      B.建立圖紙審查、工程變更和設計變更管理制度
      C.審查承包商提交的進度計劃
      D.及時辦理工程預付款及工程進度款支付手續

      58.在施工階段,為了確保進度控制目標的實現,監理工程師需要編制( ?。﹐
      A.工程項目總進度計劃
      B.周(旬)施工作業計劃
      C.監理進度計劃
      D.分部分項工程施工進度計劃

      59.在建設單位的計劃系統中,根據初步設計中確立的建設工期和工藝流程,具體安排單位工程的開工日期和竣工日期的計劃,稱為( ?。?。
      A.工程項目總進度計劃
      B.工程項目前期工作計劃
      C.工程項目年度計劃
      D.工程項目進度平衡計劃

      60.建設工程組織流水施工時,用來表達流水施工在空間布置上開展狀態的參數有( ?。?。
      A.施工過程和流水強度
      B.流水節拍和流水步距
      C.工作面和施工段
      D.成倍節拍和流水節奏

      61.固定節拍流水施工與加快的成倍節拍流水施工相比較,共同的特點是( ?。?。
      A.相鄰專業工作隊的流水步距相等
      B.專業工作隊數等于施工過程數
      C.不同施工過程的流水節拍均相等
      D.專業工作隊數等于施工段數

      62.某分部工程有3個施工過程,各分為5個流水節拍相等的施工段組織加快的成倍節拍流水施工。已知各施工過程的流水節拍分別為4、6、4天,則流水步距和專業工作隊數分別為( ?。?。
      A.6天和3個
      B.4天和4個
      C.4天和3個
      D.2天和7個

      63.某分部工程有兩個施工過程,分為4個施工段組織流水施工,流水節拍分別為3、4、4、5天和4、3、4、5天,則流水步距為( ?。┨?。
      A.3
      B.4
      C.5
      D.6

      64.在工程網絡(luò )計劃中,某項工作的最遲完成時間與最早完成時間的差值為該工作的( ?。?。
      A.自由時差
      B.總時差
      C.時間間隔
      D.時距

      65.在雙代號網絡(luò )計劃中,當計劃工期等于計算工期時,如果某項工作的開始節點和完成節點均為關鍵節點,則該工作( ?。?。
      A.總時差和自由時差必然相等
      B.自由時差必然為零
      C.總時差必然為零
      D.一定為關鍵工作

      66.某工程雙代號網絡(luò )計劃如下圖所示,其關鍵線路有( ?。l。

      A.1
      B.2
      C.3
      D.4

      67.在工程網絡(luò )計劃中,關鍵線路是指( ?。┑木€(xiàn)路。
      A.單代號搭接網絡(luò )計劃中時距為零
      B.雙代號網絡(luò )計劃中由關鍵節點組成
      C.單代號網絡(luò )計劃中由關鍵工作組成
      D.雙代號時標網絡(luò )計劃中無波形線

      68.某工程雙代號時標網絡(luò )計劃如下圖所示,其中工作B的總時差為( ?。┲?。

      A.0
      B.1
      C.2
      D.3

      69.在68題所示的雙代號時標網絡(luò )計劃中,如果A、E、G三項工作共用一臺施工機械而必須順序施工,則該施工機械在現場的最小閑置時間為( ?。┲?。
      A.1
      B.2
      C.3
      D.4

      70.工程網絡(luò )計劃的費用優化是指尋求( ?。┑倪^(guò)程。
      A.資源使用均衡時工程總成本最低
      B.工程總成本固定條件下最短工期安排
      C.工程總成本最低時工期安排
      D.工期固定條件下工程總成本最低

      71.工程網絡(luò )計劃資源優化的目的之一是為了尋求( ?。?。
      A.工程總成本最低條件下的資源均衡安排
      B.資源均衡使用條件下的最短工期安排
      C.資源使用最少條件下的合理工期安排
      D.資源有限條件下的最短工期安排

      72.某混凝土工程按計劃12天完成,下圖中標出了截止第7天末的實際施工時間,從圖中可以看出( ?。?。

      A.該工作實際開始時間比計劃開始時間晚2天
      B.第5天末實際進度比計劃進度拖后3%
      C.第4天內計劃完成的任務量為12%
      D.第7天內實際進度比計劃進度拖后5%

      73.已知某鋼筋工程每周計劃完成的工程量和第1-4周實際完成的工程量見下表,則截止第4周末工程實際進展點落在計劃S曲線的( ?。?。

    時間(周) 1 2 3 4 5 6 7
    每周計劃工程量 160 210 250 260 200 160 100
    每周實際工程量 200 220 21O 200 — — —

      A.左側,表明此時實際進度比計劃進度拖后60t
      B.右側,表明此時實際進度比計劃進度超前60t
      C.左側,表明此時實際進度比計劃進度超前50t

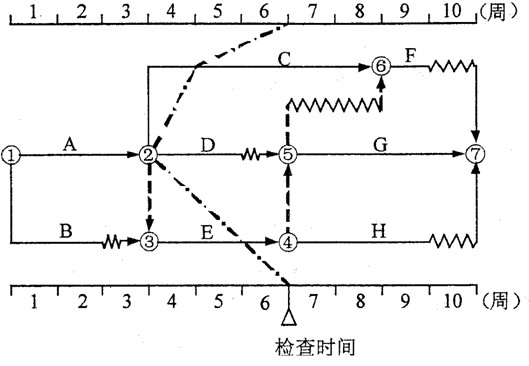

      D.右側,表明此時實際進度比計劃進度拖后50t

      74.某工程雙代號時標網絡(luò )計劃如下圖所示,根據第6周末實際進度檢查結果繪制的前鋒線如點劃線所示。通過比較可以看出( ?。?。

      A.C工作實際進度拖后2周,影響工期2周
      B.D工作實際進度超前2周,不影響工期
      C.D工作實際進度拖后3周,影響工期2周
      D.E工作實際進度拖后1周,不影響工期

      75.在工程設計過程中,影響進度的主要因素之一是( ?。?。
      A.地下埋藏文物的處理
      B.施工承發包模式的選擇
      C.設計合同的計價方式
      D.設計各專業之間的協調配合程度

      76.為了有效地控制施工進度,要將施工進度總目標從不同角度進行層層分解,其中按項目組成分解總目標的是( ?。?。
      A.單位工程動用時間
      B.土建工程完工日期
      C.一季度進度目標
      D.二期(年)工程進度目標

      77.在施工進度計劃中,工作之間由于勞動力、施工機械、材料和構配件等資源的組織和安排需要而形成的邏輯關系,稱為( ?。?。
      A.依次關系
      B.搭接關系
      C.組織關系
      D.工藝關系

      78.施工進度檢查的主要方法是將經過整理的實際進度數據與計劃進度數據進行比較,其目的是( ?。?。
      A.分析影響施工進度的原因
      B.掌握各項工作時差的利用情況
      C.提供計劃調整和優化的依據
      D.發現進度偏差及其大小

      79.為了確保進度控制目標的實現,通過縮短某些工作持續時間的方法調整施工進度計劃時,可采用的組織措施是( ?。?。
      A.改善勞動條件
      B.實行包干獎勵
      C.采用更先進的施工機械
      D.增加工作面和施工隊伍

      80.監理工程師受業主委托控制物資供應進度的主要工作內容之一是( ?。?。
      A.編制物資供應計劃
      B.辦理進出口許可證等有關事宜
      C.決定物資供應分包方式
      D.安排物資訂貨

      二、多項選擇題(共40題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

      81.建設工程質量特性表現為適用性、經濟性、可靠性及( ?。┑?。
      A.耐久性
      B.安全性
      C.與環境的協調性
      D.系統性
      E.持續性

      82.工程監理單位實施工程質量監理的依據有( ?。?。
      A.法律法規
      B.有關技術標準和設計文件
      C.投資性質
      D.工程承包合同
      E.工程監理合同

      83.監理工程師在考核設計單位資質時,檢查其營業執照的重點有( ?。?。
      A.專業資格
      B.有效期
      C.年檢情況
      D.注冊資金
      E.審批機構

      84.根據《建筑業企業資質管理規定》,施工承包企業按照承包工程能力劃分為( ?。┬蛄?。
      A.施工總承包
      B.綜合承包
      C.專業承包
      D.勞務總包
      E.勞務分包

      85.監理工程師審查承包單位施工組織設計時,應著重審查其是否( ?。?。
      A.按規定程序編審
      B.充分分析了施工條件
      C.有利于施工成本降低
      D.采用了先進適用的技術方案
      E.有健全的質量保證措施

      86.認定施工圖紙合法性的依據包括圖紙是否( ?。?。
      A.經建設主管部門同意
      B.按規定經有關部門審核批準
      C.經設計單位正式簽署
      D.得到建設單位同意
      E.得到監理單位同意

      87.設置施工質量控制點是施工過程質量控制的有效方式,可以作為質量控制點的有( ?。?。
      A.關鍵作業工序
      B.關鍵時間節點
      C.關鍵施工技術
      D.關鍵施工順序
      E.關鍵施工環境

      88.作業技術交底是具體落實施工組織設計或施工方案的措施,交底的主要內容包括( ?。?。
      A.分包單位資質審查要求
      B.施工方法和手段
      C.質量要求和驗收標準
      D.施工中需注意的問題
      E.意外情況的應急措施

      89.設備安裝過程的質量控制主要包括( ?。?。
      A.設備基礎檢驗
      B.設備就位和調平找正
      C.復查與二次灌漿
      D.設備安裝準備的質量控制
      E.設備安裝質量記錄資料的控制

      90.建筑工程施工質量驗收中,檢驗批質量驗收的內容包括( ?。z查。
      A.質量資料
      B.允許偏差項目
      C.主控項目
      D.觀感質量
      E.一般項目

      91.地基基礎、主體結構分部工程的驗收,應由總監理工程師組織( ?。┻M(jìn)行。
      A.勘察、設計單位工程項目負責人
      B.相關金融機構負責人
      C.施工單位技術、質量負責人
      D.質量監督部門負責人
      E.材料供應單位負責人

      92.工程質量事故的特點有( ?。?。
      A.復雜性
      B.嚴重性
      C.可變性
      D.多發性
      E.持久性

      93.工程質量事故發生后,總監理工程師簽發《工程暫停令》的同時,應要求( ?。?。
      A.采取必要措施防止事故擴大
      B.保護好事故現場
      C.事故調查組進行調查
      D.事故發生單位按規定要求向主管部門上報
      E.提交技術處理方案

      94.在質量管理中,直方圖法的用途有( ?。?。
      A.分析判斷產品的質量狀況
      B.估算施工生產過程總體的不合格品率
      C.評價過程能力
      D.分析生產過程是否穩定
      E.控制生產過程質量狀態

      95.當質量控制圖同時滿足( ?。r(shí),可認為生產過程基本處于穩定狀態。
      A.點子全部落在控制界限之內
      B.點子分布出現鏈
      C.控制界限內的點子排列沒有缺陷
      D.點子多次同側
      E.點子有趨勢或傾向

      96.認證機構對申請單位的質量管理體系審核是認證的關鍵環節,其基本工作有( ?。?。
      A.認證申請的審查與批準
      B.文件審核
      C.現場審核
      D.提出審核報告
      E.審批與注冊發證

      97.項目監理機構在建設工程施工階段投資控制的任務包括( ?。?。
      A.確定建設工程設計限額
      B.對建設工程造價目標進行風險分析
      C.編制工程量清單
      D.審查工程變更價款
      E.進行實際工程量和計劃工程量對比

      98.根據《建筑安裝工程費用項目組成》(建標[2003]206號)的規定,建筑安裝工程措施費包括( ?。?。
      A.建筑材料一般鑒定檢查費
      B.施工機械經常修理費
      C.臨時設施費
      D.環境保護費
      E.工程定額測定費

      99.下列費用中,屬于工程建設其他費用的有( ?。?。
      A.建設單位管理費
      B.建筑安裝企業管理費
      C.生產準備費
      D.工程監理費
      E.工程保險費

      100.根據《建設工程工程量清單計價規范》,分部分項工程量清單內容中,應按此《規范》規定并可結合工程實際編制的有( ?。?。
      A.項目編碼的前九位
      B.項目名稱
      C.工程量計算規則
      D.項目特征
      E.計量單位

      101.根據《建設工程工程量清單計價規范》,分部分項工程綜合單價構成應包括( ?。?。
      A.直接工程費
      B.企業管理費
      C.規費
      D.利潤
      E.稅金

      102.某項目基準收益率為8%,計算期內現金流量如下表(單位:萬元)。

    年份 1 2 3 4 5 6
    現金流量 -1000 200 400 400 400 400

      依據上述資料進行項目財務評價可以得到的結論有( ?。?。
      A.項目自建設期初開始的靜態投資回收期為4年
      B.項目財務凈現值大于零
      C.項目?jì)攤鞲堵蕿?.8
      D.項目?jì)炔渴找媛市∮诨鶞适找媛?br />  E.項目第2年初的凈現金流量為-800萬元

      103.既可以用于項目財務評價,也可以用于項目國民經濟評價的不確定性分析的方法有( ?。?。
      A.線性盈虧平衡分析法
      B.非線性盈虧平衡分析法
      C.敏感性分析方法
      D.概率分析法
      E.因素分析法

      104.審查設計概算編制依據時,應著重審查編制依據是否( ?。?。
      A.經過國家或授權機關批準
      B.具有先進性和代表性
      C.符合工程的適用范圍
      D.符合國家有關部門的現行規定
      E.滿足建設單位的要求

      105.采用實物法編制施工圖預算涉及的工作內容有( ?。?。
      A.套預算單價計算直接工程費
      B.套用消耗定額計算人、料、機消耗量
      C.套市場單價確定人工費、材料費、機械使用費
      D.按規定的稅率、費率和計價程序計取其他費用
      E.按市場行情計取其他費用

      106.進行施工投標報價計算應遵循的原則有( ?。?。
      A.應反映企業技術管理的水平
      B.要滿足施工方案、技術措施的要求
      C.應考慮工期提前的費用要求
      D.要考慮技術創(chuàng )新的費用要求
      E.采用的報價計算方法科學嚴謹

      107.FIDIC合同條件下,工程量清單以外的費用主要包括( ?。?。
      A.動員預付款
      B.暫列金額
      C.材料預付款
      D.計日工作費用
      E.保留金

      108.根據FIDIC合同條件,一般可按照均攤法進行計量的有( ?。?。
      A.建筑工程保險費
      B.保養測量設備的費用
      C.保養氣象記錄設備的費用
      D.為監理工程師提供宿舍的費用
      E.履約保證金

      109.下列對工程進度造成影響的因素中,屬于業主因素的有( ?。?。
      A.不能及時向施工承包單位付款
      B.不明的水文氣象條件
      C.施工安全措施不當
      D.不能及時提供施工場地條件
      E.臨時停水、停電、斷路

      110.利用橫道圖表示工程進度計劃的特點有( ?。?。
      A.形象、直觀,但不能反映出關鍵工作和關鍵線路
      B.易于編制和理解,但調整繁瑣和費時
      C.能明確反映出各項工作之間的邏輯關系和總工期
      D.能反映工程費用與工期之間的關系
      E.可通過時間參數計算,求出各項工作的機動時間

      111.下列施工過程中,作為建造類施工過程而必須列入流水施工進度計劃之中的有( ?。?。
      A.混凝土構件預制
      B.基礎混凝土澆筑
      C.建筑材料運輸
      D.砂漿預制
      E.主體結構工程

      112.建設工程組織非節奏流水施工的特點有( ?。?。
      A.施工段之間可能有空閑時間
      B.相鄰專業工作隊的流水步距相等
      C.各施工過程在各施工段的流水節拍不全相等
      D.各專業工作隊能夠在施工段上連續作業
      E.專業工作隊數等于施工過程數

      113.某分部工程雙代號網絡(luò )計劃如下圖所示,圖中的錯誤有( ?。?。

      A.工作代號重復
      B.節點編號有誤
      C.多個起點節點
      D.多個終點節點
      E.存在循環回路

      114.某工程雙代號網絡(luò )計劃如下圖所示,圖中已標出每項工作的最早開始時間和最遲開始時間,該計劃表明( ?。?。

      A.工作1~3的總時差與自由時差相等
      B.工作2~4和工作3~6均為關鍵工作
      C.工作2~6的總時差與自由時差相等
      D.工作3~5的總時差與自由時差相等
      E.工作4~7與工作5~7的自由時差相等

      115.在工程網絡(luò )計劃中,關鍵工作是指( ?。┑墓ぷ?。
      A.雙代號時標網絡(luò )計劃中無波形線
      B.最遲開始時間與最早開始時間的差值最小
      C.單代號搭接網絡(luò )計劃中時間間隔為零
      D.最遲完成時間與最早完成時間的差值最小
      E.雙代號網絡(luò )計劃中完成節點為關鍵節點

      116.某工程單代號搭接網絡(luò )計劃如下圖所示,節點中下方數字為該工作的持續時間,其中的關鍵工作有( ?。?。

      A.工作A
      B.工作B
      C.工作C
      D.工作D
      E.工作E

      117.對建設工程進度計劃執行情況進行跟蹤檢查發現問題后,進度調整系統過程中應開展的工作有( ?。?。
      A.分析產生進度偏差的原因
      B.實際進度數據的整理、統計和分析
      C.采取措施調整進度計劃
      D.分析進度偏差對后續工作及總工期的影響
      E.進行實際進度與計劃進度的比較

      118.當工程實際進度偏差影響到后續工作、總工期而需要調整進度計劃時,可采用( ?。┑确椒ǜ淖兡承┕ぷ鞯倪壿嬯P(guān)系。
      A.增加資源投入量
      B.提高勞動效率
      C.將順序進行的工作改為平行作業
      D.將順序進行的工作改為搭接作業
      E.組織分段流水作業

      119.在施工進度控制過程中,監理工程師的主要工作內容有( ?。?。
      A.下達工程開工令
      B.協助承包商編制進度計劃
      C.組織現場協調會(huì )
      D.向承包商提供進度報告
      E.進行施工進度控制目標實現的風險分析

      120.當工程延期事件發生后,承包單位應在合同規定的有效期內向監理工程師提交( ?。?。
      A.臨時延期申請
      B.延期意向通知
      C.原始進度計劃
      D.詳細申述報告
      E.工程變更指令

    1 2 3 4 5 6 7 8 9 10
    A  A B C B D B D A B
    11 12 13 14 15 16 17 18 19 20
    C  C B C A B B B A A
    21 22 23 24 25 26 27 28 29 30
    A B A A B A C A A A
    31 32 33 34 35 36 37 38 39 40
     C B A A C D D B A B
    41 42 43 44 45 46 47 48 49 50
     B A D C C B D B C C
    51 52 53 54 55 56 57 58 59 60
     C B C B D A B C A C
    61 62 63 64 65 66 67 68 69 70
    A  D C B A C D B A C
    71 72 73 74 75 76 77 78 79 80
    D  C D C D A C D D A
    81 82 83 84 85 86 87 88 89 90
    ABC ABDE BC ACE ABDE BCD ACDE BCDE ABCE ACE
    91 92 93 94 95 96 97 98 99 100
    AC ABCD ABD ABC AC BCD  BDE  CD  ACDE  BD
    101 102 103 104 105 106 107 108 109 110
    ABD AB CD ACD BCE ABE ACE BCD AD AB
    111 112 113 114 115 116 117 118 119 120
    BE ACDE BD ABC BD BE ACD CDE ACE BD

      點擊下載:2009年監理工程師考試《三控》試卷及答案

      小編推薦:全國注冊監理工程師試題及答案匯總

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥99
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
