  4.施工縫留置及處理

  混凝土結構多要求整體澆筑,但由于技術上或組織上的原因,澆筑不能連續進行時,且中間的間歇時間有可能超過混凝土的初凝時間,則應事先確定在適當位置留置施工縫。施工縫的位置應在混凝土澆筑前按設計要求和施工技術方案確定。由于施工縫是結構中的薄弱環節,因此,施工縫宜留置在結構受剪力較小且便于施工的部位。

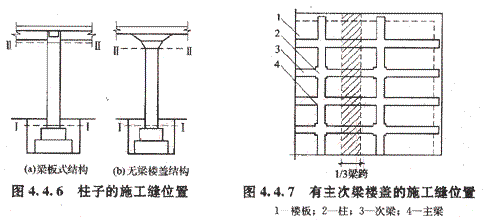

  柱子宜留在基礎頂面、梁或吊車梁牛腿的下面、吊車梁的上面、無梁樓蓋柱帽的下面(圖4.4.6),同時又要照顧到施工的方便。與板連成整體的大斷面梁應留在板底面以下20~30mm處,當板下有梁托時,留置在梁托下部。單向板應留在平行干板短邊的任伺位置。有主次梁樓蓋官順著次梁方向澆筑,應留在次梁跨度的中間1/3跨度范圍內(圖4.4.7)樓梯應留在樓梯長度中間1/3長度范圍內。墻可留在門洞口過梁跨中1/3范圍內,也可留在縱橫墻的交接處。雙向受力的樓板,大體積混凝土結構、拱、薄殼、多層框架等及其他結構復雜的結構,應按設計要求留置施工縫。

  在施工縫處繼續澆筑混凝土時,應除掉水泥薄膜和松動石子,加以濕潤并沖洗干凈,先鋪抹水泥漿或與混凝土砂漿成分相同的砂漿一層,待已澆筑的混凝土的強度不低于1.2N/m㎡時才允許繼續澆筑。

  如設計留有后澆帶,宜選用專用模板,何時澆筑混凝土由設計確定,混凝土應澆搗密實,防止滲漏水。

施工縫留置及處理

為您推薦

閱讀排行

更多
2025一造輔導

免費視頻

更多
  • 一級造價工程師考試
    建設工程造價管理

    達江老師

  • 一級造價工程師考試
    建設工程計價

    李娜老師

  • 一級造價工程師考試
    建設工程造價案例分析(土建)

    王英老師

  • 一級造價工程師考試
    建設工程造價案例分析(安裝)

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
  • 下載 1. 一級造價師考試重點資料
  • 下載 2. 一級造價工程師高效備考資料
網站地圖
