中學教學樓施工組織設計(二)

2010-08-20 14:54  來源于網絡(luò )  【  【打印】【我要糾錯】

  第三章施工機械設備

  根據本工程特點、施工方法、施工進度計劃以及結合我單位現有機械設備,擬投入本工程施工的主要機械設備計劃見下:

  1、土石方開挖配備2臺挖掘機,10輛散體物料運輸車;

  2、本招標工程主體結構的垂直運輸擬設置1臺塔吊,臂長55m;

  3、設置4臺三車鋼井架,教學樓和現代信息中心各兩臺,方便砌體粉刷施工材料的垂直運輸;

  第四章施工總體部署

  一、概述

  安徽省**中學教學樓工程建筑面積4206㎡,結構類型采用鋼筋混凝土現澆框架結構,主體分為六層。本工程工作量大且總工期不超過200天,因此,為能做到優質高效地完成本工程的施工任務,必須根據本工程的特點進行細致周密的施工部署,經過方案優化,擬將總工期定為200日歷天,對工程重點和特點制定對策及措施,并且在整個施工過程中,做好對周?chē)h(huán)境的防護措施。

  1、技術力量投入

  選調優秀管理人員組成本工程現場項目部,對該工程施工實行計劃、組織、協調、控制、監督和指揮職能。

  2、保證充足的勞動力投入

  保證充足的勞動力投入,我公司管理人員和作業工人配備充足,在工程施工時,木工、鋼筋工、砼工、瓦工四大工種的工序搭接在時間和空間上要做到合理緊湊,保證滿足施工的需要。

  3、周轉材料、施工機械的配備要確保施工需要

  周轉材料、施工機械的配備根據施工機械、周轉材料一覽表的要求,及時組織進場。塔吊、垂直鋼井架和砂漿機等施工機械工作要正常,土建與各專業工程協調施工,工程使用的材料供應要及時足夠,且通過增大人力、物力、財力的投入,保證整個工程優質、快速、安全、文明地完成。

  4、采取動態管理

  在施工中以總工期為目標,以階段控制計劃為保證,采取動態管理,使施工組織科學化,合理化,確保階段計劃按期或提前完成。推行全面計劃管理,認真編制切實可行的工程總進度計劃,運用網絡(luò )計劃技術和相應的月、旬、周施工作業計劃。對每個作業班組下達生產計劃任務書,使施工生產上下協調,長、短期計劃銜接。

  利用微機控制全面進度計劃,堅持日平衡、周調度,確保月計劃的實施,從而保證該工程總體目標的實現。

  二、施工段的劃分

  本中學教學樓工程項目招標工程主要包括教學樓主體和一個附屬建筑。根據本工程的特點,擬將本工程的平面劃分為兩個施工區,主體為第一施工區,附屬建筑為第二施工區,施工時兩個施工區同步組織施工,各施工區采取平行流水、立體交叉統籌施工。

  三、施工流程與施工順序

  1、總施工原則

  遵循“先地下后地上,先結構后圍護,先主體后裝飾,先土建后安裝,安裝預埋、預留與土建施工同步”的總施工原則。

  2、整體施工順序

 。▓D見附件)

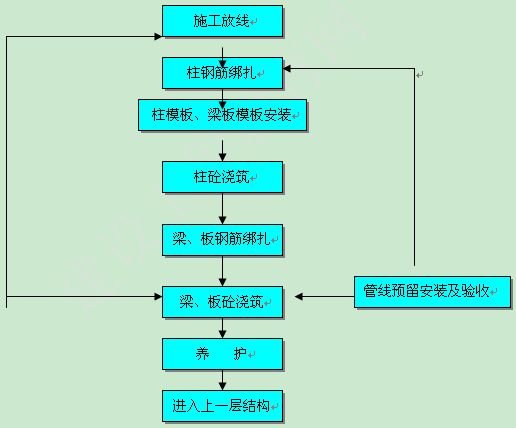

  3、上蓋主體結構施工流程

  4、室內裝飾工程流程

 。▓D見附件)

  5、各階段的施工順序

 。1)、準備階段

  現場勘察→平面控制網建立→標高、水準點校核→建筑物定位

 。2)、基礎施工

  放開挖邊線→土方開挖→驗槽→獨立基礎、條形基礎,地梁,砌磚→回填土

 。3)、主體施工

  測量彈線→柱鋼筋綁扎→梁柱模→柱砼→梁板模板安裝→梁板鋼筋綁扎→梁板砼→養護→砌體

 。4)、室內裝飾

  先天棚、墻體后地面施工順序

 。5)、室外裝飾

  主體、外墻施工完畢后即開始外墻裝飾,外裝飾采用從上至下的施工順序。

 。6)、安裝工程

  預留、預埋→安裝→調試

 。7)、清理驗收

  全面檢查→自檢糾錯修補→整理竣工資料→打掃室內外清潔→交工驗收

  四、施工總方案說明

  1、施工總說明

 。1)、施工測量

  采用水準儀控制高程,經緯儀控制軸線建立平面控制網及高程水準點,并根據需要設置控制樁。

 。2)、基礎施工

  采用機械開挖土方,夯機夯實,商品砼澆筑施工。

 。3)、主體施工

  外腳手架采用鋼管腳手架,密目安全網,頂架采用鋼管頂架,模板采用木模板,采用商品混凝土,砼輸送泵輸送施工。

 。4)、室內、室外裝飾

  室內選擇有類似工程施工經驗,技術熟練的施工隊伍進行施工,室外涂料工程由甲方指定施工隊伍施工。

 。5)、安裝及室內外給排水

  室內安裝在主體施工時預埋鐵件預留孔洞,室外管道開挖排水工程采用機械開挖,給水工程人工開挖。

 。6)、屋面及衛生間、浴室等防水

  選擇有防水工程施工資質及施工經驗的隊伍來承擔施工,保證施工質量。

  2、施工組織要點

 。1)、施工組織時按“統籌安排,步步為營,均衡生產,工序緊跟”的原則安排施工。安排充足的施工力量和機械設備,各工序分段交錯展開多點面同時施工以確保工期。

 。2)、提前做好施工項目的各項工作準備,在主體施工時便做好裝飾工程等的施工準備,做到各工序銜接緊密,協調一致。

 。3)、落實雨天、臺風及高溫等天氣氣候的施工措施,保證工程進度和工程質量。

 。4)、抓好各部位、各分次、各工序施工的協調性,合理組織施工,爭取最佳工作生產效率。

 。5)、協調好各方關系,確保工作的有序、連續、協調的開展。

 。6)、加強對施工現場機械的維修、保養工作,確保機械運轉正常,保障施工正常有序進行。

  附件下載:中學教學樓施工組織設計

收藏分享:論壇
分享到:
相關新聞
  • 特色班
    4大班次+2-3套全真模擬題
    提升學習效果
  • 精品班
    4大班次+2-3套全真模擬題+1套預測試題
  • 實驗班
    3套全真模擬題+2套預測試題+考前沖關寶典
  • 定制班
    3套模擬題+3套預測題+考前沖關寶典+考前重點
  • 移動班
    以知識點為單元授課練習,
    強化重點、難點、考點
版權聲明

  1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
  2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
  本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
  3、本網站歡迎積極投稿。
