建設工程教育網 > 專業資料 > 施工組織 > 市政工程 > 正文
2012-09-11 09:36 建設工程教育網整理 【大 中 小】【打印】【我要糾錯】
1.工程概況
1.1 工程簡述
××軌道交通七號線從寶山區外環路、陳太路起,途徑寶山區、靜安區、普陀區、徐匯區和浦東新區,線路全長約35km,共設29座車站。

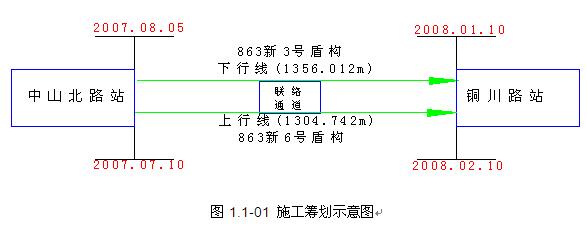

中山北路站~銅川路站區間隧道工程是×軌道交通七號線工程的一個重要組成部分,區間推進里程為:銅川路站~中山北路站上行線里程為SCK11+290.758~SCK12+595.5,單線長1304.742m,下行線里程為XCK11+230.025~XCK12+594.238,中間設短鏈8.201m,單線長1356.012m,在SCK11+880.000設有聯絡(luò )通道及泵站一處。(見圖1.1-01)
本工程采用兩臺盾構分別進行上下行線隧道的施工。盾構推進施工穿越的土層為:④淤泥質粘土、⑤1粉質粘土、⑥粉質粘土。(詳見附圖DG1-01、DG1-02 區間地質剖面圖)
1.2 工程總體籌劃
1.2.1 工期安排
本工程1#盾構于××年6月20日進場,從中山北路站北端頭井出洞日期為×年7月15日,盾構沿上行線推進至銅川路站的進洞日期為××年01月10日。2#盾構于×年7月08日進場,從中山北路站北端頭井出洞日期為×年8月05日,沿下行線推進至銅川路站的進洞日期為××年02月10日。區間隧道施工總工期315天。(詳見附圖盾構推進進度計劃(中山北路~銅川路))
1.2.2 施工安排
本區間隧道盾構上下行線均從中山北路站北端頭井出發,推進至銅川路站南端頭井。工程生產、辦公等設施以中山北路站北端井場地為基地,進行隧道的施工。
1.3 工程規模及主要工程量
1.3.1工程規模
隧道內尺寸 5500mm (內徑)
隧道外尺寸 6200mm (外徑)
管片厚度 350mm
長度 總計: 2660.754m
1.3.1.1軸線描述:
新村路站~銅川路站 附表1.3-01
上行線 |
下行線 |
||||||
平曲線 |
豎曲線 |
平曲線 |
豎曲線 |
||||
長度 |
半徑 |
長度 |
坡度或半徑 |
長度 |
半徑 |
長度 |
坡度或半徑 |
113.917 |
1013.2 |
14.488 |
-2‰ |
49.879 |
直線段 |
19.700 |
-2‰ |
45.000 |
緩和曲線 |
36.600 |
3000 |
55.000 |
緩和曲線 |
60.000 |
3000 |
328.739 |
直線段 |
156.200 |
-14.2‰ |
34.217 |
800 |
135.000 |
-18‰ |
55.000 |
緩和曲線 |
51.000 |
5000 |
55.000 |
緩和曲線 |
110.000 |
5000 |
34.217 |
800 |
99.500 |
-4‰ |
332.175 |
直線段 |
98.743 |
4‰ |
55.000 |
緩和曲線 |
110.000 |
5000 |
45.000 |
緩和曲線 |
52.514 |
5000 |
50.615 |
直線段 |
135.000 |
18‰ |
112.129 |
1000 |
154.989 |
14.503‰ |
|
|
60.000 |
3000 |
|
|
37.508 |
3000 |
|
|
19.700 |
2‰ |
|
|
14.946 |
2‰ |
本工程最大坡度26‰,隧道頂覆土8.5 16.8m左右,平曲線最小轉彎半徑350m.1.3.1.2隧道襯砌:
。1)襯砌采用預制鋼筋混凝土管片,通縫拼裝。
。2)襯砌環全環由小封頂F、兩塊標準塊B.兩塊鄰接塊L及一塊大封底塊D共6塊管片構成,環寬1200mm.
。3)隧道內尺寸: 5500mm
隧道外尺寸: 6200mm
厚度為350mm.
。4)管片強度等級為C55、抗滲等級為1.0Mpa.管片縱向和環向均采用直螺栓連接。管片環與環之間用17根M30的縱向螺栓相連接。每環管片塊與塊間以12根M30的環向螺栓連接。
。5) 接縫防水由擋水條與彈性橡膠密封墊組成雙道防水,擋水條采用遇水膨脹橡膠,彈性橡膠密封墊采用EPDM(三元乙丙)為主輔以遇水膨脹橡膠的復合密封墊。
。6)管片端面采用定位棒加強管片拼裝質量,定位棒材料要求注塑型聚氨酯再生材料含量>50%,硬度85±5,10cm長定位棒剪切強度>8KN.
詳情請下載附件:上海軌道交通某區間隧道推進施工組織設計
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
