  【案例】

  某施工單位承包了一機電安裝工程項目,工程內容包括工藝熱力管道安裝和一座鋼結構框架的安裝。合同規定,鋼材等主要材料由業主供應。施工單位安排由該單位的甲、乙兩個施工隊分別承擔施工任務。施工中發生如下事件:

  事件一:在工程中期質量進度大檢查中發現,承擔鋼結構安裝的乙隊進度嚴重滯后,且存在材料、配件錯用情況。乙隊作業人員說,乙隊進場較晚,領料時只領取了項目部庫存所剩的與鋼結構施工有關的型鋼和配件,發現規格型號不全,但材料庫已經沒有余料。材料員說,材料已經被甲隊提前領走了。檢查到甲隊時,發現管架安裝現場有大量剩余材料。于是項目部將甲隊的剩余材料調劑到乙隊,乙隊的材料仍有缺口,處于半停工狀態。乙隊為趕上進度,使用了甲隊剩下的無標示配件和螺栓,導致使用材料和配件不符合設計要求。經查,甲乙兩隊都沒有向項目部報送材料計劃。

  事件二:工藝熱力管道焊接完成、水壓試驗前進行檢查發現,管道的主材沒有生產廠家的材質證明和出廠合格證,也沒有進行過其他檢驗和試驗的記錄。據查,材料進場時就發現質量證明文件不全,但業主單位材料負責人表示,材料質量由建設單位負責,先施工,資料后補。

  問題:

 ?。?)施工單位對進場材料應進行什么工作?該項工作主要包括哪些內容?

 ?。?)對于建設單位供應的鋼管沒有質量證明書就直接施工是否正確?施工單位應如何處理?

 ?。?)如果這批鋼管必須立即投入使用,施工單位應如何處理?

 ?。?)施工單位甲乙兩個施工隊在處理使用中存在什么問題?應該怎么做?

 ?。?)簡述工業管道安裝工程敷設及安裝之后的施工程序。

  參考答案

 ?。?)施工單位對進場材料應該進行驗收檢驗。

 ?、龠M(jìn)場材料應進行數量和外觀檢驗,做好相應的檢驗記錄和標示;

 ?、跈z查生產廠家的質量證明和出廠合格證,材質證明應包括:生產廠名稱、出廠日期、出廠編號(爐、批號)、試驗數據;

 ?、垡髲万灥牟牧蠎獧z查取樣送檢證明報告。

 ?。?)對于建設單位供應的鋼管沒有質量證明書就直接使用不正確。因為建設單位供應的材料(甲供材)也應該按照工程材料進場要求進行驗收,應同等處理,確保工程不使用不合格材料。

  遇到這種情況,施工單位首先要向建設單位索取材質證明書和出廠合格證;如果沒有上述證明時,應按設計文件的要求和材料制造標準對材料進行檢驗,確認達到合格的標準;三是有復驗、抽驗的材料應按要求檢驗。

 ?。?)如果在這批材料必須立即投入使用,而又無質量證明文件或證明文件不全時,可以做讓步接收處理,但同時應做到:①讓步接收必須履行一定的程序;②對于讓步接收的材料做好標記,便于追溯;③待生產廠家的質量證明文件到了后進行檢查,合格后作好記錄,撤銷讓步接收;如果不合格,則退換該批材料,已經安裝的要拆掉。

 ?。?)施工單位甲施工隊的錯誤在于沒有事先報送材料計劃、超限額亂領和多領料,未嚴格執行限額領料制度;施工完后,沒有及時辦理退庫。

  正確的做法是:

 ?、俨牧嫌媱潙ǎ阂幐?、型號、數量、需用時間等,由材料供應部門審批;

 ?、诎凑詹牧系男枰媱?,限額領料;

 ?、弁旯ず蠹皶r(shí)辦理材料退庫。

 ?。?)工業管道安裝工程敷設及安裝之后的施工程序是:管道與設備連接→儀表安裝→試驗及清(吹)洗→防腐與保溫→調試與試運行→交工驗收。

  【案例】

  某機電安裝公司具有壓力容器、壓力管道安裝資格,通過招標承接一高層建筑機電安裝工程,工程內容包括給水排水系統、電氣系統、通風空調系統和一座氨制冷站。項目部針對工程的實際情況編制了《施工組織設計》和《氨氣泄漏應急預案》?!?a title="施工組織" href="http://m.zcjx68.com/web/zhuanyeziliao/shigongzuzhi/" target="_blank" class="bule">施工組織設計》中,針對中重80t,安裝在標高為20m的冷水機組,制定了租賃一臺300t履帶式起重機吊裝就位的方案?!栋睔庑孤┚o急預案》中規定了危險物質信息及對緊急狀態的識別程序、可依托的如消防和醫院等社會(huì )力量的救援程序,內部和外部信息交流的方式和程序等。

  在工程施工中,發生了以下事件:

  事件1:出租單位將運至施工現場的300t履帶式起重機安裝完畢后,施工單位為了趕工期,立即進行吊裝。因為未提供相關資料被監理工程師指令停止吊裝。

  事件2:對工作壓力為1.6MPa,氨制冷管道和金屬容器進行檢查時,發現液氨罐外殼在運輸過程中被劃了兩道深4mm的長條形機械損傷,建設單位委托安裝公司進行補焊處理。

  事件3:項目部用干燥的壓縮空氣對氨制冷系統進行強度試驗后,即進行抽真空氨試運轉。

  問題:

 ?。?)氨制冷站在施工前還需要辦理哪些手續,為什么?

 ?。?)液氨罐運輸中被劃傷,安裝公司對其進行補焊是否合理?說明理由。

 ?。?)3、300t吊車在現場安裝完畢就能投入使用嗎?為什么?監理單位要求提供哪些資料?

 ?。?)項目部在氨制冷系統強度試驗后即進行試運轉是否妥當?說明理由。

 ?。?)項目部所編制的應急預案還需要補充哪些內容?

  參考答案:

 ?。?)施工前還需將擬進行的特種設備安裝情況書面告知直轄市或設區的市級特種設備安全監督管理部門。

  因為氨制冷站的氨管道屬輸送有毒介質管道,且高壓部分的工作壓力為1.6MPa,屬于壓力管道;液氨儲罐的工作壓力為1.6MPa,屬于壓力容器,應按特種設備安全監察條例的規定辦理書面告知手續,否則不得開工。

 ?。?)安裝公司不可以進行補焊。

  因為安裝公司只有壓力容器安裝資質,壓力容器出現損壞,應由原制作單位前來處理。

 ?。?)300t吊車在現場安裝完畢不能立即投入使用。

  因為現場安裝的起重設備,必須經過負載試吊,由建設單位、監理單位、施工單位、監督部門,共同驗收,達到組裝質量的要求方可投入使用。

  監理單位要求提供的資料有:產品合格證、備案證明、吊車司機上崗證。

 ?。?)不妥當。

  因為氨氣屬有毒氣體,氨制冷系統壓力實驗完畢,必須進行氣密性試驗、抽真空試驗和充氨檢漏試驗,試驗合格后方可向系統充氨,進行試運轉。

 ?。?)需要補充的內容如下:

 ?、賾惫ぷ鞯慕M織及相應職責;

 ?、趹北茈U的行動程序;

 ?、巯嚓P(guān)人員的應急培訓程序。

  【案例】

  某設備安裝公司承包LCD(液晶屏)生產線設備的施工安裝,LCD生產線設備已由建設單位從國外采購,到達施工現場需60天。生產線的土建工程及機電配套工程(由某建筑公司承建)已基本完工。設備安裝公司進場后,按合同工期要求,與建設單位、生產線設備供應商和建筑公司洽談,編制了LCD生產線設備的安裝進度計劃(雙代號網絡(luò )圖),其中LCD生產線設備的安裝工作內容、邏輯關系及工作持續時間見下表。

  安裝公司在設備基礎檢驗時,發現部分設備基礎與安裝施工圖不符,建筑公司進行了整改,重新澆搗了混凝土基礎,經檢驗合格,但影響了工作時間,使基礎檢驗的時間用去了30天。LCD生產線設備在運輸中,由于臺風影響,使LCD生產線設備到達安裝現場比計劃晚了7天。安裝公司按照建設單位的要求,調整進度計劃,仍按合同規定的工期完成。

  LCD生產線設備安裝工作內容、邏輯關系及持續時間表

工作代號  工作內容  緊前工作  持續時間(天)
A  施工準備  —  20
B  LCD生產線設備到貨時間  —  60
C  基礎檢驗驗收  A  10
D  配電及線路安裝  A  30
E  LCD生產線設備安裝  B、C  75
F  配套設備及控制系統安裝  B、C  40
G  LCD生產線設備試車調整  D、E  30
H  控制系統測試  D、E、F  25
I  聯動調試及試運行驗收  G、H  15

  問題:

 ?。?)繪出系統工程公司編制的LCD生產線設備安裝進度計劃(雙代號網絡(luò )圖)。

 ?。?)分析影響工期的關鍵工作是哪幾個?總工期需多少天?

 ?。?)基礎檢驗工作增加到30 天和LCD 生產線設備晚到7 天,是否影響總工期?說明理由。

 ?。?)如按合同工期完成,安裝公司應如何進行工期調整?

  參考答案:

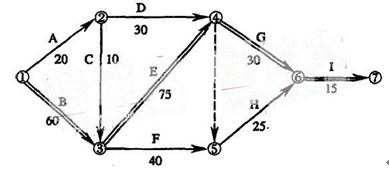

 ?。?)系統工程公司編制的LCD 生產線設備安裝進度計劃(雙代號網絡(luò ))如下:

雙代號網絡(luò )圖

 ?。?)影響工期的關鍵工作是:LCD生產線設備的到貨時間,LCD生產線設備安裝,LCD生產線設備試車調整,聯動調試及試運行驗收??偣て跒?80 天。

 ?。?)基礎檢驗驗收工作增加到30 天,不會(huì )影響總工期,因為基礎檢驗在非關鍵線路上,出現的偏差小于總時差30 天。LCD 生產線設備晚到7 天,要影響總工期,因為該工作在關鍵線路上。

 ?。?)安裝公司采用適當措施壓縮關鍵工作的持續時間,改變施工方案和調整施工程序,在LCD生產線設備安裝,LCD生產線設備試車調整,聯動調試及試運行驗收的關鍵工作上趕工7 天,使工期按合同約定完成。

  【案例】

  某施工單位承接一項200MW火力發電廠全部機電安裝工程,工程內容包括:鍋爐機組、汽輪發電機組、廠變配電站、化學水車間、制氫車間、空氣壓縮車間等。其中鍋爐汽包重102t,安裝位置中心標高為52.7m;發電機定子158t(不包括兩端罩),安裝在標高+10.00m平臺上。且汽機車間僅配置一臺75/20t橋式起重機;壓力容器和管道最高工作壓力為13.73MPa.由于工期緊和需要節約成本,水冷壁安裝第一次采用地面組合整體柔性吊裝新工藝。由于該項目經理部注重項目成本各階段的控制,對成本控制的內容責任落實,重點突出,方法得當,并定期開展“三同步”檢查活動,因此工程竣工后取得了較好的經濟效益。

  問題:

 ?。?)機電安裝工程在進行項目成本實施工作時應考慮哪些原則?為控制成本,在施工階段應進行哪些工作?

 ?。?)在施工過程中如何對項目人工成本進行控制?本工程項目中應以哪項成本內容為主要控制內容?

 ?。?)按施工項目成本構成如何對材料費成本進行分析?

 ?。?)汽機間熱力管線鋼管用量大,編制兩套工藝管線安裝施工方案,兩套方案的計劃用工日數均為2500個,預算日平均工資為50元,計劃用鋼材500t,計劃價格為7000元/t.方案甲為買現貨,價格為7100元/t,方案乙為第15天后取貨,價格為6800元/t.如按方案乙實行,則工人窩工150工日,機械臺班費需增加20000元,現場管理費需增加15000元。通過進度分析,方案甲和方案乙兩種情況均不影響工期。試用因素分析法分析最低工程成本。該施工單位決定采用哪種工藝管線方案?

 ?。?)對施工方案進行經濟性評價的常用方法是什么?對施工方案進行技術經濟比較應包括哪些內容?從施工項目成本管理的角度,在此背景中應對哪些施工方案進行技術經濟比較?

  參考答案:

 ?。?)項目成本控制的原則和項目成本各階段的控制:

  項目成本控制的原則:開源與節流相結合的原則;全面控制原則(項目成本的全員控制);中間控制和適時原則;目標管理和例外管理原則;成本目標風險分擔的原則;責、權、利相結合的原則。

  項目成本各階段的控制:項目成本的控制是指以計劃成本為標準,對施工進程中所發生的費用支出進行指導、監督、調節,以使各項費用控制在計劃成本的范圍內,保證成本目標的實現。

 ?。?)本項目在施工過程中人工成本從嚴格勞動組織,合理安排生產工人進出場時間;嚴格勞動定額管理,實行計件工資制;強化生產工人技術素質,提高勞動生產率進行控制。

  本項目應以材料成本、施工機械費控制為主要控制內容。

 ?。?)按施工項目成本構成對材料費成本進行以下分析:量差,材料實際耗用量與預算定額用量的差異;價差,即材料實際單價與預算單價的差異,包括材料采購費用的分析。

 ?。?)本案例分析計算:

  計劃成本 = 50×2500 + 7000×500 =3625000元;

  因素1(方案甲),購買現貨的實際成本= 50×2500 + 7100×500= 3675000元;

  因素2(方案乙),購買期貨的實際成本= 50×(2500 + 150)+ 6800×500 + 20000 + 15000 = 3567500元。

  結論:在不影響工期的前提下,方案乙成本最低,比計劃成本低57500元,方案甲的成本最高,比計劃成本高50000元。方案乙的成本比方案甲的成本低1075000元。施工單位決定采用方案乙,從經濟角度是正確的。

 ?。?)本案例中,施工方案經濟評價的常用方法是綜合評價法。對施工方案進行技術經濟比較包括的內容為:技術效率、技術的先進性、方案的經濟性與方案的重要性等。本工程中需作經濟分析的主要施工方案有:發電機定子設備吊裝運輸、鍋爐鍋筒吊裝、鍋爐鋼結構焊接安裝、高壓管道(如主蒸汽、主給水)焊接、水冷壁整體柔性吊裝、整套負荷試運轉和無損檢測等工作內容。
