一長途高壓輸電線路及配電站由某施工單位承建,輸電線路沿途穿越稻田和山林,變電站設在市郊支線公路旁,其變壓器器身雖充氮運輸,但運輸用大型平板車必須經過市郊支線公路及其一座橋梁,橋梁要超載,但別無他途。變壓器的二次水冷系統制造廠只供給定型設備,管路等連接部件為半成品,要在施工現場組焊安裝。
問題:
?。?)施工單位編制的線路架設施工組織設計中應包括哪些方面對外聯系協調,為什么?
?。?)變壓器器身運輸會(huì )使橋梁超載,應與哪個部門協調,協調什么內容?
?。?)為做好變壓器二次水冷系統的安裝,施工單位應怎樣與制造廠協調?
參考答案:
?。?)長途輸電線路架設涉及桿塔的土地占用、林木砍伐、器材運輸就位或導線架設時對農田、森林的損害,以及施工布點要設置器材臨時堆放保管場所和作業人員的臨時生活設施等方面,有時還需放炮炸石。因而要有多方面的聯系和協調配合。
要與線路沿途的稻田、山林使用者及所轄政府進行協調,明確征地和損害賠償的有關事宜。對臨時的器材存放點和作業人員生活點,要與居民及所轄政府協調求得支持。如需放炮炸石要按規定通報工程所在地公安和安全管理部門,征得同意后按計劃實施。
?。?)變電站選點時,要考慮大型設備的運輸通道,應該認為對市郊支線公路的通過能力是有預見的,否則規劃方案中必將指出重修公路和重建橋梁,但對超載問題必須加以處理。
應與市郊公路支線的管理部門協調,取得橋梁承載能力的確認資料,并一起組織檢查橋梁實際完好狀況,在排除重新建橋的必要性后,提出橋梁加固方案,并取得雙方的確認。要通知對方變壓器器身通過橋梁的具體日期,以利于共同檢查加固實施效果和判明變壓器器身通過后橋梁是否受損,若受損,考慮補償事宜。
?。?)變壓器二次水冷系統需在施工現場繼續制造,施工單位應與制造廠就經濟和技術兩個方面進行協調。
經濟方面主要是現場制造發生的費用是否包括在設備采購合同規定的價款中,如已包括,則該項費用應通過協商由制造廠支付,否則向業主索?。ㄈ绻こ坛邪贤形醋饕幎ǎ?。技術方面主要是明確現場制造部分的制造技術標準及其試驗標準。切記不可盲目地用施工技術標準替代制造技術標準。
[案例9]
某設備安裝公司承包LCD (液晶屏)生產線設備的施工安裝,LCD生產線設備已由建設單位從國外采購,到達施工現場需60天。生產線的土建工程及機電配套工程(由某建筑公司承建)已基本完工。設備安裝公司進場后,按合同工期要求,與建設單位、生產線設備供應商和建筑公司洽談,編制了LCD 生產線設備的安裝進度計劃(雙代號網絡(luò )圖),其中LCD生產線設備的安裝工作內容、邏輯關系及工作持續時間見表1.
安裝公司在設備基礎檢驗時,發現部分設備基礎與安裝施工圖不符,建筑公司進行了整改,重新澆搗了混凝土基礎,經檢驗合格,但影響了工作時間,使基礎檢驗的時間用去了30 天。LCD 生產線設備在運輸中,由于臺風影響,使LCD 生產線設備到達安裝現場比計劃晚了7 天。安裝公司按照建設單位的要求,調整進度計劃,仍按合同規定的工期完成。
LCD 生產線設備安裝工作內容、邏輯關系及持續時間表 表1
工作代號 | 工作內容 | 緊前工作 | 持續時間(天) |
A | 施工準備 | — | 20 |
B | LCD生產線設備到貨時間 | — | 60 |
C | 基礎檢驗驗收 | A | 10 |
D | 配電及線路安裝 | A | 30 |
E | LCD生產線設備安裝 | B C | 75 |
F | 配套設備及控制系統安裝 | B C | 40 |
G | LCD生產線設備試車調整 | D E | 30 |
H | 控制系統測試 | D E F | 25 |
I | 聯動調試及試運行驗收 | G H | 15 |
問題:
?。?)繪出系統工程公司編制的LCD生產線設備安裝進度計劃(雙代號網絡(luò )圖)。
?。?)分析影響工期的關鍵工作是哪幾個?總工期需多少天?
?。?)基礎檢驗工作增加到30 天和LCD 生產線設備晚到7 天,是否影響總工期?說明理由。
?。?)如按合同工期完成,安裝公司應如何進行工期調整?
參考答案:

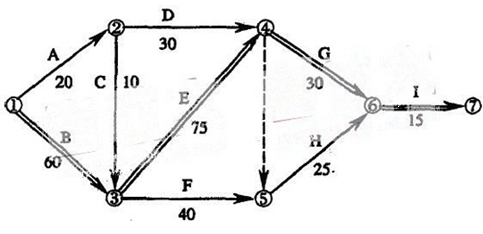

?。?)系統工程公司編制的LCD 生產線設備安裝進度計劃(雙代號網絡(luò ))如下
?。?)影響工期的關鍵工作是:LCD生產線設備的到貨時間,LCD生產線設備安裝,LCD生產線設備試車調整,聯動調試及試運行驗收??偣て跒?80 天。
?。?)基礎檢驗驗收工作增加到30 天,不會(huì )影響總工期,因為基礎檢驗在非關鍵線路上,出現的偏差小于總時差30 天。LCD 生產線設備晚到7 天,要影響總工期,因為該工作在關鍵線路上。
?。?)安裝公司采用適當措施壓縮關鍵工作的持續時間,改變施工方案和調整施工程序,在LCD生產線設備安裝,LCD生產線設備試車調整,聯動調試及試運行驗收的關鍵工作上趕工7 天,使工期按合同約定完成。

- · 2015年一級建造師建設工程項目管理試題及答案(6-14題)
- · 2012一級建造師《機電工程》正版考試用書增值服務第五次(一)
- · 2012一級建造師《機電工程》正版考試用書增值服務第四次(一)
- · 2012一級建造師考試正版考試用書增值服務第一次匯總
- · 2012一級建造師《市政工程》正版考試用書增值服務第三次
- · 2012一級建造師《機電工程》正版考試用書增值服務第三次
- · 2012一級建造師《機電工程管理與實務》正版考試用書增值服務第二次(一)
- · 2012一級建造師《機電工程》:考試用書網上增值服務的主要內容
- · 一級建造師考試《機電工程》(2012)網上增值服務第一次
- · 2012年一級建造師考試用書(第三版)-機電工程管理與實務
