2011年一級建造師《機電工程》練習題(4)

2011-08-22 17:12  來源:  字體:  打印

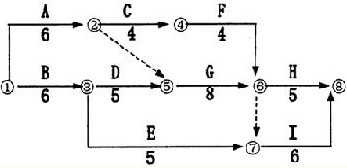

  1、某建設單位(甲方)與某施工單位(乙方)訂立了某機電工程項目的施工合同。合同規定:采用單價合同,每一分項工程的工程量增減超過10%時,需調整工程單價。合同工期為25天,工期每提前1天獎勵3000元,每拖后1天罰款5000元。乙方在開工前及時提交了施工網絡(luò )進度計劃如圖所示,并得到甲方代表的批準。

  工程施工中發生如下幾項事件:
  事件1:因甲方提供電源故障造成施工現場停電,使工作A和工作B的工效降低,作業時間分別拖延2天和1天;多用人工8個和10個工日;工作A租賃的施工機械每天租賃費為560元,工作B的自有機械每天折舊費280元。
  事件2:為保證施工質量,乙方在施工中將工作C原設計尺寸擴大,增加工程量16m3,該工作全費用單價為87元/m3,作業時間增加2天。
  事件3:因設計變更,工作E的工程量由300m3增至360m3,該工作原全費用單價為65元/m3, 經協商調整全費用單價為58元/m3.
  事件4:鑒于該工程工期較緊,經甲方代表同意乙方在工作G和工作I作業過程中采取了加快施工的技術組織措施,使這兩項工作作業時間均縮短了2天,該兩項加快施工的技術組織措施費分別為2000元、2500元。
  其余各項工作實際作業時間和費用均與原計劃相符。

  問題:
  1.上述哪些事件乙方可以提出工期和費用補償要求?哪些事件不能提出工期和費用補償要求?簡述其理由。
  2.每項事件的工期補償是多少天?總工期補償多少天?
  3.該工程實際工期為多少天?工期獎罰款為多少元?
  4.人工工日單價為25元/工日,應由甲方補償的人工窩工和降效費12元/工日,管理費、利潤不予補償。計算甲方應給乙方的追加工程款為多少?

  答案:
  1.事件1:由于提供可靠電源是甲方責任,而工作B在關鍵線路上,所以可以提出工期和費用補償要求。但工作A不在關鍵線路上其作業時間拖延的2天,沒有超過其總時差,所以只能提費用補償,不可以提工期補償。
  事件2:不可以提出工期和費用補償要求,因為保證工程質量使乙方的責任,其措施費由乙方自行承擔。
  事件3:由于設計變更是甲方的責任,且工作E不是關鍵工作,增加工程量后作業時間增加(360-300)m3/300m3/5天=1天,不影響工期,所以只能提費用補償,不可以提工期補償。
  事件4:不可以提出工期和費用補償要求,因為加快施工的技術組織措施費應由乙方承擔,因加快施工而工期提前應按工期提前獎勵處理。
  2.事件1:工期補償1天。
  事件2:工期補償為0天。
  事件3:工期補償為0天。
  事件4:工期補償0天。
  總計工期補償:1天+0天+0天+0天=1天。
  3.將每項事件引起的各項工作持續時間的延長值均調整到相應工作的持續時間上,計算得:實際工期為:23天。
  工期提前獎勵款為:(25+1-23)天 ×3000元/天=9000元
  4.事件1:人工費補償:(8+10)工日 ×12元/工日=216元
  機械費補償:2臺班×560元/臺班+1臺班 ×280元/臺班=1400元
  事件3:按原單價結算的工程量:300m3×(1+10%)=330m3
  按新單價結算的工程量:360m3-330m3=30m3
  結算價:30m3×65元/m3+30m3×58元/m3 =3690元
  合計追加工程款總額為:216+1400+30×65 +30×58 +9000=14306元

 建設工程教育網整理
