2011造價工程師《理論與法規》專家分析(14)
?。ǘ┚W(wǎng)絡(luò )圖的繪制規則和方法
1. 雙代號網絡(luò )圖的繪制規則和方法
?。?)繪圖規則。
1)網絡(luò )圖必須按照已定的邏輯關系繪制。
2)網絡(luò )圖中嚴禁出現循環回路。
3)網絡(luò )圖中的箭線(包括虛箭線,以下同)應保持自左向右的方向,不應出現箭頭指向左方的水平箭線和箭頭偏向左方的斜向箭線。
4)網絡(luò )圖中嚴禁出現雙向箭頭和無箭頭的連線。
5)網絡(luò )圖中嚴禁出現沒有箭尾節點的箭線和沒有箭頭節點的箭線。
6)嚴禁在箭線上引入或引出箭線。但當網絡(luò )圖的起點節點有多條箭線引出(外向箭線)或終點節點有多條箭線引入(內向箭線)時,為使圖形簡潔,可用母線法繪圖。
7)應盡量避免網絡(luò )圖中工作箭線的交叉。當交叉不可避免時,可以采用過橋法或指向法處理。
8)網絡(luò )圖中應只有一個起點節點和一個終點節點。除網絡(luò )圖的起點節點和終點節點外,不允許出現沒有外向箭線的節點和沒有內向箭線的節點。

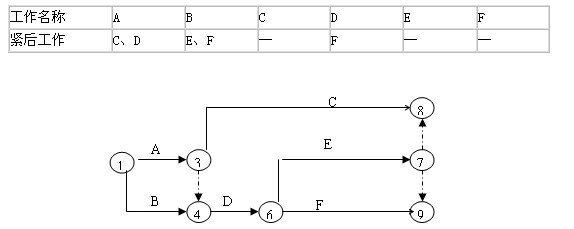

[例]下列雙代號網絡(luò )圖是根據下表給定的工作之間的邏輯關系繪制成的,圖中的錯誤包括( )。
A.節點編號有誤
B.有循環回路
C.有多個起點節點
D.有多個終點節點
E.不符合給定的邏輯關系
答案:DE
2. 單代號網絡(luò )圖的繪制規則和方法
?。?)繪圖規則。單代號網絡(luò )圖的繪圖規則與雙代號網絡(luò )圖的繪圖規則基本相同,主要區別在于:

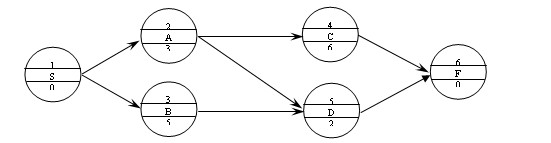

當網絡(luò )圖中有多項開始工作時,應增設一項虛擬的工作(S),作為該網絡(luò )圖的起點節點;當網絡(luò )圖中有多項結束工作時,應增設一項虛擬的工作(F),作為該網絡(luò )圖的終點節點。如圖4.5.5所示,其中S和F為虛擬工作。
