2011造價工程師《理論與法規》課程講座(5)
[例2.3.2]某投資方案設計年生產能力為10萬臺,計劃項目投產時總投資為1200萬元,其中建設投資為1150萬元,流動資金為50萬元;預計產品價格為39元/臺;銷售稅金及附加為銷售收入的10%;年經營成本為140萬元;方案壽命期為10年;到期時預計固定資產余值為30萬元,基準折現率為10%,試就投資額、單位產品價格、經營成本等影響因素對該投資方案進行敏感性分析。
解:

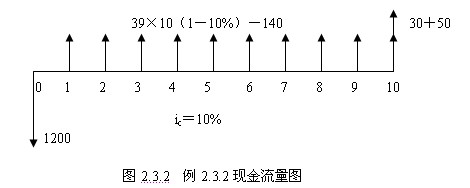

?。?)繪制的現金流量圖如圖2.3.2所示。
?。?)選擇凈現值為敏感性分析的對象,根據凈現值的計算公式,可計算出項目在初始條件下的凈現值。
NPV0=-1200+[39×10×(1-10%)-140] ×(P/A,10%,10)+80×(P/F,10%,10)
?。?27.35(萬元)
由于NPV0>0,該項目是可行的。

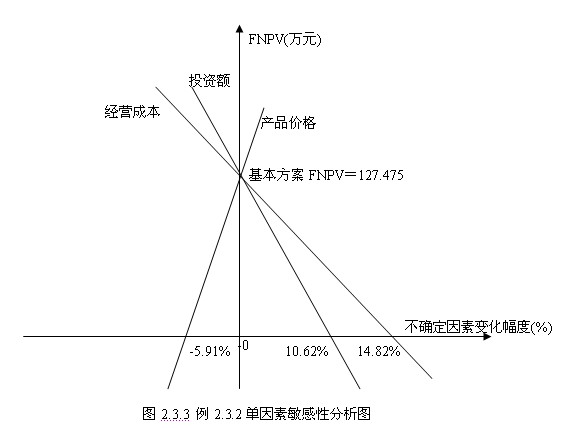

?。?)對項目進行敏感性分析。取定三個因素:投資額、產品價格和經營成本,然后令其逐一在初始值的基礎上按±10%、±20%的變化幅度變動。分別計算相對應的凈現值的變化情況,得出結果見表2.3.1及如圖2.3.3所示。
表2.3.1 單因素敏感性分析表 單位:萬元
變化幅度 項 目 | -20% | -10% | 0 | +10% | +20% | 平均+1% | 平均-1% |
投資額 | 367.475 | 247.475 | 127.475 | 7.475 | -112.525 | -9.414% | +9.414% |
產品價格 | -303.904 | -88.215 | 127.475 | 343.165 | 558.854 | +16.92% | -16.92% |
經營成本 | 299.535 | 213.505 | 127.475 | 41.445 | -44.585 | -6.749% | +6.749% |
由表2.3.1和圖2.3.3可以看出,在各個變量因素變化率相同的情況下,產品價格每下降1%,凈現值下降16.92%,且產品價格下降幅度超過5.91%時,凈現值將由正變負,也即項目由可行變?yōu)椴豢尚?;投資額每增加1%,凈現值將下降9.414%,當投資額增加的幅度超過10.62%時,凈現值由正變負,項目變?yōu)椴豢尚?;?jīng)營成本每上升1%,凈現值下降6.749%,當經營成本上升幅度超過14.82%時,凈現值由正變負,項目變?yōu)椴豢尚?。由此可?jiàn),按凈現值對各個因素的敏感程度來排序,依次是:產品價格、投資額、經營成本,最敏感的因素是產品價格。因此,從方案決策的角度來講,應該對產品價格進行進一步更準確的測算。因為從項目風險的角度來講,如果未來產品價格發生變化的可能性較大,則意味著這一投資項目的風險性亦較大。
敏感性分析也有其局限性,它不能說明不確定因素發生變動的情況的可能性大小,也就是沒有考慮不確定因素在未來發生變動的概率,而這種概率是與項目的風險大小密切相關的。
