2011年監理工程師考試《案例分析》歷年詳解(43)
某工程項目,建設單位通過公開招標方式確定某施工單位為中標人,雙方簽訂了工程承包合同,合同工期3個月。
合同中有關工程價款及其支付的條款如下:

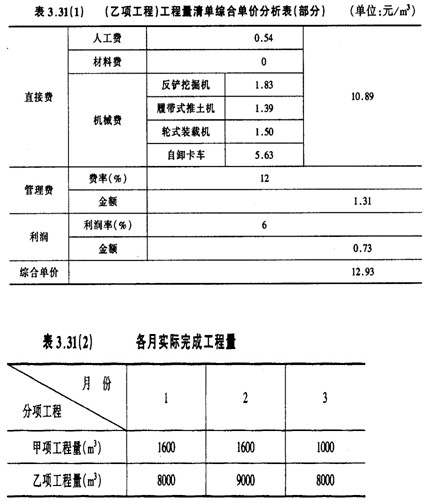

?。?)分項工程清單中含有兩個分項工程,工程量分別為甲項4500m3,乙項31000 m3,清單報價中,甲項綜合單價為200元/m3,乙項綜合單價為12.93元/m3,乙項綜合單價的單價分析表見表3.31(1)。當某一分項工程實際工程量比清單工程量增加超出10%時,應調整單價,超出部分的單價調整系數為0.9;當某一分項工程實際工程量比清單工程量減少10%以上時,對該分項工程的全部工程量調整單價,單價調整系數為1.1.
?。?)措施項目清單共有7個項目,其中環境保護等3項措施費用4.5萬元,這3項措施費用以分部分項工程量清單計價合價為基數進行結算。剩余的4項措施費用共計16萬元,一次性包死,不得調價。全部措施項目費在開工后的第1個月末和第2月末按措施項目清單中的數額分兩次平均支付,環境保護措施等3項費用調整部分在最后一個月結清,多退少補。
?。?)其他項目清單中只包括招標人預留金5萬元,實際施工中用于處理變更洽商,最后一個月結算。
?。?)規費綜合費率為4.89%,其取費基數為分部分項工程量清單計價合計、措施項目清單計價合計、其他項目清單計價合計之和;稅金的稅率為3.47%.
?。?)工程預付款為簽約合同價款的10%,在開工前支付,開工后的前兩個月平均扣除。
?。?)該項工程的質量保證金為簽約合同價款的3%,自第1個月起,從承包商的進度款中,按3%的比例扣留。
合同工期內,承包商每月實際完成并經工程師簽證確認的工程量如表3.31(2)所示。
問題:
1.該工程簽約時的合同價款是多少萬元?
參考答案
問題1:
該工程簽約合同價款:
?。?500×200+31000×12.93+43000+160000+50 000)×(1+4.89%)(1+3.47%)=168.85(萬元)
2.該工程的預付款是多少萬元?
參考答案
問題2:
該工程預付款:168.85×10%=16.89(萬元)
3.該工程質量保證金是多少萬元?
參考答案
問題3:
該工程質量保證金:168.85×3%=5.07(萬元)
4.各月的分部分項工程量清單計價合計是多少萬元?并對計算過程做必要的說明。
參考答案
問題4:
第1個月的分部分項工程量清單計價合計:(1600×200+8000×12.93)=42.34(萬元)
第2個月的分部分項工程量清單計價合計:(1600×200+9000×12.93)=43.64(萬元)
截至第3個月末,甲分項工程累計完成工程量1600+1600+1000 = 4200 m3,與清單工程量4500 m3相比,(4500 -4200)/4500= 6.67 %<10%,應按原價結算;乙分項工程累計完成工程量25 000 m3,與清單工程量31 000 m3相比,(31 000-25 000)/31 000=19.35 %>10%,按合同條款,乙分項工程的全部工程量應按調整后的單價計算,第3個月的分部分項工程量清單計價合計應為:
1000×200+25000×12.93×1.1-(8000+9000)×12.93=33.58(萬元)
5.各月需支付的措施項目費是多少萬元?
參考答案
問題5:
第1個月措施項目清單計價合計:(4.5十16)÷2=10.25(萬元)
須支付措施費:10.25×1.0489 ×1.0347=11.12(萬元)
第2個月須支付措施費:同第1個月,11.12萬元
環境保護等三項措施費費率為:45000÷(4500×200+31000 ×12.93)×100%=3.46%
第3個月措施項目清單計價合計:(42.34+43.64 +33.58) ×3.46%- 4.5=-0.36(萬元)
須支付措施費:-0.36×1.0489×1.0347=-0.39(萬元)
按合同多退少補,即應在第3個月末扣回多支付的0.39萬元的措施費。
6.承包商第1個月應得的進度款是多少萬元?
參考答案
問題6:
施工單位第1個月應得進度款為:
?。?2.34+10.25)×(1+4.89%)(1+3.47%)×(1-3%)-16.89+2 =46.92(萬元)
建設工程教育網整理


- ·根據《建設工程文件歸檔整理規范》,由監理單位長期保存的文件包括( )。
- ·根據《建設工程文件歸檔整理規范》,由建設單位長期保存的文件包括( )。
- ·根據《建設工程文件歸檔整理規范》在建設單位和工程監理單位的保管期限分別是( )。
- ·關于建設工程監理文件資料卷內排列要求的說法,正確的是( )。
- ·建設工程監理文件資料的組卷順序是( )。
- ·2020年監理工程師《質量控制》章節預習題:第二章第二節
- ·監理工程師合同管理習題:擔保方式(8.15)
- ·監理學霸同款課程低至7.5折,活動僅剩三天
- ·喜報!監理工程師曬高分贏好禮你還在等什么?
- ·2020年如何備考指導以實現監理證書“錢”途夢?
