摘 要:計劃是管理的首要職能,是工程管理的基礎,貫穿工程建設全過程。本文以P3軟件為載體,以項目法管理為基礎,探討分析泄洪壩段深槽段進度計劃管理。
1、泄洪壩段深槽段工程概述
三峽工程的泄洪壩段深槽段是施工的難點和重點部位。深槽段主要指左導墻壩段、泄洪1#壩段到泄洪4#壩段,建基面最低高程4m,壩頂高程185m,開工時間最晚,施工條件最復雜,施工難度最大,是控制大壩工期的關鍵壩段。
2、進度計劃編制
2.1深槽段進度計劃編制的原則及依據
嚴格按照設計文件及施工總進度控制點的要求,遵守有關規程、規范;2002年初大壩全線達到148m高程和2003年5月下閘蓄水;嚴格按照施工作業程序,重點考慮混凝土澆筑強度,合理安排好大壩混凝土澆筑與基礎開挖、固結灌漿、接縫灌漿、金結安裝等工序之間的銜接和協調工作。
2.2主要控制性工期
深槽段依據合同完工時間為2004年3月30日,其中導流底孔回填混凝土的完工時間為2007年4月底。將總進度工期分解為具有代表性的節點控制性進度如下:
1998年12月初提供混凝土澆筑部位,1998年12月中旬澆筑第一倉混凝土,2000年2月達到54m高程;2000年10月達到88m高程;2001年6月中旬達到120m高程;2001年12月中旬全線達到148m高程;2002年10月達到185m高程。
2000年元月開始底孔金結埋件工作,2002年3月完成底孔工作門;2000年10月開始深孔金結埋件工作,2002年6月完成深孔工作門安裝調試;2003年3月,底孔、深孔的金結及設備安裝完畢;2001年10月開始排漂孔金結埋件工作,2003年3月完成排漂孔的工作門;2002年2月開始表孔金結埋件工作,2003年12月之前完成表孔及壩頂的金結安裝工作。
1999年1月底開始深槽段固結灌漿工作,2月份完成。
2003年5月,關閉導流底孔、泄洪深孔、排漂孔,開始蓄水。
2.3施工進度分析
泄洪壩段深槽段是控制工期的關鍵線路,其中泄洪1#壩段開挖及提供混凝土澆筑部位的時間比其他壩段晚,混凝土工程量最大,是控制泄洪壩段施工工期的典型部位。

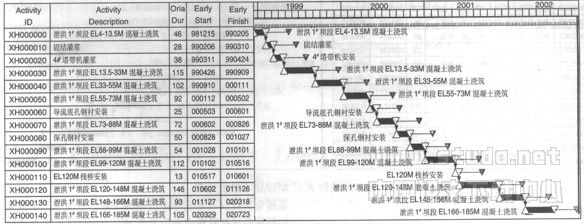

根據總進度工期及節點工期,以平均施工定額水平為基礎,全面透徹地分析泄洪1#壩段的施工特性,編制泄洪1#壩段施工進度計劃(見圖1)。
圖1 泄洪1#壩段施工進度計劃
從圖1可見編制的進度計劃在工期上滿足控制性工期及總工期目標要求。
分析進度計劃資源配置圖,不同時段的混凝土澆筑等施工配置的資源是平滑的曲線,資源投入最大值控制在施工中能配置的資源總量以?xún),滿足均衡施工生產和資源優化配置的要求。以深槽段混凝土澆筑為例,澆筑最大月強度為5萬m3.深槽段澆筑手段以4#塔帶機為主,輔以纜機和大型塔吊。4#塔帶機的人倉速度按每小時120m3計算,每月工作500h,每月可澆筑6萬m3,滿足最高月澆筑強度要求。
3、進度計劃控制
進度計劃管理是動態管理,受很多動態的不確定因素影響。就必須調整進度計劃,使之符合施工實際,同時滿足節點控制性工期及總進度工期目標要求。進度計劃的控制主要分為事前控制、事中控制及反饋控制。同樣的控制相對于不同的進度計劃表現為不同的形式,例如現場施工控制對總進度計劃表現為事中控制,對即將編制的下月計劃表現為反饋控制。通常的計劃控制基本上都是反饋控制。反饋控制可劃分為信息反饋、與目標計劃對比、計劃調整等方面。
三峽工程總進度控制目標是一期、二期、三期工程按期完成及三峽樞紐工程全部完成,只有各項目各階段施工按照進度計劃完成,才能有條不紊地實現總進度工期目標。
以泄洪1#壩段為例。清基交面及第一倉混凝土澆筑,于1999年2月份開始;炷翝仓跗,垂直澆筑手段布置困難,水平運輸因入倉道路路況差及各種車輛多而不順暢。4#塔帶機供貨滯后,占壓下塊不能上升,同時4#塔帶機頂升、永久供料線安裝設備故障都占壓直線工期。實際發生情況,顯然與已編制的進度計劃的節點工期存在較大的差距。首先,混凝土澆筑開工比計劃晚1.5個月;其次,塔帶機到貨滯后1個月以上,以及道路影響等極大程度上降低工時效率;其三,由于永久供料線供貨滯后,4#塔帶機安裝好后不能有效發揮作用;其四,纜機安裝滯后,對深槽段前期混凝土澆筑沒有幫助。由此累計的工期滯后在4個月以上,如果后續施工繼續按照原進度計劃時間安排,勢必影響三峽工程按期發電,明顯不能滿足總進度工期要求。
針對泄洪1#壩段的工期滯后,制訂并實施了一系列措施,目前工程形勢比較樂(lè )觀。通過優化施工方案,及時在上游增加一臺豐滿門機,改善路況以保證混凝土運輸車輛暢通。在下游布置一臺胎帶機停放在泄洪3#壩段的高塊,澆筑泄洪1#壩段中、下塊,并配備一臺電吊彌補胎帶機的澆筑盲點。這樣,混凝土澆筑強度大大提高,加快了混凝土施工進度,壓縮了基礎混凝土施工工期。固結灌漿在原計劃安排中占直線工期28個工日,具有可優化的潛力。在固結灌漿大范圍開工的時候,在原計劃資源投入的基礎上增加50%的灌漿機組及勞動力,并通過強化施工管理提高機具和勞動力的工效,最終在16天內成功地完成固結灌漿作業。在4#塔帶機大部分構件到貨遲的情況下,用胎帶機快速澆筑塔帶機基座混凝土,安裝塔柱基礎節,使下塊在安裝過程中不影響上、中塊混凝土澆筑連續上升。在4#塔帶機安裝過程中,充分利用300t履帶吊等起吊設備,在總結1-3#塔帶機成功安裝經驗的基礎上,制訂緊湊翔實的作業計劃,配備精良的施工隊伍,加快4#塔帶機的安裝速度,有效控制了塔帶機的安裝工期。在4#塔帶機安裝完成后,為充分發揮4#塔帶機入倉強度高、澆筑速度快的優點,在永久供料線尚未形成時,采取臨時供料線的措施,結果證明臨時供料線配合塔帶機的澆筑強度和入倉速度大大優于普通高架門機,使深槽段各壩塊能夠快速、連續、有序上升。深槽段壩塊多(18塊),各壩塊特別是下塊每倉的混凝土工程量大,為彌補塔帶機施工能力的不足,在上游豐滿門機因高差限制拆除后,在上游布置一臺高架門機,在下游45m高程棧橋上布置一臺高架門機,盡量使用能夠快速連續上升的多卡模板。實踐證明,通過上述實施方案,泄洪1#壩段及深槽段在施工過程中不斷壓縮工期,逐漸控制在總進度工期范圍內。調整后的進度計劃見圖2。

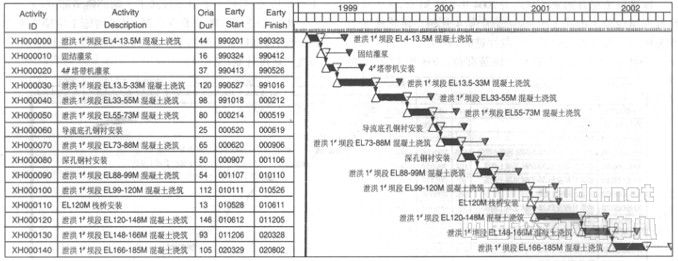

圖2 調整后的泄洪1#壩段施工進度計劃
4、結語
工程進度計劃管理是合同管理的重要內容,工程組織、管理及經營成本控制、合同變更索賠等都圍繞計劃展開。編制切合實際的計劃并嚴格按照計劃組織實施,是工程建設持續、穩步、正常進行的前提,是資源優化配置和成本控制的依據,是避免盲目投入和成本浪費等的保證。水電施工企業要真正實現從粗放型管理向集約型管理的轉變,就必須重視計劃管理,要從形式到內容上落實計劃管理,提高計劃管理的水平,只有這樣,才能實現質量、進度、成本控制目標。
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
