2Z102063 施工成本計劃的編制方法
考點:施工成本計劃的編制方法
一、按成本組成編制成本計劃的方法

二、按項目結構編制成本計劃的方法

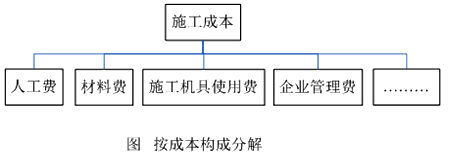

圖 按項目結構分解
在編制成本支出計劃時,要在項目總的方面考慮總的預備費,也要在主要的分項工程中安排適當的不可預見費。
三、按工程實施階段編制成本計劃的方法
1.按工程實施進度編制成本計劃,通??稍诳刂祈椖窟M(jìn)度的網絡(luò )圖的基礎上進一步擴充得到。通常如果項目分解程度對時間控制合適的話,則對成本支出計劃可能分解過細。
2.表示方式有兩種:一種是在時標網絡(luò )圖上按月編制的成本計劃直方圖,另一種是利用時間-成本曲線(S形曲線)表示。
3.每一條S形曲線都對應某一特定的工程進度計劃。
4.每一條S形曲線都對應某一特定的工程進度計劃。S形曲線必然包絡(luò )在由全部工作都按最早開始時間開始和全部工作都按最遲必須開始時間開始的曲線所組成的“香蕉圖”內。
一般而言,所有工作都按最遲開始時間開始,對節約資金貸款利息是有利的,但同時,也降低了項目按期竣工的保證率。

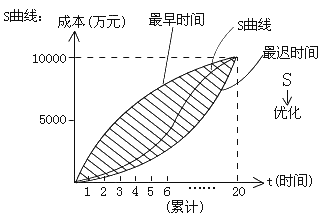

S曲線(香蕉圖)見下圖所示:

四、時間---成本累積曲線(S形曲線)的繪制步驟如下:
1.確定工程項目進度計劃,編制進度計劃的橫道圖
2.根據每單位時間內完成的實物工程量或投入的人力、物力和財力,計算單位時間(月或旬)的成本,在時標網絡(luò )圖上按時間編制成本支出計劃。
3.計算規定時間t計劃累計支出的成本額,其計算方法為:各單位時間計劃完成的成本額累加求和,可按下式計算:

Qt——某時間t內計劃累計支出成本額。
qn——單位時間n的計劃支出成本額。
t——某規定計劃時刻。
4.按各規定時間的Qt值,繪制S形曲線,見下圖所示:

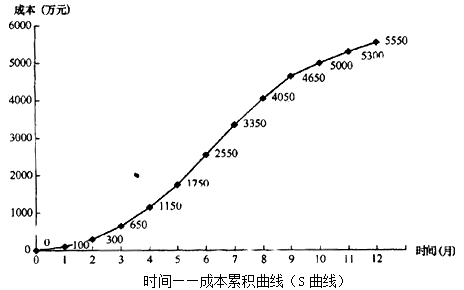

時間——成本累積曲線(S曲線)
附注:按成本組成、項目結構、工程實施階段編制成本計劃的方式并不是獨立的,往往需要結合使用。
2019年二級建造師考試即將在5月25、26日舉行,網校2019年輔導課程結合多年成功輔導經驗,及二級建造師考試命題規律、重點、難點,融入先進的教學理念,全力助您直達!【精品提升班】 【雙師面授護航班】。
相關推薦:

- · 道道精選!二建施工管理精選典型例題100道 速來做題!
- · 2022年二級建造師建筑實務高頻考點:建設工程項目管理的有關規定
- · 二級建造師施工管理基礎階段核心知識點:成本考核的依據和方法
- · [二建刷題]機電實務施工成本計劃的實施練習題
- · 視頻講解+思維導圖+金題鞏固,輕松掌握二建機電20個知識點
- · 2022二建機電:施工成本計劃的實施(視頻+思維導圖)
- · [二建刷題]施工管理練習題:施工成本管理的任務和程序
- · 2022二建管理:視頻講解+思維導圖學會(huì )施工成本管理的任務和程序
- · 二級建造師《施工管理》科目特點及學習方法
- · 成本考核的依據和方法-二級建造師施工管理考點
