二級建造師水利項目施工知識點25:索賠
2019年二級建造師考試備考開始了,2019年二級建造師考試報名接近尾聲了,為了幫助小伙伴們更好的備考2019年二級建造師考試,今天建設工程教育網特此為大家整理了二級建造師水利項目施工知識點25:索賠,希望對各位有所幫助。
現在購課,送二建精華考點一本通和思維導圖
知識點25:索賠
【考頻指數】★★★★
【考點精講】
一、承包人索賠
1.承包人應在知道或應當知道索賠事件發生后28天內,向監理人遞交索賠意向通知書,并說明發生索賠事件的事由。承包人未在前述28天內發出索賠意向通知書的,喪失要求追加付款和(或)延長工期的權利。
2.承包人應在發出索賠意向通知書后28天內,向監理人正式遞交索賠通知書。索賠通知書應詳細說明索賠理由以及要求追加的付款金額和(或)延長的工期,并附必要的記錄和證明材料。
3.在索賠事件影響結束后的28天內,承包人應向監理人遞交最終索賠通知書,說明最終要求索賠的追加付款金額和延長的工期,并附必要的記錄和證明材料。
4.監理人應商定或確定追加的付款和(或)延長的工期,并在收到上述索賠通知書或有關索賠的進一步證明材料后的42天內,將索賠處理結果答復承包人。
5.承包人接受索賠處理結果的,發包人應在作出索賠處理結果答復后28天內完成賠付。承包人不接受索賠處理結果的,按爭議約定辦理。
二、發包人索賠
1.發生索賠事件后,監理人應及時書面通知承包人,詳細說明發包人有權得到的索賠金額和(或)延長缺陷責任期的細節和依據。
2.發包人提出索賠的期限和要求與承包人索賠相同,延長工程質量保修期的通知應在工程質量保修期屆滿前發出。
3.監理人商定或確定發包人從承包人處得到賠付的金額和(或)工程質量保修期的延長期。
4.承包人應付給發包人的金額可從擬支付給承包人的合同價款中扣除,或由承包人以其他方式支付給發包人。
5.承包人對監理人發出的索賠書面通知內容持異議時,應在收到書面通知后的14天內,將持有異議的書面報告及其證明材料提交監理人。
6.監理人應在收到承包人書面報告后的14天內,將異議的處理意見通知承包人,并執行賠付。若承包人不接受監理人的索賠處理意見,可按本合同爭議的規定辦理。
【經典例題】
1.承包人應在知道或應當知道索賠事件發生后( )天內,向監理人遞交索賠意向通知書,并說明發生索賠事件的事由。
A.7
B.14
C.28
D.56
【答案】C
【解析】本題考查的是變更和索賠的處理方法與原則。承包人應在知道或應當知道索賠事件發生后28天內,向監理人遞交索賠意向通知書,并說明發生索賠事件的事由。
2.背景資料:

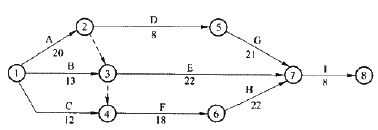

某水利水電施工承包商與業主簽訂了一份堤防工程施工合同,合同約定工期為68天,承包商工期每提前1天獲獎勵2000元,每拖后1天支付違約金3000元。承包商提交的施工網絡(luò )進度計劃如下圖所示,該計劃得到業主代表的認可。

在實際施工過程中發生了如下事件:
事件1:業主未能按時提供全部施工場地,使A、B兩項工作的作業時間分別延長了3天和2天,造成這兩項工作分別窩工8和10個工日。工作C未受影響。
事件2:在工作D施工時,主要施工設備出現故障,停工檢修2天,造成窩工20個工日。
事件3:在工作E施工時,由于業主提供的主要材料不合格,造成返工,拆除用工30個工日,機械設備閑置3個臺班,閑置臺班單價為300元,材料費損失2萬元,因拆除重新施工使作業時間延長3天。
事件4:在工作F施工時,因設計變更,造成施工時間增加2天,多用人工15個工日,增加其他費用1萬元。
【問題】
1.在上述事件中,承包商可就哪些事件提出工期補償和費用補償要求?
2.該工程的實際施工天數為多少天?可得到的工期補償為多少天?工期獎罰天數為多少天?
3.當地人工日工資單價為35元/工日,窩工人工費補償標準為20元/工日。若不計施工管理費、利潤等補償,在該工程中,承包商可得到多少經濟補償?
【參考答案】
1.事件1可以提出工期補償和費用補償要求,因為施工場地提供時間延長屬于業主應承擔的責任,且工作A位于關鍵線路。
事件2不能提出補償要求,因為施工設備故障屬于承包商應承擔的風險。
事件3可以提出費用補償要求,因為業主提供的材料不合格應由業主承擔責任。但由此增加的作業時間沒有超過該項工作的總時差。
事件4可以提出費用和工期補償要求,因設計變更責任在業主,且工作F位于關鍵線路。
2.按工作時間實際變化情況,計算實際工期;就承包商可提出索賠事件,計算承包商應獲得的工期補償;計算實際工期與計劃工期的差值,即延期時間;承包商應獲得的工期補償時間與延期時間之差,即為承包商的工期獎罰天數。
網絡(luò )計劃的關鍵線路為①→②→③→④→⑥→⑦→⑧,計劃工期為68天,與合同工期相同。將圖中各項工作的持續時間以實際持續時間代替,關鍵線路不變,實際工期為73天。將業主負責的各項工作持續時間延長天數加到原計劃中,計劃出的關鍵線路不變,工期仍為73天。所以該工程索賠工期為5天,工期獎罰天數為0天。
3.承包商可得到的經濟補償是由于業主的責任而引起的人工、機械、材料的窩工、損失或增加,本例中為事件1、事件3、事件4。計算時應注意增加人工工時與窩工的區別。
承包商可得到的合理經濟補償總額為:
(8+10)×20+30×35+3×300+20000+15×35+10000=32835元
2019年二級建造師考試即將在5月25、26日舉行,網校2019年輔導課程結合多年成功輔導經驗,及二級建造師考試命題規律、重點、難點,融入先進的教學理念,全力助您直達!【精品提升班】 【雙師面授護航班】。
相關推薦:

- · 2020年二級建造師《施工管理》30個核心知識點+150道必做題
- · 2020浙江二級建造師《機電工程實務》各章節重要性及分值預測
- · 2020云南二級建造師《機電工程實務》各章節重要性及分值預測
- · 2020西藏二級建造師《機電工程實務》各章節重要性及分值預測
- · 2020新疆二級建造師《機電工程實務》各章節重要性及分值預測
- · 2020四川二級建造師《機電工程實務》各章節重要性及分值預測
- · 2020陜西二級建造師《機電工程實務》各章節重要性及分值預測
- · 2020山西二級建造師《機電工程實務》各章節重要性及分值預測
- · 2020山東二級建造師《機電工程實務》各章節重要性及分值預測
- · 2020青海二級建造師《機電工程實務》各章節重要性及分值預測
