    二級建造師施工進度管理知識點7:雙代號網絡(luò )計劃時間參數的計算

    2019-03-27 14:48 來源:建設工程教育網
    打印
    字體:

      二級建造師施工進度管理知識點7:雙代號網絡(luò )計劃時間參數的計算,隨著二級建造師考試的報考熱度上升,所以二級建造師考試的難度也有所提升,這樣的情況下怎么備考二級建造師考試呢?今天為大家整理了二級建造師施工進度管理知識點7:雙代號網絡(luò )計劃時間參數的計算,希望能助各位考生一臂之力。

    2019二建搶分 掃碼打卡

      知識點7:雙代號網絡(luò )計劃時間參數的計算

      【考頻指數】★★★★

      【考點精講】

      雙代號網絡(luò )計劃時間參數計算的目的在于通過計算各項工作的時間參數,確定網絡(luò )計劃的關鍵工作、關鍵線路和計算工期,為網絡(luò )計劃的優化、調整和執行提供明確的時間參數。

      一、時間參數的概念及符號

      1.工作持續時間是一項工作從開始到完成所用的時間。

      2.工期

      工期包括三種:計算工期、要求工期和計劃工期。計算工期是根據網絡(luò )計劃時間參數計算出來的工期;要求工期是任務委托人要求的工期;計劃工期是根據要求工期和計算工期所確定的作為實施目標的工期。

      3.網絡(luò )計劃中工作的六個時間參數

      最早開始時間(ES)、最早結束時間(EF)、最遲開始時間(LS)、最遲完成時間(LF)、總時差(TF)、自由時差(FF)。

      二、雙代號網絡(luò )計劃時間參數計算

      1.確定計算工期

      計算工期等于網絡(luò )計劃的終點節點為箭頭節點的各個工作的最早完成時間的最大值。當無要求工期的限制時,默認計劃工期等于計算工期。

      2.計算工作總時差

      總時差等于其最遲開始時間減去最早開始時間,或等于最遲完成時間減去最早完成時間。

      3.計算工作自由時差

      指一項工作在不影響其緊后工作最早開始時間的條件下,本工作可以利用的機動時間。用緊后工作的最早開始時間與該工作的最早完成時間之差表示。

      4.關鍵工作和關鍵線路

      網絡(luò )計劃中總時差最小的工作是關鍵工作,自始至終全部由關鍵工作組成的線路為關鍵線路,或線路上總的工作持續時間最長的線路為關鍵線路。網絡(luò )圖上的關鍵線路可用雙線或粗線標注。

      【速記點評】

      本知識點不論是施工管理考試還是實務考試都是歷年必考內容,要求考生一定重點掌握。

      【經典例題】

      1.某網絡(luò )計劃中,工作M的最早完成時間為第8天,最遲完成時間為第13天,工作的持續時間為4天,與所有緊后工作的間隔時間最小值為2天。則該工作的自由時差為( )天。

      A.2

      B.3

      C.4

      D.5

      【答案】A

      【解析】本題考查的是雙代號網絡(luò )計劃。工作M與所有的緊后工作的間隔時間最小值為2天,所以自由時差為2天。

      2.某工程網絡(luò )計劃中,工作N最早完成時間為第17天,持續時間為5天。該工作有三項緊后工作,它們的最早開始時間分別為第25天、第27天和第30天,則工作N的自由時差為( )天。

      A.7

      B.2

      C.3

      D.8

      【答案】D

      【解析】本題考查的是雙代號網絡(luò )計劃。FFN=緊后工作最早開始時間的最小值-本工作最早完成時間=25-17=8天。

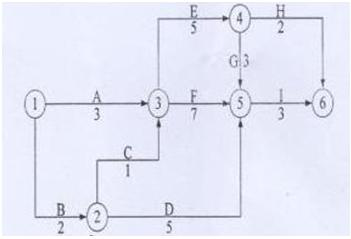

      3.某工程雙代號網絡(luò )計劃如下圖所示(單位:天)。該網絡(luò )計劃的關鍵線路為( )。

    二級建造師施工進度管理知識點7:雙代號網絡(luò )計劃時間參數的計算

      A.①→③→⑤→⑥

      B.①→③→④→⑤→⑥和①→②→③→④→⑤→⑥

      C.①→②→⑤→⑥和①→②→③→④→⑥

      D.①→②→③→⑤→⑥

      【答案】B

      【解析】本題考查的是雙代號網絡(luò )計劃。按工作計算法可知,總工期為14天,關鍵線路為:①→③→④→⑤→⑥和①→②→③→④→⑤→⑥兩條。

      4.下列網絡(luò )計劃中,工作E的最遲開始時間是( )。

    二級建造師施工進度管理知識點7:雙代號網絡(luò )計劃時間參數的計算

      A.4

      B.2

      C.6

      D.7

      【答案】C

      【解析】本題考查的是雙代號網絡(luò )計劃。網絡(luò )計劃的計算工期是13天,從右向左取小值。有E的最遲完成時間是13-4=9天,則E的最遲開始時間是9-3=6天。

      2019年二級建造師考試即將在5月25、26日舉行,網校2019年輔導課程結合多年成功輔導經驗,及二級建造師考試命題規律、重點、難點,融入先進的教學理念,全力助您直達!【精品提升班】 【雙師面授護航班】。

      相關推薦:

      2019年二級建造師報名時間查詢入口

      2019年二級建造師報名條件查詢平臺

      2019年二級建造師報考百問百答

    相關資訊
    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    正保刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
