二級建造師考試建筑工程施工安全管理:專項施工方案編制審批與監督

2018-12-07 09:38  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  二級建造師考試建筑工程施工安全管理:專項施工方案編制審批與監督,在二級建造師考試備考中有很多的考生對考點、知識點苦惱不堪。其實沒有必要這樣,我們只要對這些知識點多加注意,而且對考點、知識點做好篩選和提煉,有的放矢地去學習,備考效率就會(huì )有所提高。今天就為大家梳理了二級建造師考試建筑工程施工安全管理:專項施工方案編制審批與監督,希望對你有所幫助。

  06 專項施工方案編制審批與監督

  案例1

  背景

  某辦公樓工程,筏板基礎,地上五層,框架結構,建筑面積3000m2。某施工單位與建設單位簽訂了施工承包合同。工程開工前,項目經理主持編制了該工程單位工程施工組織設計,其中關于地基與基礎工程施工方案的內容如下:(1)基坑開挖深度為3m;(2)采用放坡開挖,不需要人工降水;(3)采用反鏟挖掘機開挖。局部人工配合。施工過程中發生了如下事件:

  事件1:

  編制好的土方開挖工程專項施工方案,由項目經理簽字后準備開始實施。為了加強安全管理,項目經理指定了項目部資料員兼安全員負責該專項施工方案實施時的現場安全監督工作。

  問題:

  1、事件1中有何不妥之處?指出正確做法。

  分析與答案:

二級建造師考試建筑工程施工安全管理:專項施工方案編制審批與監督

  不妥之一:?jiǎn)为毦幹坪玫耐练介_(kāi)挖工程專項施工方案由項目經理簽字后準備開始實施。

  正確做法:應由施工單位技術負責人與總監理工程師簽字。

  不妥之二:項目經理指定了項目部資料兼安全員負責該專項施工方案實施時的現場監督工作。

  正確做法:應指定專職安全員負責專項方案實施時的現場監督工作。

  案例2

  背景

  某辦公樓工程,地下2層,筏板基礎,地上10層,框架結構,建筑面積8000m2。某施工單位與建設單位簽訂了施工承包合同。按照合同約定,基坑支護工程有專業分包單位實施。工程開工前,專業分包單位編制了基坑支護工程專項施工方案。施工過程中發生了如下事件:

  事件1:

  基坑支護工程專項施工方案,由項目經理簽字后準備開始實施。

  問題:

  1、指出事件1不妥之處的正確做法。

  分析與答案:

二級建造師考試建筑工程施工安全管理:專項施工方案編制審批與監督

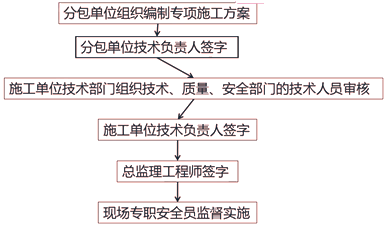

  正確做法:應由分包單位技術負責人簽字,施工單位技術負責人與總監理工程師簽字。

  案例3

  背景

  某辦公樓工程,地下2層,筏板基礎,地上10層,框架結構,建筑面積8000m2。某施工單位與建設單位簽訂了施工承包合同。按照合同約定,基坑支護工程有專業分包單位實施。工程開工前,專業分包單位編制了基坑支護工程專項施工方案。

  問題:

  1、根據住建部(建質[2009]87號文)的規定,專項施工方案包括哪些內容。

  分析與答案:

  (1)工程概況:危險性較大的分部分項工程概況、施工平面布置、施工要求和技術保證條件。

  (2)編制依據:相關法律、法規、規范性文件、標準、規范及圖紙(國標圖集)、施工組織設計等。

  (3)施工計劃:包括施工進度計劃、材料與設備計劃。

  (4)施工工藝技術:技術參數、工藝流程、施工方法、檢查驗收等。

  (5)施工安全保證措施:組織保障、技術措施、應急預案、監測監控

  (6)勞動力計劃:專職安全生產管理人員、特種作業人員等。

  (7)計算書及相關圖紙

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  2018年二級建造師考試成績查詢入口匯總(含分數線)

  全國2018年二級建造師合格證書領取時間及公告匯總

  建設工程教育網2019年二級建造師新課已開通,網??偨Y多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念,全新推出2019年二級建造師 精品提升班|高端無憂班|零基礎直達班立即購買>>

閱讀排行

二建機考系統
微信二維碼活碼

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
回到頂部
折疊
