二級建造師考試建筑工程施工進度管理:網絡(luò )計劃方法
二級建造師考試建筑工程施工進度管理:網絡(luò )計劃方法,二級建造師考試涉及考點比較多,記憶起來也比較困難。我們可以對這些知識點進行梳理。這樣備考,效果才能比較好。今天為大家介紹的是二級建造師考試建筑工程施工進度管理:網絡(luò )計劃方法,希望對各位有所幫助。
03 網絡(luò )計劃方法在建筑工程中的應用
1)(線路列舉法)判斷關鍵線路和關鍵工作
案例1
背景
項目經理決定將某二室一廳住宅裝修工程施工任務分解成四個工作A、B、C、D。并根據工作之間的邏輯關系,在開工之前編制了該工程施工進度計劃雙代號網絡(luò )圖如下:

問題:
1.指出該工程雙代號網絡(luò )
計劃關鍵線路
計劃關鍵工作
計劃工期
分析與答案:
序號
|
第1步
|
第2步
|
第3步
|
|
列出網絡(luò )圖所有線路
|
包括工作
|
計算持續時間之和
|
最大值
|
|
1
|
①→③→④
|
A、C
|
4+2=6
|
6
|
2
|
①→②→③→④
|
B、C
|
2+2=4
|
|
3
|
①→②→④
|
B、D
|
2+3=5
|
|
最大值對應的線路就是計劃關鍵線路①→③→④
其它線路就是非關鍵線路
關鍵線路上的工作就是計劃關鍵工作A、C
其它工作就是非關鍵工作B、D
最大值就是計劃工期

案例2
背景
項目經理決定將某二室一廳住宅裝修工程施工任務分解成6個工作A、B、C、D、E、F。并根據工作之間的邏輯關系,在開工之前編制了該工程施工進度計劃雙代號網絡(luò )圖如下:

問題:
1.指出該工程雙代號網絡(luò )
計劃關鍵線路,
計劃關鍵工作,
計劃工期。
分析與答案

序號
|
第1步
|
第2步
|
第3步
|
|
列出網絡(luò )圖所有線路
|
包括工作
|
計算持續時間之和
|
最大值
|
|
1
|
①→④→⑤
|
A、B
|
2+2=4
|
|
2
|
①→②→③→④→⑤
|
C、D、B
|
2+3+2=7
|
|
3
|
①→②→③→⑤
|
C、D、E
|
2+3+3=8
|
8
|
4
|
①→⑤
|
F
|
4=4
|
|
2)(線路列舉法)計算非關鍵工作總時差方法
案例1
背景
項目經理決定將某二室一廳住宅裝修工程施工任務分解成6個工作A、B、C、D、E、F。并根據工作之間的邏輯關系,在開工之前編制了該工程施工進度計劃雙代號網絡(luò )圖如下:

問題:
1.指出計劃關鍵線路。
2計算A工作、E工作、F工作總時差。
分析與答案:
計劃關鍵線路①→②→④→⑤
序號
|
第1步
|
第2步
|
第3步
|
|
列出網絡(luò )圖所有線路
|
包括工作
|
計算持續時間之和
|
最大值
|
|
1
|
①→④→⑤
|
A、D
|
3+3=6
|
|
2
|
①→②→④→⑤
|
B 、C、D
|
2+4+3=9
|
9
|
3
|
①→②→③→⑤
|
B 、E、F
|
2+1+2=5
|
|

2.計算A工作總時差

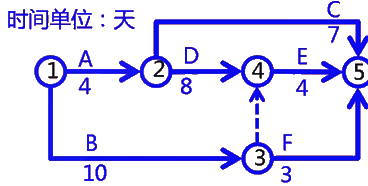

案例2
背景
項目經理決定將某二室一廳住宅裝修工程施工任務分解成6個工作A、B、C、D、E、F。并根據工作之間的邏輯關系,在開工之前編制了該工程施工進度計劃雙代號網絡(luò )圖如下:

問題:
1.指出計劃關鍵線路。
2計算A工作、E工作、F工作總時差。
分析與答案:
1.指出計劃關鍵線路①→②→④→⑤
序號
|
第1步
|
第2步
|
第3步
|
|
列出網絡(luò )圖所有線路
|
包括工作
|
計算持續時間之和
|
最大值
|
|
1
|
①→②→⑤
|
A、C
|
4+7=11
|
|
2
|
①→②→④→⑤
|
A、D、B
|
4+8+4=16
|
16
|
3
|
①→③→④→⑤
|
B、E
|
10+4=14
|
|
4
|
①→③→⑤
|
B 、F
|
10+3=13
|
|

2. 計算A工作、E工作、F工作總時差。

3)線路列舉法計算實際工期方法
項目經理決定將某二室一廳住宅裝修工程施工任務分解成6個工作。
案例1
背景
項目經理決定將某二室一廳住宅裝修工程施工任務分解成6個工作A、B、C、D、E、F。并根據工作之間的邏輯關系,在開工之前編制了該工程施工計劃進度雙代號網絡(luò )圖如下:

施工過程中發生了如下事件:
事件1:
由于現場停電,導致A工作實際持續時間變?yōu)?天;其它工作按照原計劃持續時間完成,工作之間邏輯關系沒有變化。
問題:
1.繪制施工實際進度雙代號網絡(luò )圖
分析與答案:
|
A
|
B
|
C
|
D
|
E
|
F
|
計劃持續時間
|
2
|
2
|
2
|
3
|
3
|
4
|
實際持續時間
|
3
|
2
|
2
|
3
|
3
|
4
|
施工實際進度雙代號網絡(luò )圖

案例2
背景
項目經理決定將某二室一廳住宅裝修工程施工任務分解成6個工作A、B、C、D、E、F。并根據工作之間的邏輯關系,在開工之前編制了該工程施工計劃進度雙代號網絡(luò )圖如下:

施工過程中發生了如下事件:
事件1:
由于現場停電,導致E工作實際持續時間變?yōu)?天。其它工作按照原計劃持續時間完成,工作之間邏輯關系沒有變化。
問題:
1.計劃工期是多少?
2.實際工期是多少?
分析與答案1:
序號
|
第1步
|
第2步
|
第3步
|
|
列出網絡(luò )圖所有線路
|
包括工作
|
計算持續時間之和
|
最大值
|
|
1
|
①→④→⑤
|
A、B
|
2+2=4
|
|
2
|
①→②→③→⑤
|
C、D、E
|
2+3+3=8
|
8
|
3
|
①→⑤
|
F
|
4=4
|
|
分析與答案2:
序號
|
第1步
|
第2步
|
第3步
|
|
列出網絡(luò )圖所有線路
|
包括工作
|
計算持續時間之和
|
最大值
|
|
1
|
①→④→⑤
|
A、B
|
2+2=4
|
|
2
|
①→②→③→⑤
|
C、D、E
|
2+3+5=10
|
10
|
3
|
①→⑤
|
F
|
4=4
|
|

案例3
背景
施工項目部編制了施工計劃進度雙代號網絡(luò )圖如下(單位:月)并得到了監理工程師的批準。施工過程中發生了如下事件:
事件1:
由于鋼材供應不及時,導致工作B實際持續時間比計劃持續時間增加了2個月;為了趕工,在增加了勞動力和周轉材料后,工作E實際持續時間比計劃持續時間縮短了1個月。其它工作均按照原計劃完成。

問題:
1.計劃工期是多少
2.實際工期是多少
分析與答案1:
施工計劃進度雙代號網絡(luò )圖T計=16(月)
序號
|
第1步
|
第2步
|
第3步
|
1
|
①→②→⑤
|
4+7=11
|
|
2
|
①→②→④→⑤
|
4+8+4=16
|
16
|
3
|
①→③→④→⑤
|
11+4=15
|
|
4
|
①→③→⑤
|
11+3=14
|
|
分析與答案2:

施工計劃進度雙代號網絡(luò )圖
序號
|
第1步
|
第2步
|
第3步
|
1
|
①→②→⑤
|
4+7=11
|
|
2
|
①→②→④→⑤
|
4+8+4(-1)=15
|
|
3
|
①→③→④→⑤
|
11(+2)+4(-1)=16
|
16
|
4
|
①→③→⑤
|
11(+2)+3=16
|
16
|
相關推薦:
2018年二級建造師考試成績查詢入口匯總(含分數線)
全國2018年二級建造師合格證書領取時間及公告匯總
建設工程教育網2019年二級建造師新課已開通,網??偨Y多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念,全新推出2019年二級建造師 精品提升班|高端無憂班|零基礎直達班立即購買>>

- 關于公布2025年度西藏自治區二級建造師 執業資格考試合格標準和公示合格人員的通知
- 2025年度陜西省二級建造師下載資格證書的通知
- 廣東省2025年度二級建造師專業技術人員職業資格電子證書上線的通知
- 2026二建《工程法規》新教材變動已整理,教材變動約8%
- 2026二建《施工管理》新教材變動出爐!教材變動約5%
- 2026二建《機電實務》新教材變動出爐!教材變動約20%
- 2026二建《市政實務》新教材變動出爐!教材變動約6%
- 2026二建《公路實務》新教材變動出爐!教材變動約4%
- 2026二建《建筑實務》新教材變動出爐!教材變動約10%
- 2026年二級建造師教材正式上市!立即獲取教材專業解析
