二級建造師機電工程高頻考點:工程費用—進度偏差分析與控制

2018-11-10 15:00  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  二級建造師機電工程高頻考點:工程費用—進度偏差分析與控制,現在的競爭壓力這么大,同樣的在二級建造師考試中,也是壓力很大的,所以在備考考試的時候,一定要努力啦!為了幫助小伙們,接下來小編帶大家學習二級建造師機電工程高頻考點:工程費用—進度偏差分析與控制。

  1H420084 工程費用——進度偏差分析與控制

  一、贏得值法的三個基本參數

  1.已完工程預算費用(BCWP)

  稱贏得值或掙值。計算公式為:

  BCWP=已完工程量×預算單價

  2.計劃工程預算費用(BCWS)

  BCWS=計劃工程量×預算單價

  3.已完工程實際費用(ACWP)

  ACWP=已完工程量×實際單價

  二、贏得值法的四個評價指標

  1.費用偏差CV

  CV=BCWP-ACWP

  2.進度偏差SV

  SV=BCWP-BCWS

  3.費用績效指數CPI

  CPI=BCWP/ACWP

  4.進度績效指數SPI

  SPI=BCWP/BCWS

  【案例1H420080-1】

  一、背景

  某工業項目建設單位通過招標與施工單位簽訂了施工合同,合同內容包括設備基礎、設備鋼架(多層)、工藝設備、工藝管道和電氣儀表安裝等。

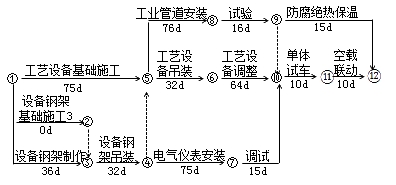

  工程開工前,施工單位按合同約定向建設單位提交了施工進度計劃,如圖所示:



二級建造師機電工程高頻考點

  在施工進度計劃中,設備鋼架吊裝和工藝設備吊裝兩項工作共用一臺塔式起重機,其他工作不使用塔式起重機。經建設單位審核確認,施工單位按該進度計劃進場組織施工。

  在施工過程中,由于建設單位要求變更設計圖紙,致使設備鋼架制作工作停工10天(其他工作持續時間不變),建設單位及時向施工單位發出通知,要求施工單位塔式起重機按原計劃進場,調整進度計劃,保證該項目按原計劃工期完工。

  塔式起重機按計劃進場安裝檢查時,發現塔式起重機定期檢驗是2年檢驗了1次,被監理工程師要求重新監督檢驗。施工單位申請了定期監督檢驗,檢驗項目、檢驗程序合格,塔式起重機通過驗收,按進度計劃進行吊裝作業。

  施工單位采取措施將工藝設備調整工作的持續時間壓縮3天,得到建設單位同意,施工單位提出的費用補償要求如下,但建設單位沒有全部認可。

  (1)工藝設備調整工作壓縮3天,增加趕工費20000元。

  (2)塔式起重機閑置10天損失費,3000元/天(含運行費300元/天)×10=30000元。

  (3)設備鋼架制作工作停工10天造成其他有關機械閑置、人員窩工等綜合損失費40000元。

  二、問題

  1.按節點代號表示施工進度計劃的關鍵線路,該計劃的總工期是多少天?

  2.施工單位按原計劃安排塔式起重機在工程開工后最早投入使用的時間是第幾天?按原計劃設備鋼架吊裝與工藝設備吊裝工作能否連續作業?說明理由。

  3.說明施工單位調整方案后能保證原計劃工期不變的理由。

  4.施工單位提出的3項補償要求是否合理?計算建設單位應補償施工單位的總費用。

  5.說明監理工程師要求重新監督檢驗的理由。施工單位應如何申請監督檢驗?

  6.塔式起重機性能試驗有哪些項目?寫出其檢驗的次數。

  三、分析與參考答案

  1.關鍵路線:①→⑤→⑥→⑩→⑾→⑿

  2.按原計劃塔式起重機在工程開工后第37天投入使用;吊裝作業不能連續作業,鋼架吊裝第68天結束,設備吊裝第76才開始,塔機要閑置7天。

  3.施工單位調整計劃后能保證按原計劃工期實現。因為雖然鋼架制作耽誤10天,但其有7天總時差,會(huì )延誤工期3(10-7=3)天,而后續關鍵工作工藝設備壓縮3天后,關鍵線路未轉移,總工期仍是191天。

  4.要求(1)、(3)合理,因設計變更,施工單位趕工是建設單位責任;要求(2)不合理,不應含塔機閑置運行費,且塔機實際耽誤3天。

  施工單位應得到建設單位的總索賠費用:

  (3000—300)×3+20000+40000=68100元。

  5.監理工程師要求重新監督檢驗的理由是塔式起重機應每年1次進行定期檢驗。施工單位應當在施工前向施工所在地的檢驗檢測機構申請監督檢驗。檢驗檢測機構應當到施工現場實施監督檢驗,監督檢驗按照相應安全技術規范等要求執行。

  6.塔式起重機性能試驗的項目有額定載荷試驗、靜載荷試驗、動載荷試驗,首檢和首次定期檢驗時必須進行;額定載荷試驗項目,以后每隔1個檢驗周期進行1次。

  【案例1H420080-2】

  一、背景

  A安裝公司承包某大樓的空調設備的智能監控系統安裝工程。主要監控設備有現場控制器DDC、電動調節閥、電動風閥驅動器(驅動風閥)和溫度傳感器(水管型、風管型)等。大樓的空調工程是B安裝公司承包施工。合同約定:全部監控設備由A公司采購,但其中電動調節閥和電動風閥驅動器由B安裝公司安裝,空調系統的調試由兩家公司共同負責。

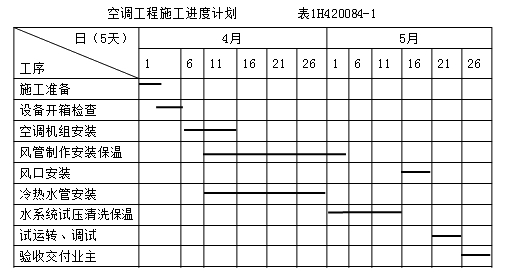

  A安裝公司項目部進場后,依據B安裝公司提供的空調工程施工組織設計、空調工程施工方案、變風量空調機組監控設計方案(見圖1H420084-3)和空調工程施工進度計劃(見表1H420084-1)等資料,編制空調監控設備的施工方案、監控設備施工進度計劃和監控設備材料采購計劃。因施工場地狹小,為減少倉儲保管,A安裝公司項目部在制定的監控設備材料采購計劃時,考慮集中采購與分批到貨的采購計劃,要求設備的采購計劃涵蓋空調工程施工的全過程,使設備材料采購計劃與施工進度合理搭接,處理好它們間的接口管理關系。

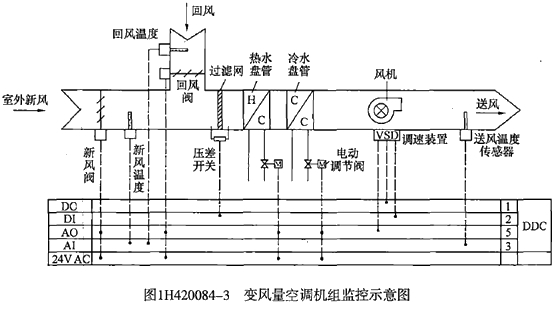

  A安裝公司在監控工程實施過程中,積極與B安裝公司協調,及時調整偏差,使監控工程的施工符合空調工程的施工進度計劃,A安裝公司和B安裝公司共同實施對通風空調系統的聯動試運行調試,使空調監控工程按合同要求完工。變風量空調機組監控示意圖如圖1H420084-3所示。



二級建造師機電工程高頻考點



二級建造師機電工程高頻考點

  二、問題

  1.項目部在編制監控設備采購計劃時應注意哪些市場現狀?

  2.A安裝公司項目部制定的空調監控設備進度計劃在實施過程中會(huì )受到哪些因素的制約?

  3.電動調節閥最遲到貨時間是哪天?安裝前主要檢驗內容是哪幾項?

  4.寫出鉑溫度傳感器(風管型)的安裝起止時間及連接到現場控制器的接線電阻要求?

  5.空調機組聯合試運轉調試由哪個安裝公司為主組織實施,變風量空調機組聯合試運轉調試中主要檢測哪些參數?

  三、分析與參考答案

  1.應注意監控設備供貨商的供貨能力和生產周期,確定供貨的最佳時機??紤]監控設備的運距、運輸方法和時間,使設備的到貨與施工進度安排有恰當的時間提前量,以減少倉儲保管。

  2.A公司制定的空調監控設備施工進度計劃在實施過程中會(huì )受到的制約因素有:空調工程施工進度計劃的變化,空調工程施工現場的實體現狀、空調設備、監控設備的安裝工藝規律、設備材料進場時機、到場的材料設備檢查驗收不合格、施工過程中遇到的氣候及周?chē)h(huán)境等不利因素、施工機具和作業人員配備等。

  3.在空調工程施工進度計劃中,冷熱水管道在4月11日開始安裝,故電動調節閥到貨的最遲時間是4月11日。電動調節閥安裝前應按說明書規定檢查線圈與閥體間的電阻,進行模擬動作試驗和壓力試驗。

  4.因風管型傳感器安裝應在風管保溫層完成后進行,在空調工程施工進度計劃中,風管制作安裝保溫工作是在5月5日結束,5月16日開始風口安裝,故鉑溫度傳感器安裝的起止時間是5月6日~5月15日,鉑溫度傳感器與現場控制器之間接線電阻應小于1Ω。

  5.通風與空調系統聯合試運轉及調試由B施工單位為主,A施工單位為輔聯合組織實施,空調機組調試時的主要檢測內容:空調機組的送風量的大小及送回風溫度的設定值;過濾網的壓差開關信號、風機故障報警信號等。

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  2018年二級建造師考試成績查詢入口匯總(含分數線)

  【“爽”11瓜分11億】雙十一好課折上折! 雙十一課程現金券免費送

  2018年二級建造師考試成績已經公布,新考季已經到來,二級建造師考試備考我們需要好好規劃一下了。建設工程教育網為了考生準備了2019年二級建造師考試備考新課高端無憂班|零基礎直達班|精品備考班,想要了解課程的考生可連線客服小姐姐

閱讀排行

更多
二建機考系統

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
回到頂部
折疊
