2013年二級建造師考試《機電管理與實務》試題案例分析題第1題
2013年二級建造師考試《建筑工程管理與實務》試題案例分析題第1題
?。ㄒ唬┍尘百Y料
A施工單位于2009年5月承接某科研單位辦公樓機電安裝項目,合同約定保修期為一年。工程內容包括:給排水.電氣.消防.通風空調.建筑智能系統。其中:辦公樓實驗中心采用一組(5臺)模塊式水冷機組作為冷熱源,計算機中心采用10%余熱回收水冷機組作為冷熱源;空調供回水采用同程式系統。在各層回水管的水平干管上設置由建設單位推薦.A施工單位采購的新型壓力及流量自控式平衡調節閥;試驗中心的純水系統由建設單位指定B單位分包施工;大樓采用樓宇自控系統對通風空調.電氣.消防等建筑設備進行控制。
A施工單位作為總承包方對B分包單位的進場施工.竣工驗收以及技術.質量.進度等進行了管理。
2011年4月,由建設單位組織對建筑智能化系統進行了驗收;項目于2011年5月整體通過驗收。
2012年7月,計算機中心空調水管上的平衡調節閥出現故障,3-5層計算機中心機房不制冷,建設單位通知A施工單位進行維修,A施工單位承擔了維修任務,更換了平衡調節閥,但以保修期滿為由,要求建設單位承擔維修費用。
問題:

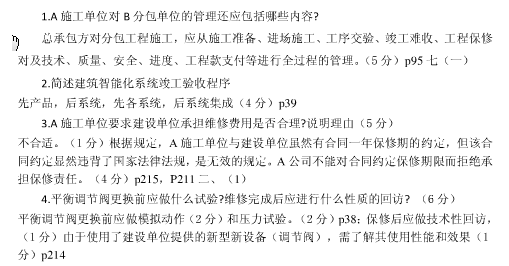

1.A施工單位對B分包單位的管理還應包括哪些內容?
2.簡述建筑智能化系統竣工驗收程序3.A施工單位要求建設單位承擔維修費用是否合理?說明理由4.平衡調節閥更換前應做什么試驗?維修完成后應進行什么性質的回訪?
【建設工程教育網老師權威解析】:
答案及解析由網校老師整理而成,據學員反映部分網站未經許可擅自轉載,且出現內容錯誤,請大家以本網為準。
若您在二建學習過程中有任何疑問,歡迎進入論壇討論
推薦:
·2014年二建教材即將改版,獲取一手老師解讀信息,關注官方微信!

- 關于25年西藏二級建造師合格人員及證書打印的通知
- 【新課開通】2026年二級建造師教材精講新課開通!免費試聽
- 關于2025年度重慶市二級建造師執業資格考試合格人員電子證書上線的通告
- 關于公布2025年度西藏自治區二級建造師 執業資格考試合格標準和公示合格人員的通知
- 2025年度陜西省二級建造師下載資格證書的通知
- 廣東省2025年度二級建造師專業技術人員職業資格電子證書上線的通知
- 2026二建《工程法規》新教材變動已整理,教材變動約8%
- 2026二建《施工管理》新教材變動出爐!教材變動約5%
- 2026二建《機電實務》新教材變動出爐!教材變動約20%
- 2026二建《市政實務》新教材變動出爐!教材變動約6%
