    大體積混凝土質量控制要點-二建市政實務考點

    2020-09-22 19:10 來源:建設工程教育網
    打印
    字體:

    2020年二級建造師報名在即,考生們都在積極備考,但有許多考生可能在這個階段會(huì )不知從何下手來進行學習,小編為大家整理了二級建造師《市政公用工程管理與實務》的一些知識點與考點,希望對考生們有所幫助。

    考點 知識點

    考點:大體積混凝土質量控制要點

    混凝土非沉陷裂縫的預防

    防止混凝土非沉陷裂縫的關鍵是混凝土澆筑過程中溫度和混凝土內外部溫差控制(溫度控制)。溫度控制就是對混凝土的澆筑溫度和混凝土內部的最高溫度進行人為控制。施工前應進行熱工計算,施工措施應符合國家標準《大體積混凝土施工規范》GB50496—2018的有關規定。

    質量控制主要措施

    1.優化混凝土配合比

    1)大體積混凝土因其水泥水化熱的大量積聚,易使混凝土內外形成較大的溫差,而產生溫差應力,因此應選用水化熱較低的水泥,以降低水泥水化所產生的熱量,從而控制大體積混凝土的溫度升高。

    2)充分利用混凝土的中后期強度,盡可能降低水泥用量。

    3)嚴格控制集料的級配及其含泥量。如果含泥量大的話,不僅會(huì )增加混凝土的收縮,而且會(huì )引起混凝土抗拉強度的降低,對混凝土抗裂不利。

    4)選用合適的緩凝、減水等外加劑,以改善混凝土的性能。加入外加劑后,可延長混凝土的凝結時間。

    5)控制好混凝土坍落度,不宜大于180mm,一般在120±20mm即可。

    2.澆筑與振搗措施

    采取分層澆筑混凝土,利用澆筑面散熱,以大大減少施工中出現裂縫的可能性。選擇澆筑方案時,除應滿足每一處混凝土在初凝以前就被上一層新混凝土覆蓋并搗實完畢外,還應考慮結構大小、鋼筋疏密、預埋管道和地腳螺栓的留設、混凝土供應情況以及水化熱等因素的影響,常采用的方法有以下幾種:

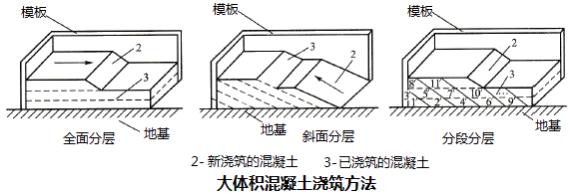

    1)全面分層;2)分段分層;3)斜面分層;

    二建市政實務考點55

    4)混凝土人模溫度宜控制在5~30℃。

    5)混凝土澆筑層厚度應根據所用振搗器作用深度及混凝土的和易性確定。整體連續澆筑時宜為300~500mm。

    3.養護措施

    大體積混凝土養護的關鍵是保持適宜的溫度和濕度,以便控制混凝土內外溫差,促進混凝土強度的正常發展的同時防止混凝土裂縫的產生和發展。大體積混凝土的養護,不僅要滿足強度增長的需要,還應通過溫度控制,防止因溫度變形引起混凝土開裂。

    混凝土養護階段的溫度控制措施:

    (1)混凝土的中心溫度與表面溫度之間、混凝土表面溫度與室外最低氣溫之間的差值均應小于20℃;當結構混凝土具有足夠的抗裂能力時,不大于25~30℃。

    (2)混凝土拆模時,混凝土的表面溫度與中心溫度之間、表面溫度與外界氣溫之間的溫差不超過20℃。

    (3)采用內部降溫法來降低混凝土內外溫差。內部降溫法是在混凝土內部預埋水管,通入冷卻水,降低混凝土內部最高溫度。冷卻在混凝土剛澆筑完成時就開始進行。

    (4)保溫法是在結構外露的混凝土表面以及模板外側覆蓋保溫材料(如草袋、鋸木、濕砂等),在緩慢的散熱過程中,保持制混凝土的內外溫差小于20℃。根據工程的具體情況,盡可能延長養護時間,拆模后立即回填或再覆蓋保護,同時預防近期驟冷氣候影響,防止混凝土早期和中期裂縫。

    (5)大體積混凝土濕潤養護時間應符合下表的規定。

    二建市政實務考點56

    注:高溫期濕潤養護時間均不得少于28d

    柱式墩臺施工

    (1)模板、支架除應滿足強度、剛度外,穩定計算中應考慮風力影響。

    (2)墩臺柱與承臺基礎接觸面應鑿毛處理,清除鋼筋污銹。澆筑墩臺柱混凝土時,應鋪同配合比的水泥砂漿一層。墩臺柱的混凝土宜一次連續澆筑完成。

    (3)柱身高度內有系梁連接時,系梁應與柱同步澆筑。V型墩柱混凝土應對稱澆筑。

    (4)采用預制混凝土管做柱身外模時,預制管安裝應符合下列要求:

    1)基礎面宜采用凹槽接頭,凹槽深度不得小于50mm。

    2)上下管節安裝就位后,應采用四根豎方木對稱設置在管柱四周并綁扎牢固,防止撞擊錯位。

    3)混凝土管柱外模應設斜撐,保證澆筑時的穩定。

    4)管節接縫應采用水泥砂漿等材料密封。

    (5)鋼管混凝土墩柱應采用補償收縮混凝土,一次連續澆筑完成。鋼管的焊制與防腐應符合設計要求或相關規范規定。

    蓋梁施工

    (1)在城鎮交通繁華路段施工蓋梁時,宜采用整體組裝模板、快裝組合支架;以減少占路時間。

    (2)蓋梁為懸臂梁時,混凝土澆筑應從懸臂端開始;預應力鋼筋混凝土蓋梁拆除底模時間應符合設計要求;如設計無要求,孔道壓漿強度應達到設計強度后,方可拆除底模板。
