預應力混凝土施工技術
一、 預應力筋及管道

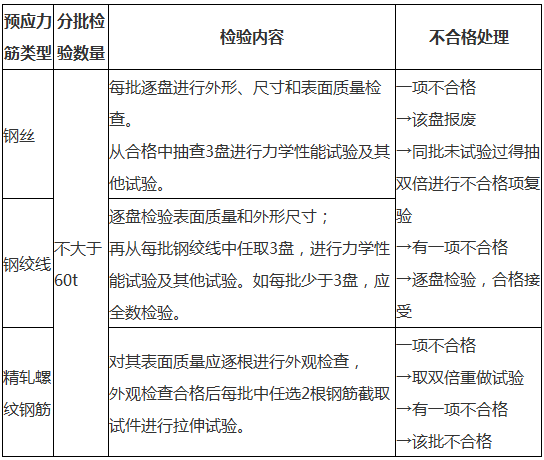

(一)預應力筋
(二)管道與孔道
(1)金屬螺旋管:累計半年或50000m生產量為一批。
(2)塑料管:每批數量不應超過10000m。
二、 錨具、夾具和連接器

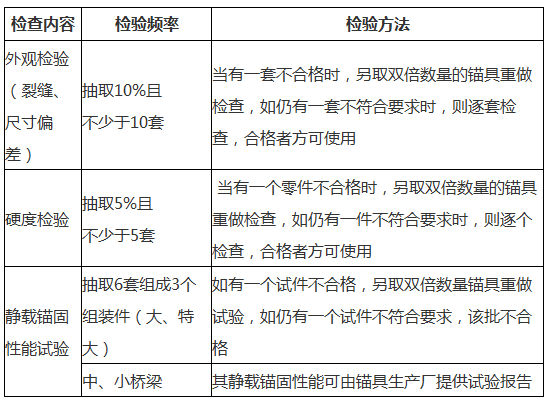

(一)檢驗批:錨具不超過1000套;夾片不超過1000套;連接器不超過500套。
三、 預應力混凝土的配置與澆筑
1. 配置
優先選用硅酸鹽水泥、普通硅酸鹽水泥配置,不宜使用礦渣硅酸鹽水泥,不得使用火山灰質硅酸鹽水泥及粉煤灰硅酸鹽水泥;氯離子總含量不宜超過水泥用量的0.06%,超過0.06%時,宜采取摻加阻銹劑、增加保護層厚度、提高混凝土密實度等防銹措施。
2. 澆筑:先張構件不得碰撞預應力鋼筋;后張構件不得碰撞預應力筋的管道。
四、 預應力張拉施工
(一)先張法預應力施工
1. 張拉作業要求:嚴禁使用電弧焊對梁體鋼筋及模板進行切割或焊接。
2. 放張要求:放張時混凝土強度≥強度設計值的75%;放張分階段、對稱、交錯進行;放張前將限制位移的模板拆除。
(二)后張法預應力施工
1. 預應力管道安裝要求:管道應留壓漿孔與溢漿孔;曲線孔道的波峰部位應留排氣孔;最低部位宜留排水孔。
2. 預應力筋張拉要求:混凝土強度≥強度設計值的75%;曲線預應力筋或長度≥25m直線預應力筋,宜在兩端張拉;長度<25m的直線預應力筋可在一端張拉;預應力筋張拉順序:分批、分階段對稱張拉,(宜先中間,后上、下或兩側)。
五、 孔道壓漿
采用水泥漿,強度≥30MPa;封錨混凝土的強度等級≥結構混凝土強度等級的80%,且≥30MPa;吊移預制構件強度要求:孔道內的水泥漿強度應不低于砂漿設計強度的75%。
2020年二級建造師官方教材解析直播

- · 2025年二級建造師《水利實務》考試考情分析
- · 報考2025年二級建造師的官方網站是哪個?
- · 2025年二級建造師水利實務學習計劃
- · 2025年二級建造師工程法規學習計劃
- · 2025年二級建造師市政實務學習計劃
- · 2025年二級建造師機電實務學習計劃
- · 2025年二級建造師建筑實務學習計劃
- · 2025年二級建造師公路實務學習計劃
- · 2025年二級建造師施工管理學習計劃 輕松開啟備考
- · 2024年二級建造師《水利實務》考試考情分析
