    二建刷題【施工管理】金題演練8

    2021-12-06 16:09 來源:建設工程教育網
    打印
    字體:

    金題鞏固

    【2021年單選】某清單項目計劃工程量為300m3,預算單價為600元,已完工程量為350m3,實際單價為650元。采用贏得值法分析該項目成本正確的是(?。?。

    A.費用節約,進度延誤

    B.費用節約,進度提前

    C.費用超支,進度延誤

    D.費用超支,進度提前

    【正確答案】D

    【答案解析】本題考查的是贏得值法。費用偏差=已完工作預算費用-已完工作實際費用=350×600-350×650=-17500元,所以費用超支;進度偏差=已完工作預算費用-計劃工作預算費用=350×600-300×600=30000元,所以進度提前。

    【2020年單選】某項目在中期檢查時發現,進度績效指數為0.85,費用績效指數為0.9,據此判斷該項目的實際狀況是(?。?。

    A.進度延誤,費用超支

    B.進度提前,費用節約

    C.進度延誤,費用節約

    D.進度提前,費用超支

    【正確答案】A

    【答案解析】本題考查的是贏得值法。當費用績效指數(CPI)<1時,表示超支,即實際費用高于預算費用;當進度績效指數(SV)<1時,表示進度延誤,即實際進度比計劃進度慢。

    【2019年單選】對某建設工程項目進行成本偏差分析,若當月計劃完成工作量是100m3,預算單價為300元/m3;當月實際完成工作量是120m3,實際單價為320元/m3,下列關于該項目當月成本偏差分析的說法,正確的是(?。?。

    A.費用偏差為-2400元,成本超支

    B.費用偏差為6000元,成本節約

    C.進度偏差為6000元,進度延誤

    D.進度偏差為2400元,進度提前

    【正確答案】A

    【答案解析】本題考查的是贏得值法。費用偏差=已完工作預算費用-已完工作實際費用,進度偏差=已完工作預算費用-計劃工作預算費用。已完工作預算費用=120×300=36000元,已完工作實際費用=120×320=38400元,計劃工作預算費用=100×300=30000元。因此費用偏差=36000-38400=-2400元,成本超支;進度偏差=36000-30000=6000元,進度提前。

    【2018年單選】某分部分項工程預算單價為300元/m3,計劃1個月完成工程量100m3,實際施工中用了兩個月(勻速)完成工程量160m3,由于材料費上漲導致實際單價為330元/m3。則該分部分項工程的費用偏差為(?。┰?。

    A.4800

    B.-4800

    C.18000

    D.-18000

    【正確答案】B

    【答案解析】本題考查的是贏得值法。費用偏差=已完工作預算費用-已完工作實際費用=160×300-160×330=-4800元。

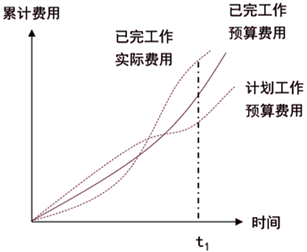

    【2016年單選】某工程的贏得值曲線如下圖,關于t1時點成本和進度狀態的說法,正確的是(?。?。


    二建2

    A.費用節約、進度超前

    B.費用超支、進度拖延

    C.費用節約、進度拖延

    D.費用超支、進度超前


    【正確答案】D

    【答案解析】本題考查的是贏得值法。費用偏差(CV)=已完工作預算費用(BCWP)—已完工作實際費用(ACWP),當費用偏差(CV)為負值時,即表示項目運行超出預算費用;當費用偏差(CV)為正值時,表示項目運行節支,實際費用沒有超出預算費用。t1時點已完工作預算費用小于已完工作實際費用,所以費用超支。進度偏差(SV)=已完工作預算費用(BCWP)—計劃工作預算費用(BCWS),當進度偏差(SV)為負值時,表示進度延誤,即實際進度落后于計劃進度;當進度偏差(SV)為正值時,表示進度提前,即實際進度快于計劃進度。t1時點已完工作預算費用大于計劃工作預算費用,所以進度超前。

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
