2011年一級建造師考試《建筑實務》試題案例題第2題
2011年一級建造師考試《建筑實務》試題案例題第2題
【背景資料】

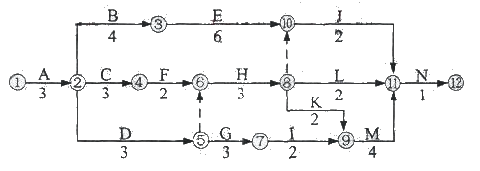

某辦公樓工程,建筑面積18500㎡,現澆鋼筋混凝土框架結構,筏板基礎。該工程位于市中心,場地狹小,開挖土方需外運至指定地點。建設單位通過公開招標方式選定了施工總承包單位和監理單位,并按規定簽訂了施工總承包合同和監理委托合同。施工總承包單位進場后按合同要求提交了施工總進度計劃,如圖所示(時間單位:月),并經過監理工程師審查和確認。
合同履行過程中,發生了下列事件:
事件一:施工總承包單位依據基礎形式、工程規模、現場和機具設備條件以及土方機械的特點,選擇了挖土機、推土機、自卸汽車等土方施工機械,編制了土方施工方案。
事件二:基礎工程施工完成后,在施工總承包單位自檢合格、總監理工程師簽署“質量控制資料符合要求”的審查意見基礎上,施工總承包單位項目經理組織施工單位質量部門負責人、總監理工程師進行了分部工程驗收。
事件三:當施工進行到第5個月時,因建設單位設計變更導致工作B延期2個月,造成施工總承包單位施工機械停工損失費13000元和施工機械操作人員窩工費2000元。施工總承包單位提出一項工期索賠和兩項費用索賠。
【問題】
1.施工總承包單位提交的施工總進度計劃的工期是多少個月?指出該工程總進度計劃的關鍵線路(以節點編號表示)。
2.事件一中,施工總承包單位選擇土方施工機械的依據還應有哪些?
3.根據《建筑工程施工質量驗收統一標準》(GB 50300),事件二中,施工總承包單位項目經理組織基礎工程驗收是否妥當?說明理由,本工程地基基礎分部工程驗收還應包括哪些人員?
4.事件三中,施工總承包單位的三項索賠是否成立?并分別說明理由。
【建設工程教育網】:
1.依據網絡(luò )圖總工期為18個月。
關鍵線路是:①→②→④→⑥→⑧→⑨→(11)→(12)。
2.選擇土方機械的依據還有:開挖深度、地質、地下水情況、土方量、運距、工期要求,施工進度、安全。
3.項目經理組織基礎分部驗收不妥。地基基礎工程質量驗收應該由總監理工程師負責組織實施?;A分部工程驗收還應包括建設單位負責人、勘察、設計、施工、監理單位項目負責人組成。
4.工期索賠不成立,雖然設計變更導致,但B工作不是關鍵工作,其總時差為2個月,所以不影響總工期。
施工總承包單位施工機械停工損失費13000元索賠成立,因為這是建設單位原因;施工機械操作人員窩工費2000元索賠不成立,因為施工機械停工損失費13000元已經包含施工機械操作人員窩工費2000元,不能重復計算。
若您在一建學習過程中有任何疑問,歡迎進入論壇討論
推薦:
·2014年一建教材即將改版,獲取一手老師解讀信息,關注官方微信!

- · 青海一級建造師建筑實務歷年試題及考試答案解析
- · 寧夏一級建造師建筑實務歷年試題及考試答案解析
- · 內蒙古一級建造師建筑實務歷年試題及考試答案解析
- · 西藏一級建造師建筑實務歷年試題及考試答案解析
- · 遼寧一級建造師建筑實務歷年試題及考試答案解析
- · 吉林一級建造師建筑實務歷年試題及考試答案解析
- · 黑龍江一級建造師建筑實務歷年試題及考試答案解析
- · 海南一級建造師建筑實務歷年試題及考試答案解析
- · 貴州一級建造師建筑實務歷年試題及考試答案解析
- · 廣西一級建造師建筑實務歷年試題及考試答案解析
