2013年一級建造師考試《建筑實務》試題案例分析題第4題
2013年一級建造師考試《建筑實務》試題案例分析題第4題
背景:
某新建圖書館工程,采用公開招標的方式,確定某施工單位中標。雙方按《建設工程施工合同(示范文本)》(GF-2013-0201)簽訂了施工總承包合同。合同約定總造價14250萬元,預付備料款2800萬元,每月底按月支付施工進度款??⒐そY算時,結算價款按調值公式法進行調整。在招標和施工過程中,發生了如下事件:
事件一:建設單位自行組織招標。招標文件規定:合格投標人為本省企業;自招標文件發出之日起15天后投標截止;招標人對投標人提出的疑問分別以書面形式回復給相應提出疑問的投標人。建設行政主管部門評審招標文件時,因為個別條款不符合相關規定,要求整改后再進行招標。
事件二:合同約定主要材料按占造價比重55%計,預付備料款在起扣點之后的五次月度支付中扣回。
事件三:基坑施工時正值雨季,連續降雨導致停工6天,造成人員窩工損失2.2萬元。一周后出現罕見特大暴雨,造成停工2天,人員窩工損失1.4萬元。針對上述情況,施工單位分別向監理單位上報了這四項索賠申請。
事件四:某分項工程由于設計變更導致該分項工程量變化幅度達20%,合同專用條款未對變更價款進行約定。施工單位按變更指令施工,在施工結束后的下一個月上報支付申請的同時,還上報了該設計變更的變更價款申請,監理工程師不批準變更價款。
事件五:種植屋面隱蔽工程通過監理工程師驗收后開始覆土施工,建設單位對隱蔽工程質量提出異議,要求復驗,施工單位不予同意。經總監理工程師協調后三方現場復驗,經檢驗質量滿足要求。施工單位要求補償由此增加的費用,建設單位予以拒絕。

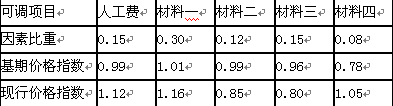

事件六:合同中約定,根據人工費和四項主要材料和價格指數對總造價按調值公式法進行調整。各調值因素的比重、基準和現行價格指數如下表:
問題:

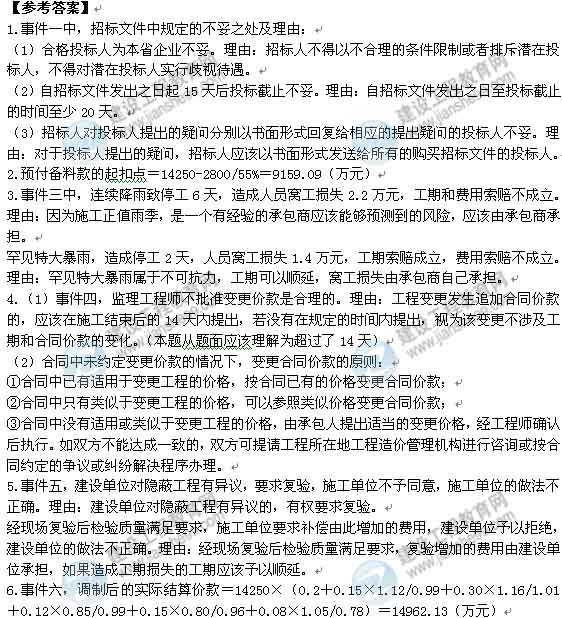

1. 事件一中,指出招標文件規定的不妥之處,并分別寫出理由。
2. 事件二中,列式計算預付備料款的起扣點是多少萬元?(精確到小數點后2位)
3. 事件三中,分別判斷四項索賠是否成立?并寫出相應的理由。
4. 事件四中,監理工程師不批準變更價款申請是否合理?并說明理由。合同中未約定變更價款的情況下,變更價款應如何處理?
5. 事件五中,施工單位、建設單位做法是否正確?并分別說明理由。
6. 事件六中,列式計算經調整后的實際計算價款應為多少萬元?(精確到小數點后2位)
若您在一建學習過程中有任何疑問,歡迎進入論壇討論
推薦:
·2014年一建教材即將改版,獲取一手老師解讀信息,關注官方微信!

- · 青海一級建造師建筑實務歷年試題及考試答案解析
- · 寧夏一級建造師建筑實務歷年試題及考試答案解析
- · 內蒙古一級建造師建筑實務歷年試題及考試答案解析
- · 西藏一級建造師建筑實務歷年試題及考試答案解析
- · 遼寧一級建造師建筑實務歷年試題及考試答案解析
- · 吉林一級建造師建筑實務歷年試題及考試答案解析
- · 黑龍江一級建造師建筑實務歷年試題及考試答案解析
- · 海南一級建造師建筑實務歷年試題及考試答案解析
- · 貴州一級建造師建筑實務歷年試題及考試答案解析
- · 廣西一級建造師建筑實務歷年試題及考試答案解析
