2013年一級建造師考試《建筑實務》試題案例題第1題
2013年一級建造師考試《建筑實務》試題案例分析題第1題
背景:
某工程基礎底板施工,合同約定工期50天,項目經理部根據業主提供的電子版圖紙編制了施工進度計劃(如圖1)。底板施工暫未考慮流水施工。

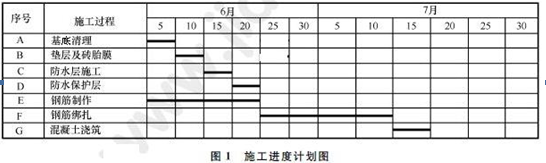

圖1 施工進度計劃圖
在施工準備及施工過程中,發生了如下事件:
事件一:公司在審批該施工進度計劃(橫道圖)時提出,計劃未考慮工序B與C,工序D與F之間的技術間歇(養護)時間,要求項目經理部修改。兩處工序技術間歇(養護)均為2天,項目經理部按要求調整了進度計劃,經監理批準后實施。
事件二:施工單位采購的防水材料進場抽樣復試不合格,致使工序C比調整后的計劃開始時間延后3天。因業主未按時提供正式圖紙,致使工序E在
事件三:基于安全考慮,建設單位要求仍按原合同約定的時間完成底板施工。為此,施工單位采取調整勞動力計劃、增加勞動力等措施,在15天內完成了2700噸鋼筋制作(工效為4.5噸/每人·工作日)。
問題:

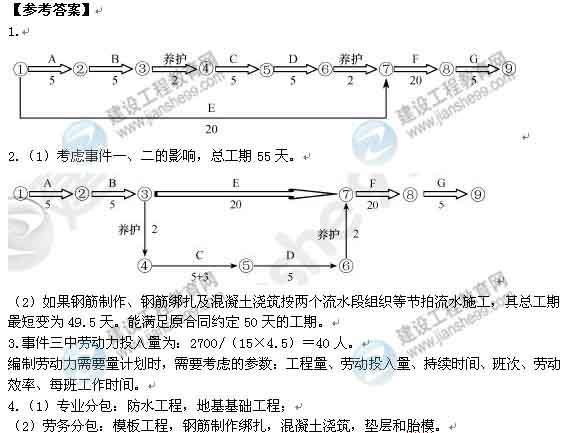

1. 在答題卡上繪制事件一中調整后的施工進度計劃網絡(luò )圖(雙代號),并用雙線表示出關鍵線路。
2. 考慮事件一、二的影響,計算總工期(假定各工序持續時間不變),如果鋼筋制作、鋼筋綁扎及混凝土澆筑按兩個流水段組織等節拍流水施工,其總工期將變?yōu)槎嗌偬??是否滿足原合同約定的工期?
3. 計算事件三鋼筋制作的勞動力投入量,編制勞動力需求計劃時,需要考慮哪些參數?
4. 根據本案例的施工過程,總承包單位依法可以進行哪些專業分包和勞務分包?
若您在一建學習過程中有任何疑問,歡迎進入論壇討論
推薦:
·2014年一建教材即將改版,獲取一手老師解讀信息,關注官方微信!

- · 青海一級建造師建筑實務歷年試題及考試答案解析
- · 寧夏一級建造師建筑實務歷年試題及考試答案解析
- · 內蒙古一級建造師建筑實務歷年試題及考試答案解析
- · 西藏一級建造師建筑實務歷年試題及考試答案解析
- · 遼寧一級建造師建筑實務歷年試題及考試答案解析
- · 吉林一級建造師建筑實務歷年試題及考試答案解析
- · 黑龍江一級建造師建筑實務歷年試題及考試答案解析
- · 海南一級建造師建筑實務歷年試題及考試答案解析
- · 貴州一級建造師建筑實務歷年試題及考試答案解析
- · 廣西一級建造師建筑實務歷年試題及考試答案解析
