2011年一級建造師考試《機電實務》試題案例題第三題
2011年一級建造師考試《機電實務》試題案例題第三題
案例(三)
背景資料
某安裝公司分包一商務樓(1-5層為商場、 6-30層為辦公樓)的變配電工程,工程的主要設備(三項干式電力變壓器、手車式開關柜和抽屜式配電柜)由業主采購,設備已運達施工現場,其他設備、材料由安裝公司采購,合同工期為60天,并約定提前1天獎勵5萬元人民幣,延遲1天罰款5萬元人民幣。
安裝公司項目部進場后,依據合同、施工圖、驗收規范及總承包的進度計劃,編制了變配電工程的施工方案、進度計劃、勞動力計劃和計劃費用。項目部施工準備工作用去了5天。當正式施工時,因商場需提前送電,業主要求變配電工程提前5天竣工。項目部按工作持續時間和計劃費用(見下表)分析,在關鍵工作上,以最小的趕工增加費用,在試驗調整工作前趕出了5天。
進入試驗調整工作時,發現有2臺變壓器線圈因施工中保管不當受潮,干燥處理用去了3天,并增加費用3萬元,項目部又趕工3天,變配電工程最終按業主要求提前5天竣工,驗收合格后,資料整理齊全,準備歸檔。
代號 |
工作內容 |
緊前工作 |
持續時間(天) |
計劃費用(萬元) |
可壓縮時間(天) |
壓縮單位時間增加費用萬元/天 |
A |
基礎框架安裝 |
— |
10 |
10 |
3 |
1 |
B |
接地干線安裝 |
— |
10 |
5 |
2 |
1 |
C |
橋架安裝 |
A |
8 |
15 |
3 |
0.8 |
D |
變壓器安裝 |
AB |
10 |
8 |
2 |
1.5 |
E |
開關柜配電柜安裝 |
AB |
13 |
32 |
3 |
1.5 |
F |
電纜敷設 |
CDE |
8 |
90 |
2 |
2 |
G |
母線槽安裝 |
DE |
10 |
80 |
— |
— |
H |
二次線路敷設 |
E |
4 |
4 |
1 |
1 |
I |
試驗調整 |
FGH |
20 |
30 |
3 |
1.5 |
J |
計量?jì)x表安裝 |
H |
2 |
4 |
— |
— |
K |
檢查驗收 |
IJ |
2 |
2 |
— |
— |
問題:
1.項目部在哪幾項工作趕工了?并分別列出其趕工天數和增加的費用。
2.原計劃施工費用多少?趕工后實際施工費用多少?
3.變壓器線圈可采用哪種加熱方法干燥?干燥后必須檢查哪項內容合格后才能做耐壓試驗?
4.變配電工程先按哪種工程劃分類別竣工驗收?驗收資料應在何時歸檔?
【建設工程教育網老師權威答案】

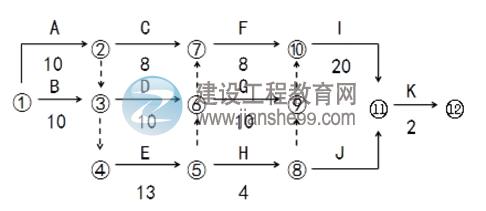

1.根據背景,原計劃網絡(luò )圖如下
從A--I工作,其中的關鍵工作有:
A、B、E、G
A工作如果壓縮3天,但 因B工作只能壓縮2天, 那么E工作的緊前工作為AB,那么A工作壓縮3天,對E而言無意義,壓縮2天就夠了。
AB分別壓縮2天,費用為:(2×1)+(2×1)=4萬元
G沒有壓縮空間,那么只有在E工作上壓縮3天,才能完成趕工5天,費用為:3×1.5=4.5萬元
即項目部在A(yíng)(基礎框架安裝)、B(接線干線安裝)、E(開關柜配電柜安裝)、I(試驗調整)工作上進行了趕工;
A(基礎框架安裝)趕工2天、增加費用2萬元
B(接地干線安裝)趕工2天、增加費用2萬元
E(開關柜配電柜安裝)趕工3天、增加費用4.5萬元
I(試驗調整)趕工3天、增加費用4.5萬元
2.原計劃施工總費用為:
10+5+15+8+32+90+80+4+30+2=280萬元
在試驗調整工作前進行的趕工,增加費用為
2+2+4.5=8.5萬元
因變壓器受潮,干燥處理增加費用3萬元
趕工3天,費用為3×1.5=4.5
那么增加的總費用為:8.5+3+4.5=16萬元
趕工后提前5天竣工獎勵為5×5=25萬元
趕工后實際費用為280+16-25=271萬元
3.變壓器線圈安裝現場可采用電加熱,如油箱鐵損法、銅損法和熱油法進行干燥(P48),干燥后必須對試驗元件用搖表檢查絕緣狀況(P49),合格后才能做耐壓試驗。
4.變配電工程應按子分部工程(如果是室外變配電,按單位工程)進行竣工驗收,驗收后資料移交給總包,總包在整個商務樓竣工驗收后移交給建設單位,由建設單位在整個商務樓工程結束時歸檔。
答案及解析由網校老師整理而成,據學員反映部分網站未經許可擅自轉載,且出現內容錯誤,請 大家以本網為準。
若您在一建學習過程中有任何疑問,歡迎進入論壇討論
推薦:
·2014年一建教材即將改版,獲取一手老師解讀信息,關注官方微信!

- · 一級建造師公路實務歷年試題及考試答案解析
- · 北京一級建造師公路實務歷年試題及考試答案解析
- · 上海一級建造師公路實務歷年試題及考試答案解析
- · 重慶一級建造師公路實務歷年試題及考試答案解析
- · 天津一級建造師公路實務歷年試題及考試答案解析
- · 浙江一級建造師公路實務歷年試題及考試答案解析
- · 云南一級建造師公路實務歷年試題及考試答案解析
- · 四川一級建造師公路實務歷年試題及考試答案解析
- · 山西一級建造師公路實務歷年試題及考試答案解析
- · 山東一級建造師公路實務歷年試題及考試答案解析
