2021年一建項目管理計算專題:雙代號時間參數計算
一級建造師沖刺階段,項目管理計算題如何做?建設工程教育網為考生們整理了2021年一建項目管理計算專題匯總,拿起筆一起來做吧!
2021年一建項目管理計算專題:雙代號時間參數計算
工作計算法:
未規定要求工期時,計劃工期=計算工期 TP=TC
口訣:早時正向均取大,遲時逆向盡選小。
同點遲早差總差,自由時差定義找。
最早開始時間=max緊前工作最早完成時間
最遲完成時間=min緊后工作最遲開始時間
總時差=最遲完成時間-最早完成時間
總時差=最遲開始時間-最早開始時間
【例題】在某工程網絡(luò )計劃中,工作H的最早開始時間為第12天,持續時間為4天;工作H有三項緊后工作,它們的最早開始時間分別為第21天、第23天和第25天,最遲開始時間分別為第22天、24天和第27天。則工作H的自由時差和總時差分別為(?。┨?。
A.4;5
B.5;6
C.4;4
D.7;11
【答案】B
【解析】本題考查的是雙代號網絡(luò )計劃時間參數的計算??倳r(shí)差=最遲開始時間-最早開始時間=最遲完成時間-最早完成時間。H工作的自由時差等于緊后工作的最早開始時間減去H工作的最早完成時間=21-(12+4)=5天。H工作的總時差等于本工作的最遲完成時間減去本工作的最早完成時間=緊后工作最遲開始時間的最小值-本工作的最早完成時間=22-(12+4)=6天。

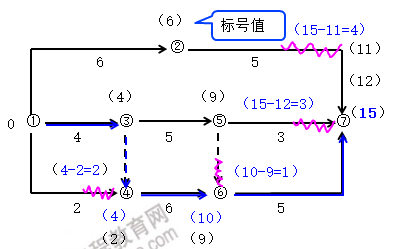

標號法:開始節點標號值+持續時間=完成節點標號值(取最大)【大值定點減小定波】
【記憶】
標號值:以該節點為起始節點,各項工作的最早開始時間。
波形線:該工作的自由時差。
總時差:通過本工作的各條“線路”波形線長度和最小值。
關鍵線路:自始至終不出現波形線的線路。
最遲開始=最早開始+總時差
最遲完成=最早完成+總時差
