2021一建機電教材新增知識點解讀:光熱發電設備安裝技術
2021年一級建造師教材已經正式發布,相信很多同學已經拿到了教材。拿到一建教材后,要熟悉新教材變動的內容,針對變化內容進行強化學習。建設工程教育網老師整理了2021一級建造師機電工程新增知識點—光熱發電設備安裝技術變化點解讀,一起跟小編看看吧!
2021年一建機電工程教材變化點,網校老師在基礎先修課程中提及過,為了加深鞏固,進行了全面解讀。先看看尹嘉老師生動講解:
光熱發電設備安裝技術【新增】
(一)光熱發電設備的組成

光熱發電設備由集熱器設備、熱交換器、汽輪發電機等設備組成。

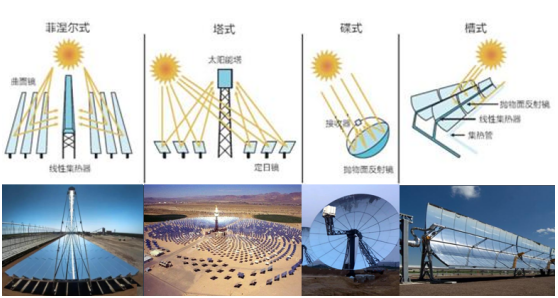

【補充】常見光熱發電形式

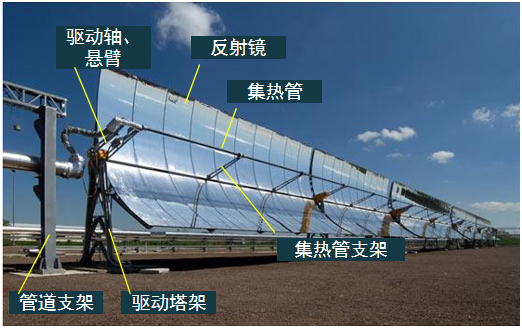

1.槽式光熱發電的集熱器由集熱器支架(驅動塔架、支架)、集熱器(驅動軸、懸臂、反射鏡、集熱管、集熱管支架、管道支架等)及集熱器附件等組成。

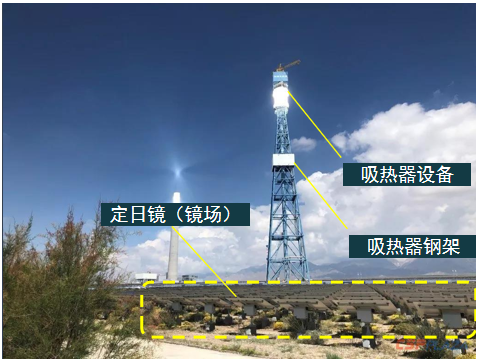

2.塔式光熱發電的集熱設備由定日鏡、吸熱器鋼架和吸熱器設備等組成。
(二)光熱發電設備的安裝程序
1.塔式光熱發電設備安裝程序
施工準備→基礎檢查驗收→設備檢查→定日鏡安裝→吸熱器鋼結構安裝→吸熱器及系統管道安裝→換熱器及系統管道安裝→汽輪發電機設備安裝→電氣設備安裝→調試→驗收。
2.槽式光熱發電設備安裝程序
施工準備→基礎檢查驗收→設備檢查→集熱器支架安裝→集熱器及附件安裝→換熱器及管道系統安裝→汽輪發電機設備安裝→電氣設備安裝→調試→驗收。
(三)光熱發電設備安裝技術要求
安裝前應制定光熱發電設備的專項施工方案、明確根據現場條件和光熱設備的特點選擇恰當的吊裝機械、制定吊裝方案。
1.槽式光熱發電設備集熱器安裝技術要求
(1)中心架(管)組件的中心軸整體直線度偏差不大于±3mm,相鄰集熱器安裝偏差不大于±0.5mrad,所有集熱器整體安裝偏差不大于±1.5mrad。
(2)驅動裝置旋轉角度宜為±120°,偏差應小于±5°。
(3)集熱器應從驅動端到末端進行安裝,隨動軸與軸承座的間隙應滿足廠家技術文件要求。
(4)集熱器到0°的位置,使用測斜儀的檢測設備檢查拋物線放到水平位置的誤差值應小于5mm。
(5)每個單元集熱器安裝后應進行旋轉試驗,試驗轉動角度應在﹣180°~180°,偏差在±10°。
2.塔式光熱發電集熱設備安裝技術要求
(1)定日鏡與支架固定牢固,安裝位置、鏡面調整角度符合圖紙設計要求。
(2)塔式吸熱器的鋼結構安裝應符合《鋼結構工程施工質量驗收標準》GB50205—2020的相關要求。
(3)塔式吸熱器管屏設備內部應清潔,無雜物、無堵塞;安裝時應對稱進行,單面安裝應不多于2組。
想要完整版2021一建機電工程新增知識點解讀,掃描或長按下方二維碼,進群領取!

- · 聚焦!2021一級建造師成績合格人數共計96379名?
- · 沖刺備考 這些一級建造師學習資料要知曉!
- · 2021一建實務案例題做題技巧 要知曉!
- · 考試沒底?一建面授直播班來襲 限時95折+VIP折扣!
- · 速看!2021一級建造師實務案例特訓直播時間
- · 高玲玲老師一建公路工程習題強化課程開通 來聽!
- · 【臨考沖刺】一級建造師面授特招班 8天7夜帶你逆襲!
- · 一建經濟精講:磨損的分類與補償(視頻+習題)
- · 一建經濟精講:投資回收期分析(視頻+習題)
- · 一建法規精講:投標人、投標文件的法定要求和投標保證金(視頻+習題)
