    工程延期的審批程序-建設工程進度控制考點

    2019-08-06 11:11 來源:建設工程教育網
    打印
    字體:

    2020年監理工程師備考已經開始,建設工程教育網為考生準備了監理工程師建設進度控制考點,希望考生能夠跟著小編的步伐,一起備考2020年監理工程師考試。同時,也希望大家保持一個好的心態,堅持每天學習,不要松懈,相信大家通過堅持不懈的努力,一定可以取得一個好的成績。

    推薦:監理工程師合同管理考點及對應習題匯總

    (二)工程延期的審批程序

    監理工程師復習資料

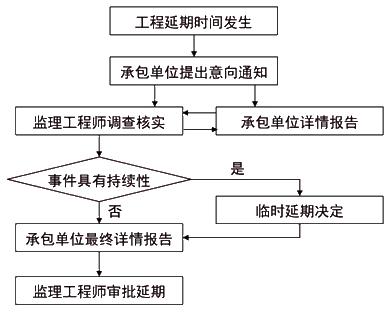

    【延期審批程序中應注意的事項】

    (1)當工程延期事件發生后,承包單位應在合同規定的有效期內以書面形式(工程延期意向)通知監理工程師;

    (2)承包單位應在合同規定的有效期內(或監理工程師可能同意的合理期限內)向監理工程師提交詳細的申述報告(延期理由及依據);

    (3)監理工程師收到該報告后應及時進行調查核實,準確地確定出工程延期時間;

    (4)當延期事件具有持續性,承包單位在合同規定的有效期內不能提交最終詳細的申訴報告時,應先向監理工程師提交階段性詳情報告;

    (5)監理工程師應在調查核實階段性報告的基礎上,盡快作出延長工期的臨時決定,臨時決定的延期時間不宜太長,一般不超過最終批準的延期時間;

    (6)監理工程師應復查詳情報告的全部?jì)热?,然后確定該延期事件所需要的延期時間;

    (7)如果遇到比較復雜的延期事件,先作出臨時延期的決定,然后再作出最后決定的辦法;

    (8)監理工程師在作出臨時工程延期批準或最終工程延期批準之前,均應與業主和承包單位進行協商。

    【2014年試題】在工程延期審批過程中,項目監理機構應完成的工作內容有( )。

    A.在合同規定的有效期內提交詳細的申述報告

    B.在工程延期事件發生后立即展開調查核實

    C.在最短的時間范圍內提交工程延期意向通知

    D.在作出工程延期批準前與相關方協商

    E.在工程延期批準后向建設單位提交完整的詳情報告

    『正確答案』DE

    『答案解析』本題考查的是工程延期的申報與審批。延期審批程序中應注意的事項:(1)當工程延期事件發生后,承包單位應在合同規定的有效期內以書面形式(工程延期意向)通知監理工程師;(2)承包單位應在合同規定的有效期內(或監理工程師可能同意的合理期限內)向監理工程師提交詳細的申述報告(延期理由及依據);(3)監理工程師收到該報告后應及時進行調查核實,準確地確定出工程延期時間;(4)當延期事件具有持續性,承包單位在合同規定的有效期內不能提交最終詳細的申訴報告時,應先向監理工程師提交階段性詳情報告;(5)監理工程師應在調查核實階段性報告的基礎上,盡快作出延長工期的臨時決定,臨時決定的延期時間不宜太長,一般不超過最終批準的延期時間;(6)監理工程師應復查詳情報告的全部?jì)热?,然后確定該延期事件所需要的延期時間;(7)如果遇到比較復雜的延期事件,先作出臨時延期的決定,然后再作出最后決定的辦法;(8)監理工程師在作出臨時工程延期批準或最終工程延期批準之前,均應與業主和承包單位進行協商。參見教材P133。

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
