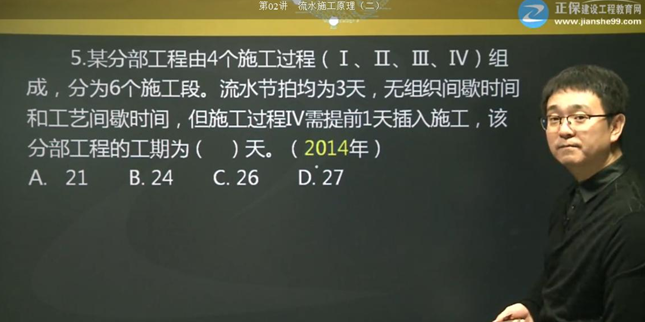

【2017試題】某工程有5個施工過程,劃分為3個施工段組織固定節拍流水施工,流水節拍為2天,施工過程之間的組織間歇合計為4天。該工程的流水施工工期是(?。┨?。
A.12
B.18
C.20
D.26
【答案】B
【解析】本題考查的是固定節拍流水施工。(3+5-1)×2+4=18(天)。參見教材P27。
