2022監理工程師《合同管理》試題及答案解析
《合同管理》試題及答案解析
一、單項選擇題
1.根據《標準勘察招標文件》,屬于“勘察服務”內容的是( )。
A.進行技術交底
B.提供施工配合
C.評估工程條件
D.參加竣工驗收
【答案】C
【解析】“勘察服務“包括:制訂勘察綱要、進行測繪、勘探、取樣和試驗等,查明、分析和評估地質特征和工程條件,編制勘察報告和提供發包人委托的其他服務。參見教材P32。
2.根據《標準勘察招標文件》,屬于“勘察綱要”內容的是( )。
A.勘察安全保證措施
B.勘察成果文件
C.勘察人資質文件
D.勘察分包合同
【答案】A
【解析】國家發展改革委員會(huì )等九部委《標準勘察招標文件》和《標準設計招標文件》規定,勘察綱要或設計方案應包括下列內容:
(1)勘察設計工程概況;
(2)勘察設計范圍及內容;
(3)勘察設計依據及工作目標;
(4)勘察設計機構設置及崗位職責;
(5)勘察設計說明,勘察、設計方案;
(6)擬投入的勘察設計人員;
(7)勘察設備(適用于勘察投標);
(8)勘察設計質量、進度、保密等保證措施;
(9)勘察設計安全保證措施;
(10)勘察設計工作重點和難點分析;
(11)對本工程勘察設計的合理化建議等。
參見教材P33。
3.某工程施工招標時,評標委員會(huì )成員擬由9人組成,根據《招標投標法》,其中技術、經濟等方面的專家應不少于( )人。
A.4
B.5
C.6
D.7
【答案】C
【解析】評標委員會(huì )由招標人或其委托的招標代理機構熟悉相關業務的代表,以及有關技術、經濟等方面的專家組成,成員人數為五人以上單數,其中技術、經濟等方面的專家不得少于成員總數的三分之二。參見教材P43。
4.根據《標準設計招標文件》,屬于設計招標文件中“發包人要求”內容的是( )。
A.設計文件審查要求
B.適用規范標準
C.設計工作計劃
D.設計方案說明
【答案】B
【解析】發包人要求通常包括但不限于以下內容:(1)勘察或設計要求;(2)適用規范標準;(3)成果文件要求;(4)發包人財產清單;(5)發包人提供的便利條件;(6)勘察人或設計人需要自備的工作條件;(7)發包人的其他要求。參見教材P31。
5.根據《標準勘察招標文件》,評標委員會(huì )成員對需要共同認定的事項存在爭議,評標結論應當( )作出。
A.征詢招標人意見后
B.根據評標委員會(huì )負責人意見
C.由招標管理機構
D.按照少數服從多數原則
【答案】D
【解析】評標委員會(huì )成員對需要共同認定的事項存在爭議的,應當按照少數服從多數的原則作出結論。持不同意見的評標委員會(huì )成員應當在評標報告上簽署不同意見及理由,否則視為同意評標報告。參見教材P36。
6.某施工項目,單位甲和單位乙組成聯合體投標,其中單位甲投入編制投標文件人手多,單位乙承擔投標施工項目工作量大,則該聯合體投標后,其履行擔保應有( )遞交。
A.單位甲
B.單位乙
C.單位甲乙共同
D.聯合體牽頭單位
【答案】D
【解析】聯合體投標的,其投標保證金可以由牽頭人遞交,并應符合投標人須知前附表的規定。參見教材P33。
7.施工招標中,對投標申請人資格預審可采用的方法是( )。
A.合格制和淘汰制
B.有限數量制和淘汰制
C.資質合格制和有限數量制
D.合格制和有限數量制
【答案】D
【解析】資格審查分為合格制與有限數量制兩種審查辦法。參見教材P51。
8.某政府投資項目,采用公開招標方式選擇施工承包商,招標文件規定的開標日為2021年6月1日,投標有效期至2021年8月30日止。該項目如期開標并于2021年6月7日完成評標,6月11日向中標人發出中標通知書,則招標人與中標人最遲應在2021年( )訂立書面合同。
A.6月27日
B.7月11日
C.8月1日
D.8月30日
【答案】B
【解析】招標人和中標人應當在中標通知書發出之日起30日內,根據招標文件和中標人的投標文件訂立書面合同。參見教材P38。
9.根據《招標投標法實施條例》,要求投標人提交投標保證金的,投標保證金數額不得超過招標項目估算價的( )。
A.2%
B.3%
C.5%
D.10%
【答案】A
【解析】投標人應提交規定金額的投標保證金,并作為其投標書的一部分,數額不得超過招標項目估算價的2%。參見教材P16。
10.根據《民法典》合同編,當事人在保證合同中對保證方式?jīng)]有約定或約定不明確的,保證人按照( )方式承擔保證責任。
A.連帶責任
B.仲裁協議約定
C.一般保證
D.當事人訴訟請求
【答案】C
【解析】保證的方式包括一般保證和連帶責任保證。當事人在保證合同中對保證方式?jīng)]有約定或者約定不明確的,按照一般保證承擔保證責任。參見教材P13。
11.關于施工預付款保函的說法,正確的是( )。
A.預付款保函應由招標人委托第三方開具
B.預付款保函應在簽訂施工合同前出具
C.預付款保函金額應與預付款金額相同
D.預付款保函應在整個施工期內有效
【答案】 C
【解析】預付款擔保是指承包人與發包人簽訂合同后,承包人正確、合理使用發包人支付的預付款的擔保。建設工程合同簽訂以后,發包人給承包人一定比例的預付款,但需由承包人的開戶銀行向發包人出具預付款擔保,金額應當與預付款金額相同。參見教材P17。
12.施工單位采購大宗建筑材料,與材料供貨商簽訂的合同屬于( )合同。
A委托
B.承攬
C.買賣
D.建設工程
【答案】C
【解析】建設工程項目所需材料設備的采購,按標的物的特點可以分為買賣合同和加工承攬合同兩大類。采購大宗建筑材料或通用型批量生產的中小型設備屬于買賣合同。參見教材P62。
13.招標人按照投標人須知前附表要求,對于符合招標文件規定的未中標人的設計成果給予補償后,關于該設計成果使用的說法,正確的是( )。
A.招標人應保護未中標人知識產權且不得使用其設計成果
B.招標人有權免費使用未中標人的設計成果
C.應由中標人與未中標人協商使用其設計成果的許可和費用
D.中標人應邀請未中標人加入其設計團隊并使用未中標人的設計成果
【答案】B
【解析】設計成果補償:招標人對符合招標文件規定的未中標人的設計成果進行補償的,按投標人須知前附表規定給予補償,并有權免費使用未中標人設計成果等。參見教材P60。
14.業主招標采購工程建設所需貨物時,對于投標截止時間前已經進口的貨物,國內供貨方的報價應是( )。
A.倉庫交貨價
B.出廠價
C.船上交貨價
D.離岸價
【答案】A
【解析】對投標截止時間前已經進口的貨物,可報倉庫交貨價,除應包括要向中國政府繳納的增值稅和其他稅,還應包括貨物在從關境外進口時已交納或應交納的全部關稅、增值稅和其他稅。參見教材P63。
15.業主從國外采購建設工程所需設備時,招標文件中要求報指定目的港價的,國外供貨方在投標時應報( )價。
A.FCA
B.CIP
C.FOB
D.CIF
【答案】D
【解析】更多情況下,可要求國外供貨方(賣方)報CIF (指定目的港)價,賣方負責辦理租船訂艙,并承擔將貨物裝上船之前的一切費用,以及海運費和從轉運港運至目的港的保險費。參見教材P64。
16.采用綜合評估法對機電產品采購進行評標時,每一位評標委員會(huì )成員對評價因素響應值的評價結果稱為( )。
A.加權評價值
B.最高評價值
C.獨立評價值
D.最低評價值
【答案】C
【解析】每個評標委員會(huì )成員對評價因素響應值的評價結果稱為獨立評價值,評標委員會(huì )對評價因素響應值的評價結果形成評價值:評價值=評標委員會(huì )成員的有效獨立評價值之和/有效評委數。參見教材P72。
17.根據《標準勘察招標文件》中的通用合同條款,合同文件優先解釋順序正確的是( )。
A.專用合同條款-勘察費用清單-發包人要求-勘察綱要
B.發包人要求-勘察費用清單-勘察綱要-專用合同條款
C.專用合同條款-發包人要求-勘察綱要-勘察費用清單
D.專用合同條款-發包人要求-勘察費用清單-勘察綱要
【答案】D
【解析】組成合同的各項文件應互相解釋?zhuān)檎f(shuō)明。除專用合同條款另有約定外,解釋合同文件的優先順序如下:(1)合同協議書;(2)中標通知書;(3)投標函及投標函附錄;(4)專用合同條款;(5)通用合同條款;(6)發包人要求;(7)勘察費用清單;(8)勘察綱要;(9)其他合同文件。參見教材P75。
18.根據《標準施工招標文件》中的通用合同條款,合同協議書中寫明的合同總金額應包括的金額是( )。
A.暫列金額和暫估價
B.變更的價款調整
C.索賠補償金額
D.保修期的保修費用
【答案】A
【解析】簽約合同價指簽訂合同時合同協議書中寫明的,包括了暫列金額、暫估價的合同總金額,即中標價。參見教材P104。
19根據《標準設計施工總承包招標文件》,總監理工程師超過( )天不能履行職責的,應委派代表在許可范圍內代行其職責。
A.2
B.3
C.5
D.7
【答案】A
【解析】總監理工程師超過2天不能履行職責的,應委派代表代行其職責,并通知承包人。參見教材P121。
20.根據《標準設計施工總承包招標文件》,合同文件包括:①承包人建議書;②中標通知書;③合同協議書。僅就上述組成文件而言,正確的優先解釋順序為( )。
A.①-②-③
B.③-①-②
C.①-③-②
D.③-②-①
【答案】D
【解析】在標準總承包合同的通用條款中規定,履行合同過程中,構成對發包人和承包人有約束力合同的組成文件包括:(1)合同協議書;(2)中標通知書;(3)投標函及投標函附錄;(4)專用條款;(5)通用合同條款;(6)發包人要求;(7)承包人建議書;(8)價格清單;(9)其他合同文件——經合同當事人雙方確認構成合同文件的其他文件。參見教材P121~122。
21.根據《標準設計施工總承包招標文件》,承包人應保證其履約擔保在( )前一直有效。
A.承包人提出工程竣工驗收申請
B.發包人頒發工程接收證書
C.承包人提出工程竣工計算申請
D.發包人頒發工程缺陷責任終止證書
【答案】B
【解析】承包人應保證其履約擔保在發包人頒發工程接收證書前一直有效。參見教材P126。
22.根據《標準設計施工總承包招標文件》,自監理人收到承包人的設計文件之日起,對設計文件的審查期限不應超過( )天。
A.21
B.28
C.42
D.56
【答案】A
【解析】為了不影響后續工作,自監理人收到承包人的設計文件之日起,對承包人的設計文件審查期限不超過21天。參見教材P128。
23.根據《標準設計施工總承包招標文件》,在工程竣工試驗的第二階段,發包人應提出對( )的要求。
A.單車試驗
B.功能性試驗
C.聯動試車
D.性能測試
【答案】C
【解析】竣工試驗:(1)第一階段,如對單車試驗等的要求,包括試驗前準備;
(2)第二階段,如對聯動試車、投料試車等的要求,包括人員、設備、材料、燃料、電力、消耗品、工具等必要條件;
(3)第三階段,如對性能測試及其他竣工試驗的要求,包括產能指標、產品質量標準、運營指標、環保指標等。參見教材P122~123。
24.根據《標準材料采購招標文件》,除專用合同條款另有約定外,材料采購合同生效后,買方應在約定時間內向賣方支付簽約合同價的( )作為預付款。
A.30%
B.20%
C.15%
D.10%
【答案】D
【解析】預付款:合同生效后,買方在收到賣方開具的注明應付預付款金額的財務收據正本一份并經審核無誤后28日內,向賣方支付簽約合同價的10%作為預付款。參見教材P143。
25.根據《標準材料采購招標文件》,合同材料交付前,賣方應對其進行全面檢驗,并在交付合同材料時向買方提交合同材料的質量證明文件是( )。
A.質量檢測報告
B.產品核驗清單
C.第三方檢測證明
D.質量合格證書
【答案】D
【解析】合同材料交付前,賣方應對其進行全面檢驗,并在交付合同材料時向買方提交合同材料的質量合格證書。參見教材P144。
26.根據《標準設備采購招標文件》中的通用合同條款,除專用合同條款另有約定外,買方應向賣方支付合同價格的( )作為驗收款。
A.25%
B.30%
C.40%
D.60%
【答案】A
【解析】驗收款:買方在收到賣方提交的買賣雙方簽署的合同設備驗收證書或已生效的驗收款支付函正本一份并經審核無誤后28日內,向賣方支付合同價格的25%。參見教材P145。
27.根據《標準設備采購招標文件》中的通用合同條款,除專用合同條款另有約定外合同設備的開箱檢驗應在( )進行。
A.賣方倉庫
B.第三方檢測地
C.施工場地
D.第三方物流公司
【答案】C
【解析】除專用合同條款另有約定外,合同設備的開箱檢驗應在施工場地進行。參見教材P148。
28.根據FIDIC《施工合同條件》,合同爭端可按照規定由爭端避免/裁決委員會(huì )(DAAB)裁決。關于DAAB人員任命和酬金的說法,正確的是( )。
A.由業主任命、承包商承擔酬金
B.合同雙方聯合任命、業主承擔酬金
C.合同雙方聯合任命、承包商承擔酬金
D.合同雙方聯合任命、分攤酬金
【答案】D
【解析】DAAB成員與業主、承包商及工程師沒有利害關系,由業主、承包商雙方聯合任命、分攤酬金,成為真正意義上的第三方,鼓勵DAAB成員在日常非正式地參與處理合同雙方潛在問題及分歧,及早化解爭端。參見教材P157。
29.根據FIDIC《設計采購施工(EPC)/交鑰匙合同條件》,承包商應在開工日期后( )天內向業主提交一份進度計劃。
A.21
B.28
C.42
D.56
【答案】B
【解析】銀皮書規定,承包商應在開工日期后28天內向業主提交一份進度計劃。參見教材P160。
30.采用集成項目交付(IPD)模式時,工程參建各方需要在( )階段共同確定項目目標成本。
A.標準設計
B.策劃
C.詳細設計
D.施工
【答案】A
【解析】標準設計階段。確定各階段工作任務,參與各方共同制定項目定義,確定項目目標成本,開始執行目標標準修正案。參見教材P166。
31.根據《標準材料采購招標文件》,在初步評審材料采購投標文件時,屬于資格評審內容的是( )。
A.投標文件格式要求
B.財務要求
C.投標有效期要求
D.質量要求
【答案】B
【解析】資格評審主要審查營業執照和組織機構代碼證、資質要求、財務要求、業績要求、信譽要求等是否符合規定。參見教材P68。
32.根據《標準施工招標文件》中的通用合同條款,合同中的“圖紙”應包括( )。
A.招標圖紙
B.施工圖
C.招標圖紙和施工圖
D.承包人依據施工圖提供的加工圖
【答案】B
【解析】標準施工合同適用于發包人提供設計圖紙,承包人負責施工的建設項目。由于初步設計完成后即可進行招標,因此訂立合同時必須明確約定發包人陸續提供施工圖紙的期限和數量。參見教材P93。
33.某工程施工合同約定,土方填筑作業每一層必須經監理人檢驗。承包人以工期緊為由,未通知監理人到場檢查,自行檢驗后進行了填筑作業。監理人指示承包人按填筑層厚逐層揭開檢驗,經隨機抽檢,填筑質量符合合同要求,由此增加的費用和工期延誤由( )承擔。
A.發包人
B.承包人
C.發包人和承包人共同
D.承包人和監理人共同
【答案】B
【解析】承包人未通知監理人到場檢查,私自將工程隱蔽部位覆蓋,監理人有權指示承包人鉆孔探測或揭開檢查,由此增加的費用和(或)工期延誤由承包人承擔。參見教材P102。
34.根據《標準施工招標文件》中的通用合同條款,承包人可按合同約定在( )后向監理人提交最終結清申請單。
A.簽發缺陷責任期終止證書
B.缺陷責任期終止
C.簽發工程接收證書
D.簽發保修責任證書
【答案】A
【解析】缺陷責任期終止證書簽發后,發包人與承包人進行合同付款的最終結清。參見教材P117。
35.根據《標準勘察招標文件》中的通用合同條款,勘察人按合同約定制訂勘察綱要,進行測繪、勘探、取樣和試驗,分析和評估地址特征,編制勘察報告等工作屬于( )
A.地址開發服務
B.勘察服務
C.設計服務
D.測量測繪服務
【答案】B
【解析】“勘察服務”包括:制訂勘察綱要、進行測繪、勘探、取樣和試驗等,查明、分析和評估地質特征和工程條件,編制勘察報告和提供發包人委托的其他服務。參見教材P32。
36.根據《標準施工招標文件》中的通用合同條款,關于監理人職責和權利的說法正確的是( )。
A.監理人在施工合同履行過程中行使任何權利前均需經發包人批準
B.監理人有權變更施工合同約定的承包人的義務
C.監理人無權免除施工合同約定的發包人和承包人的責任
D.監理人對工程材料檢驗合格則視為其批準,可減輕承包人的責任和義務
【答案】C
【解析】選項A錯誤,在發包人授權范圍內獨立處理合同履行過程中的有關事項,行使通用條款規定的,以及具體施工合同專用條款中說明的權力。選項B錯誤,監理人無權免除或變更合同約定的發包人和承包人權利、義務和責任。選項D錯誤,由于監理人不是合同當事人,因此合同約定應由承包人承擔的義務和責任,不因監理人對承包人提交文件的審查或批準,對工程、材料和設備的檢查和檢驗,以及為實施監理做出的指示等職務行為而減輕或解除。參見教材P92。
37.根據《標準施工招標文件》中的通用合同條款,在工程整個施工期間應為其現場雇用的全部人員投保人身意外傷害險并繳納保險費的投保人是( )。
A.發包人和設計人
B.承包人和分包人
C.發包人和監理人
D.發包人和承包人
【答案】D
【解析】發包人和承包人應按照相關法律規定為履行合同的本方人員繳納工傷保險費,并分別為自己現場項目管理機構的所有人員投保人身意外傷害保險。參見教材P96。
38.某大型復雜工程,施工技術要求高,對性能有特殊要求,則施工招標適宜采用的評標方法是( )。
A.綜合評估法
B.綜合評標價法
C.最低評標價法
D.最低投標價法
【答案】A
【解析】最低評標價法一般適用于具有通用技術、性能標準或者招標人對其技術、性能標準沒有特殊要求的招標項目。綜合評估法一般適用于招標人對招標項目的技術、性能有專門要求的招標項目。參見教材P57。
39.某工程施工投標文件中承諾的投標有效期短于招標文件規定的時間,則對該投標人的正確處理方式是( )。
A.沒收該投標人的投標保證金
B.否決該投標人的投標
C.要求該投標人延長投標有效期
D.由招標人與該投標人商討補繳辦法
【答案】B
【解析】根據住房和城鄉建設部《建筑工程設計招標投標管理辦法》,有下列情形之一的,評標委員會(huì )應當否決其投標:投標文件沒有對招標文件的實質性要求和條件作出響應。參見教材P37。
40.根據《標準施工招標文件》中的通用合同條款,關于總價支付項工程計量的說法,正確的是( )
A.監理人按已完成的工作量按日計量
B.監理人按已批準承包人的支付分解報告作為計量周期
C.總價子目表中標明用于結算的工程量,通常應現場計量
D.總價子目的計量與支付以總價為基礎,考慮市場價格浮動的調整
【答案】B
【解析】選項A錯誤,單價子目已完成工程量按月計量;選項C錯誤,除變更外,總價子目表中標明的工程量是用于結算的工程量,通常不進行現場計量,只進行圖紙計量。選項D錯誤,總價子目的計量和支付應以總價為基礎,不考慮市場價格浮動的調整。參見教材P106。
41.設計施工總承包模式與施工承包模式相比主要優點是有利于( )。
A.業主選用指定的分包商
B.吸引更多的投標人競標
C.發包人對承包人的監督和檢查
D.減少承包人的索賠
【答案】D
【解析】常規的施工承包合同在履行過程中,發包人承擔了較多自己主觀無法控制不確定因素發生的風險,承包人的索賠將分散雙方管理過程中的很多精力,而總承包合同發包人僅承擔簽訂合同階段承包人無法合理預見的重大風險,單一的合同責任減少了大量的索賠處理工作,使投資和工期得到保障。參見教材P120。
42.根據《標準設計招標文件》中的通用合同條款,設計合同履行過程中,發包人根據用戶需求,增加了設備運行的工況條件,設計人為滿足新增的設備運行工況,修改設計方案,并完成了相應設計變更工作。由此導致了設計人費用增加,修改增加的設計費用應由( )承擔。
A.設計人
B.提出增加設備運行工況的用戶
C.設計人和發包人共同
D.發包人
【答案】D
【解析】在履行合同過程中,由于發包人的下列原因造成設計服務期限延誤的,發包人應當延長設計服務期限并增加設計費用,具體方法在專用合同條款中約定。(1)合同變更;(2)未按合同約定期限及時答復設計事項;(3)因發包人原因導致的暫停設計;(4)未按合同約定及時支付設計費用;(5)發包人提供的基準資料錯誤;(6)未及時按照履行合同約定的相關義務;(7)未能按照合同約定期限對設計文件進行審查;(8)發包人造成周期延誤的其他原因。參考《標準設計招標文件》。
43.根據《標準設計招標文件》中的通用合同條款,為保證工程質量和施工安全,提出相關措施建議的內容包括( )。
A.設計人員現場服務的安全保護措施
B.清理人現場人員的安全保護措施
C.預防生產事故和保護施工作業人員的安全措施
D.業主方工程施工的安全生產方案
【答案】C
【解析】設計文件必須保證工程質量和施工安全等方面的要求,按照有關法律法規規定在設計文件中提出保障施工作業人員安全和預防生產安全事故的措施建議。參見教材P86。
44.根據《標準設計招標文件》中的通用合同條款,設計合同履行過程中發生不可抗力事件,對不可抗力事件引起的后果及其損失,承擔的主體是( )。
A.發包人
B.設計人
C.發包人和設計人
D.項目業主
【答案】C
【解析】不可抗力引起的后果及其損失,應由合同當事人依據法律規定各自承擔。參考《標準設計招標文件》。
45.根據《標準勘察招標文件》中的通用合同條款,因勘察人使用的勘察設備不足以滿足合同約定的勘察成果質量要求,發包人要求勘察人更換勘察設備,勘察人及時進行了更換,由此增加的費用由( )承擔。
A.發包人
B.勘察人
C.設備供應商
D.發包人和勘察人共同
【答案】B
【解析】合同履行中發生下列情況之一的,屬勘察人違約:(1)勘察文件不符合法律以及合同約定;(2)勘察人轉包、違法分包或者未經發包人同意擅自分包;(3)勘察人未按合同計劃完成勘察,從而造成工程損失;(4)勘察人無法履行或停止履行合同;(5)勘察人不履行合同約定的其他義務??辈烊藨敵袚捎谶`約所造成的費用增加、周期延誤和發包人損失等。參見教材P82。
46.某工程因原設計的基礎處理強夯作業影響鄰近工地的居民生活,為此通過設計變更對基礎進行處理,該變更增加的合同價格應由( )承擔。
A.發包人
B.承包人
C.設計人
D.承包人和發包人共同
【答案】A
【解析】施工過程中出現設計缺陷導致變更,屬于發包人未履行合同規定的義務,該變更增加的合同價格應由發包人承擔。參見教材P135。
47.工程施工評標中,有兩家不同報價的投標單位綜合評分相等時,根據《標準施工招標文件》,應將( )排名靠前。
A.投標報價低的單位
B.資質等級高的單位
C.施工組織設計得分高的單位
D.對招標人提出較多優惠條件的單位
【答案】A
【解析】評標委員會(huì )對滿足招標文件實質性要求的投標文件,按照評標辦法中表所列的分值構成與評分標準規定的評分標準進行打分,并按得分由高到低順序推薦中標候選人,或根據招標人授權直接確定中標人,但投標報價低于其成本的除外。綜合評分相等時,以投標報價低的優先;投標報價也相等的,由招標人自行確定。參見教材P54。
48.根據《標準勘察招標文件》中的通用合同條款,勘探場地臨時設施的搭設、維護、管理和拆除的責任和義務應由( )承擔。
A.發包人
B.勘察人
C.發包人和勘察人共同
D.勘察人和設計人共同
【答案】B
【解析】勘察人應按合同約定以及發包人要求,完成合同約定的全部工作,并對工作中的任何缺陷進行整改、完善和修補,使其滿足合同約定的目的??辈烊藨春贤s定提供勘察文件,以及為完成勘察服務所需的勞務、材料、勘察設備、實驗設施等,并應自行承擔勘探場地臨時設施的搭設、維護、管理和拆除。參見教材P77。
49.根據《建設工程安全生產管理條例》,承包人需要編制專項施工方案并經專家論證的工程是( )。
A.高空作業工程
B.深水作業工程
C.大爆破工程
D.地下暗挖工程
【答案】D
【解析】承包人應按合同約定的工作內容和施工進度要求,編制施工組織設計和施工進度計劃,并對所有施工作業和施工方法的完備性、安全性、可靠性負責。按照《建設工程安全生產管理條例》規定,在施工組織設計中應針對深基坑工程、地下暗挖工程、高大模板工程、高空作業工程、深水作業工程、大爆破工程的施工編制專項施工方案。對于前3項危險性較大的分部分項工程的專項施工,還需經5人以上專家論證方案的安全性和可靠性。參見教材P97。
50.根據《標準施工招標文件》中的通用合同條款,采用計日工計價的工作應從( )中支付。
A.暫估價
B.暫列金額
C.單價措施項目費
D.總價措施項目費
【答案】B
【解析】通用條款中對承包人在投標階段,按照發包人在價格清單中給出的計日工和暫估價的報價均屬于暫列金額內支出項目。參見教材P125。
二、多項選擇題
51.委托代理采用書面形式授權的,授權委托書應當載明的內容有( )
A.代理事項
B.代理權限
C.代理人姓名或名稱
D.代理費用
E.代理期限
【答案】ABCE
【解析】授權委托書應當載明代理人的姓名或者名稱、代理事項、權限和期間,并由被代理人簽名或者蓋章。參見教材P10。
52.根據《標準材料采購招標文件》,材料采購招標文件應包括的內容有( )。
A.招標人身份證明
B.投標人須知
C.評標辦法
D.投標文件格式
E.評標委員會(huì )組成人員
【答案】BCD
【解析】招標人應根據所采購材料的特點和需要編制招標文件,國家發展改革委員會(huì )等九部委聯合印發的《標準材料采購招標文件》規定,材料采購招標文件的內容包括:(1)招標公告或投標邀請書;(2)投標人須知;(3)評標辦法;(4)合同條款及格式;(5)供貨要求;(6)投標文件格式;(7)投標人須知前附表規定的其他資料。參見教材P66。
53.某工程投保建筑工程一切險,保險人負責賠償損失的有( )。
A.設備銹蝕造成的損失
B.盤點時發現的材料短缺
C.水災造成的損失
D.原材料缺陷造成的損失
E.雷電造成的損失
【答案】CE
【解析】保險人對下列各項原因造成的損失不負責賠償:(1)設計錯誤引起的損失和費用;(2)自然磨損、內在或潛在缺陷、物質本身變化、自燃、自熱、氧化、銹蝕、滲漏、鼠咬、蟲蛀、大氣(氣候或氣溫)變化、正常水位變化或其他原因造成的保險財產自身的損失和費用;(3)因原材料缺陷或工藝不善引起的保險財產本身的損失以及為換置、修理或矯正這些缺點錯誤所支付的費用:(4)非外力引起的機械或電氣裝置的本身?yè)p失,或施工用機具、設備、機械裝置失靈造成的本身?yè)p失;(5)維修保養或正常檢修的費用;(6)檔案、文件、賬簿、票據、現金、各種有價證券、圖表資料及包裝物料的損失;(7)盤點時發現的短缺;(8)領有公共運輸行駛執照的,或已由其他保險予以保障的車輛、船舶和飛機的損失(9)除非另有約定,在保險工程開始以前已經存在或形成的位于工地范圍內或其周?chē)膶儆诒槐kU人的財產的損失;(10)除非另有約定,在本保險單保險期限終止以前,保險財產中已由工程所有人簽發完工驗收證書或驗收合格或實際占有或使用或接受的部分。參見教材P19。
54.我國工程建設領域推行標準招標合同文件,當事人選用標準合同文本將有利于( )。
A.降低合同價格
B.避免條款缺項漏項
C.提高交易效率
D.審計監督合同
E.條款符合法規要求
【答案】BCDE
【解析】在招標采購和締約過程中,應考慮、選用適合工程項目需要的標準招標文件及合同示范文本。通過參考選用標準示范文本,作用在于:(1)有利于當事人了解并遵守有關法律法規,確保建設工程招標和合同文件中的各項內容符合法律法規的要求;(2)可以幫助當事人正確擬定招標和合同文件條款,保證各項內容的完整性和準確性,避免缺款漏項,防止出現顯失公平的條款,保證交易安全;(3)有助于降低交易成本,提高交易效率,降低合同條款協商和談判締約工作的復雜性;(4)有利于當事人履行合同的規范和順暢;(5)有利于審計機構、相關行政管理部門對合同的審計和監督;(6)有助于仲裁機構或人民法院裁判糾紛,最大限度維護當事人的合法權益。參見教材P2。
55.公開招標與邀請招標相比,主要特點有( )。
A.有利于公平競爭
B.有利于縮短招標時間
C.資格預審工作量大
D.以招標公告形式告知潛在投標人
E.有利于節省招標費用
【答案】ACD
【解析】公開招標是招標人通過國家指定的報刊、信息網絡(luò )或者其他媒體發布招標公告,邀請不特定的法人或者組織投標。邀請招標是招標人以投標邀請書的方式,邀請3個以上具有相應資質、具備承擔招標項目勘察設計能力的、資信好的特定法人或組織投標。公開招標的優點是:符合條件的有興趣的單位均可以參加投標,能體現出公開、公平、公正的招標原則,有利于實現充分競爭。其缺點是:招標人事先難以預計有哪些投標人、投標人的數量有多少;招標人可能不熟悉某些投標人的情況;招標人所期待的投標人可能并未參加投標等。參見教材P26。
56.建設工程材料設備采購合同的屬性有( )。
A.主合同
B.從合同
C.雙務有償合同
D.諾成合同
E.委托合同
【答案】CD
【解析】建設工程材料設備采購合同屬于買賣合同,具有買賣合同的一般特點。(1)出賣人與買受人訂立買賣合同,是以轉移財產所有權為目的。(2)買賣合同的買受人取得財產所有權,必須支付相應的價款;出賣人轉移財產所有權,必須以買受人支付價款為對價。(3)買賣合同是雙務、有償合同。(4)買賣合同是諾成合同。參見教材P140。
57.根據《標準施工招標文件》,關于招標階段組織現場踏勘的說法,正確的有( )。
A.招標人應鼓勵投標人自主完成現場踏勘
B.投標人應自行承擔踏勘現場所發生的費用
C.招標人應為任何原因導致投標人踏勘現場中所發生的人員傷亡負責
D.招標人踏勘現場時可以介紹工地情況,供投標人參考
E.招標人應在投標截止時間15日前組織現場踏勘
【答案】BD
【解析】選項A錯誤,招標人在投標人須知說明的時間統一組織投標人進行施工現場踏勘。選項B正確,投標人承擔自己踏勘現場發生的費用。選項C錯誤,除招標人的原因外,投標人自行負責在踏勘現場中所發生的人員傷亡和財產損失。選項D正確,招標人在踏勘現場中介紹的工程場地和相關的周邊環境情況,供投標人在編制投標文件時參考,招標人不對投標人據此做出的判斷和決策負責。選項E錯誤,組織投標人踏勘現場的時間一般應在投標截止時間15日前及投標預備會(huì )召開前進行。參見教材P42~43。
58.根據《標準施工招標文件》,工程施工招標的開標記錄表應記錄的內容有( )。
A.投標人資質
B.投標保證金
C.履約保證金
D.投標報價
E.質量目標
【答案】BDE
【解析】開標程序中,按照宣布的開標順序當眾開標,公布投標人名稱、標段名稱、投標保證金的遞交情況、投標報價、質量目標、工期及其他內容,并記錄在案。參見教材P44。
59.根據《標準施工招標文件》,關于投標報價算術錯誤處理的說法,正確的有( )。
A.投標文件中大寫金額與小寫金額不一致的,以大寫金額為準
B.依據單價計算結果與總價金額不一致的,以總價金額為誰
C.評標委員會(huì )對發現算術錯誤的報價可直接修正,并對投標人有約束力
D.投標文件中發現報價金額小數點有明顯錯誤的,應予否決投標
E.投標人不接受對其投標報價的算術錯誤進行修正的,應予否決投標
【答案】AE
【解析】投標報價有算術錯誤的,評標委員會(huì )按以下原則對投標報價進行修正,修正的價格經投標人書面確認后具有約束力。投標人不接受修正價格的,應當否決該投標人的投標。(1)投標文件中的大寫金額與小寫金額不一致的,以大寫金額為準;(2)總價金額與依據單價計算出的結果不一致的,以單價金額為準修正總價,但單價金額小數點有明顯錯誤的除外。參見教材P56。
60.根據《機電產品國際標準招標文件(試行)》,投標分項報價表應包括的內容有( )。
A.專用工具
B.主要功能
C.技術服務
D.標準附件
E.備品備件
【答案】 ACDE
【解析】投標分項報價表的具體內容包括:(1)供貨分項類別:1)主機和標準附件;2)備品備件;3)專用工具;4)安裝、調試、檢驗;5)培訓;6)技術服務;7)其他。參見教材P65。
61.根據《標準勘察招標文件》中的通用合同條款,勘察人應履行的安全職責有( )。
A.編制安全措施計劃
B.審批安全施工操作規程
C.制定施工安全操作規程
D.制定應對災害的緊急預案
E.編制專項勘察方案
【答案】ACD
【解析】勘察人應按合同約定履行安全職責,執行發包人有關安全工作的指示,并在專用合同條款約定的期限內,按合同約定的安全工作內容,編制安全措施計劃報送發包人批準??辈烊藨攪栏駡绦胁僮饕幊?,采取有效措施保證道路、橋梁、交通安全設施、建構筑物、地下管線、架空線和其他周邊設施等安全正常地運行??辈烊藨敯凑辗?、法規和工程建設強制性標準進行勘察,加強勘察作業安全管理,特別加強易燃、易爆材料、火工器材、有毒與腐蝕性材料和其他危險品的管理??辈烊藨獓栏癜凑諊野踩珮藴手贫ㄊ┕ぐ踩僮饕幊?,配備必要的安全生產和勞動保護設施,加強對勘察人人員的安全教育,并且發放安全工作手冊和勞動保護用具??辈烊藨窗l(fā)包人的指示制定應對災害的緊急預案,報送發包人批準??辈烊诉€應按預案做好安全檢查,配置必要的救助物資和器材,切實保護好有關人員的人身和財產安全。參見教材P81。
62.根據《標準設計招標文件》中的通用合同條款,除專用合同條款另有的約定外,工程的設計依據有( )。
A.項目建議書
B.與工程有關的規范、標準、規程
C.工程基礎資料
D.適用的法律、法規及部門規章
E.工程勘察文件
【答案】BCDE
【解析】除專用合同條款另有約定外,工程的設計依據如下:(1)適用的法律、行政法規及部門規章;(2)與工程有關的規范、標準、規程;(3)工程基礎資料及其他文件;(4)本設計服務合同及補充合同;(5)本工程勘察文件和施工需求;(6)合同履行中與設計服務有關的來往函件;(7)其他設計依據。參見教材P84。
63.工程設計招標與施工招標相比,主要特征有( )。
A.設計工作無具體量化的工作量,靈活性較大
B.設計方案對工程項目投資更具全局性影響
C.招標人可以給予未中標的有效投標人費用補償
D.招標工作量大、要求評標專家人數多
E.可允許投標人提供備選投標方案
【答案】ABC
【解析】在招標條件上,勘察設計招標通常只能向潛在投標人提供項目概況、功能要求等工程前期的初步性基礎資料,更多還要依賴投標單位專業設計人員發揮技術專長和創(chuàng )造力,提供智力成果;且無具體量化的工作量,靈活性較大。而施工招標一般都有明確而具體的要求,投標人可以按招標文件中提供的設計圖紙和工程量清單編制響應明確的投標方案,靈活性較小。在投標經濟補償上,不同于施工和材料設備采購招標,設計招標可以根據具體情況,確定投標經濟補償費標準和獎勵辦法,對未能中標的有效投標人給予費用補償、對選為優秀設計方案的投標人給予獎勵。參見教材P26。
64.關于施工招標中對投標申請人資格預審申請文件澄清和說明的說法,正確的有( )。
A.對資格預審申請文件要求澄清和說明的通知應發給所有申請人
B.申請人的澄清不得改變資格預審申請文件的實質性?xún)热?/p>
C.申請人的澄清和說明內容屬于資格預審申請文件的組成部分
D.招標人和審查委員會(huì )應拒絕申請人主動提出的澄清和說明
E.申請人可以主動提出資格預審申請文件的澄清或說明
【答案】BCD
【解析】在審查過程中,審查委員會(huì )可以用書面形式要求申請人對所提交的資格預審申請文件中不明確的內容進行必要的澄清或說明。申請人的澄清或說明應采用書面形式,并不得改變資格預審申請文件的實質性?xún)热?。申請人的澄清和說明內容屬于資格預審申請文件的組成部分。招標人和審查委員會(huì )不接受申請人主動提出的澄清或說明。參見教材P53~54。
65.采用以設備壽命期成本為基礎的評標價法進行設備采購評標時,需要以貼現值計算的費用有( )。
A.估算壽命期內所需備件費用
B.估算壽命期內維修費用
C.估算壽命期殘值
D.估算壽命期內所需燃料消耗費
E.估算壽命期內所需更新費用
【答案】ABCD
【解析】這些以貼現值計算的費用包括:(1)估算壽命期內所需的燃料消耗費;(2)估算壽命期內所需備件及維修費用(3)估算壽命期殘值。參見教材P74。
66.根據《標準設計招標文件》中的通用合同條款,設計合同的合同價格應包括的費用內容有( )
A.征地補償費用
B.青苗和園林綠化補償費用
C.設計、評估、審查工作費用
D.踏勘現場工作費用
E.施工配合費用
【答案】CDE
【解析】除專用合同條款另有約定外,合同價格應當包括收集資料,踏勘現場,進行設計、評估、審查等,編制設計文件,施工配合等全部費用和國家規定的增值稅稅金。參見教材P86。
67.根據《標準施工招標文件》,合同附件格式有( )。
A.通用合同條款格式
B.專用合同條款格式
C.合同協議書格式
D.履約擔保格式
E.預付款擔保格式
【答案】CDE
【解析】標準施工合同中給出的合同附件格式,是訂立合同時采用的規范化文件,包括合同協議書、履約擔保和預付款擔保三個文件。參見教材P90。
68.根據《標準施工招標文件》中的通用合同條款,可列入施工進度付款證書的內容有( )。
A.按合同約定截至本次付款周期末已實施工程的價款
B.按合同約定應增加的變更金額
C.按合同約定已確認質量不符合要求項的工程價款
D.按合同約定應支付的預付款和扣還預付款
E.按合同約定應扣減的質量保證金
【答案】ABDE
【解析】承包人應在每個付款周期末,按監理人批準的格式和專用條款約定的份數,向監理人提交進度付款申請單,并附相應的支持性證明文件。通用條款中要求進度付款申請單的內容包括:(1)截至本次付款周期末已實施工程的價款;(2)變更金額;(3)索賠金額;(4)本次應支付的預付款和扣減的返還預付款;(5)本次扣減的質量保證金;(6)根據合同應增加和扣減的其他金額。參見教材P106。
69.根據《標準施工招標文件》中的通用合同條款,工程提前竣工時,發包人與承包人簽署的提前竣工協議應包括的內容有( )。
A.承包人修訂的進度計劃和趕工措施
B.發包人提出的工期提前的要求
C.承包人提出的工期變更索賠申請
D.發包人提供的條件和追加的合同價款
E.提前竣工給發包人帶來效益應給承包人的獎勵
【答案】ADE
【解析】如果發包人根據實際情況向承包人提出提前竣工要求,由于涉及合同約定的變更,應與承包人通過協商達成提前竣工協議作為合同文件的組成部分。協議的內容應包括:承包人修訂進度計劃及為保證工程質量和安全采取的趕工措施:發包人應提供的條件;所需追加的合同價款;提前竣工給發包人帶來效益應給承包人的獎勵等。專用條款使用說明中建議,獎勵金額可為發包人實際效益的20%。參見教材P101。
70.根據《標準施工招標文件》中的通用合同條款,屬于不可抗力的情形( )。
A.政策和法律調整
B.海嘯
C.瘟疫
D.騷亂
E.地震
【答案】BCDE
【解析】不可抗力是指承包人和發包人在訂立合同時不可預見,在工程施工過程中不可避免發生并不能克服的自然災害和社會(huì )性突發事件,如:地震、海嘯、瘟疫、水災、騷亂、暴動、戰爭和專用合同條款約定的其他情形。參見教材P109。
71.根據《標準施工招標文件》中的通用合同條款,工程發生暫停施工時,不給予承包人費用和工期補償的情形有( )。
A.承包人施工機械故障維修引起暫停施工
B.承包人違反安全管理規定造成安全事故引起暫停施工
C.發包人采購的材料未能按時到貨停工待料引起暫停施工
D.承包人為提高施工效率優化施工方案引起暫停施工
E.由于工程交叉施工,監理人從整體協調指示承包人暫停施工
【答案】ABD
【解析】通用條款規定,承包人責任引起的暫停施工,增加的費用和工期由承包人承擔。承包人責任的暫停施工:
(1)承包人違約引起的暫停施工;
(2)由于承包人原因為工程合理施工和安全保障所必需的暫停施工;
(3)承包人擅自暫停施工;
(4)承包人其他原因引起的暫停施工;
(5)專用合同條款約定由承包人承擔的其他暫停施工。參見教材P100~101。
72.根據《標準施工招標文件》中的通用合同條款,施工合同履行期間,屬于變更范圍的有( )。
A.承包人投入施工設備的數量超過投標文件承諾的數量
B.為完成工程需要追加的額外工作
C.改變合同中任何一項工作的施工時間
D.改變合同中任何一項工作的質量特性
E.承包人在合同中的某項工作轉由發包人自行實施
【答案】BCD
【解析】標準施工合同通用條款規定的變更范圍包括:
(1)取消合同中任何一項工作,但被取消的工作不能轉由發包人或其他人實施;
(2)改變合同中任何一項工作的質量或其他特性;
(3)改變合同工程的基線、標高、位置或尺寸;
(4)改變合同中任何一項工作的施工時間或改變已批準的施工工藝或順序;
(5)為完成工程需要追加的額外工作。參見教材P108。
73.根據《標準設計施工總承包招標文件》,發包人、承包人或監理人需要在7天內完成相應工作的情形有( )。
A.監理人獲得發包人同意后向承包人發出開始工作通知
B.監理人收到承包人報送的進度款支付分解報告給予批復
C.發包人收到承包人提出遵守新規定的建議后發出指示
D.監理人收到承包人進度付款申請單后進行審核
E.承包人在發出索賠意向通知書后向監理人正式遞交索賠通知書
【答案】ABCD
【解析】選項A正確,符合專用條款約定的開始工作條件時,監理人獲得發包人同意后應提前7天向承包人發出開始工作通知。選項B正確,承包人應當在收到經監理人批復的合同進度計劃后7天內,將支付分解報告以及形成支付分解報告的支持性資料報監理人審批。選項C正確,發包人或監理人應在收到建議后7天內發出是否遵守新規定的指示。選項D正確,監理人應在收到承包人提交的工程量報表后的7天內進行復核。選項E錯誤,承包人應在發出索賠意向通知書后28天內,向監理人正式遞交索賠通知書。參見教材P127、129、132。
74.根據《標準設計施工總承包招標文件》,承包人可獲得工期、費用和利潤補償的情形有( )。
A.發包人違約解除合同
B.不可抗力發生后的工程照管
C.不可預見物質條件
D.發包人原因影響設計進度
E.監理人指示延誤或錯誤

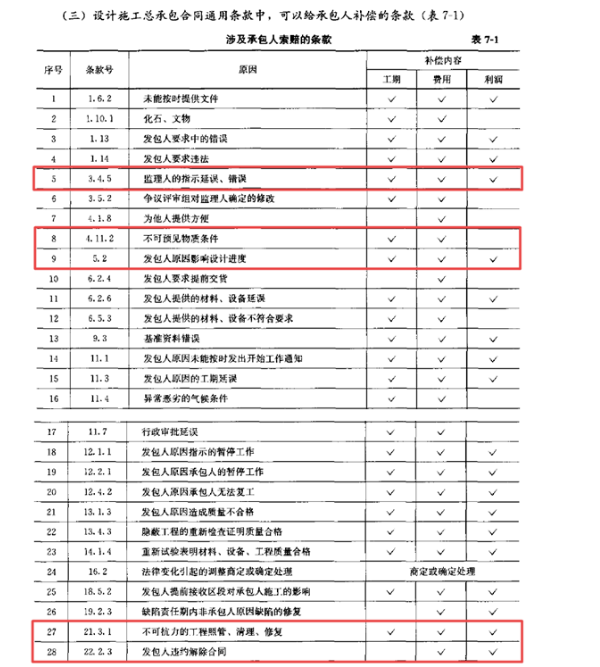

【答案】BDE
【解析】
參見教材P133。
75.根據《標準設備采購招標文件》,組成設備采購的合同的文件有( )。
A.分項報價表
B.招標文件
C.供貨要求
D.技術服務計劃
E.商務和技術偏差表
【答案】ACDE
【解析】設備采購合同解釋合同文件的優先順序如下:
(1)合同協議書;
(2)中標通知書;
(3)投標函;
(4)商務和技術偏差表;
(5)專用合同條款;
(6)通用合同條款;
(7)供貨要求;
(8)分項報價表:
(9)中標設備技術性能指標的詳細描述;
(10)技術服務和質保期服務計劃;
(11)其他合同文件。參見教材P142。
76.根據《標準設備采購招標文件》中的通用合同條款,設備采購支付的合同價款有( )
A.預付款
B.交貨款
C.監造款
D.驗收款
E.結清款
【答案】ABDE
【解析】除專用合同條款另有約定外,買方應通過以下方式和比例向賣方支付合同價款:預付款,交貨款,驗收款,結清款。參見教材P145。
77.根據FIDIC《施工合同條件》,工程師受業主委托進行合同管理時,應履行的工作職責和義務有( )。
A.確認工程變更和合同價款支付
B.提前將其參加試驗的意向通知承包商
C.解除任何一方依照合同應具有的職責
D.向其助手指派任務和委托部分權力
E.隨時進行工程計量
【答案】AD
【解析】工程師的主要責任和義務:執行業主委托的施工項目質量、進度、費用、安全、環境等目標監控和日常管理工作,包括協調、聯系、指示、批準和決定等;確定確認合同支付、工程變更、試驗、驗收等專業事項等;工程師還可以向助手指派任務和委托部分權力,但工程師無權修改合同,無權解除任何一方依照合同具有的職責、義務或責任。參見教材P153。
78.根據英國工程施工合同(ECC)文件,屬于次要選項條款的有( )。
A.測試和缺陷
B.保留金
C.爭端和合同終止
D.所有權
E.工期延誤賠償費
【答案】BE
【解析】在主要選項條款之后,ECC還提供了十多項可供選擇的次要選項條款,包括履約保證;母公司擔保;支付承包商預付款;多種貨幣;區段竣工;承包商對其設計所承擔的責任只限運用合理的技術和精心設計;通貨膨脹引起的價格調整;保留金;提前竣工獎金;工期延誤賠償費;功能欠佳賠償費;法律的變化等。參見教材P163。
79.根據《標準設計施工總承包招標文件》中的通用合同條款,可以由當事人在兩種可供選擇的條款中進行選擇的情形有( )。
A.發包人是否提供竣工后試驗所必需的燃料和材料
B.計日工費和暫估價是否包括在合同價格中
C.辦理取得出入施工場地的道路通行權
D.發包人要求中的錯誤導致承包人受到損失
E.發包人是否提供施工設備和臨時工程
【答案】BCDE
【解析】選項A錯誤,由于發包人已接受工程并進入運行期,因此試驗所必需的電力、設備、燃料、儀器、勞力、材料等由發包人提供。選項B,正確按照發包人在價格清單中給出的計日工和暫估價的報價均屬于暫列金額內支出項目。通用條款內分別列出兩種可選用的條款。選項C正確,通用條款對道路通行權和場外設施做出了兩種可選用的約定形式。選項D正確,對于發包人要求中的錯誤導致承包人受到損失的后果責任,通用條款給出了兩種供選擇的條款。選項E正確,發包人是否負責提供施工設備和臨時工程,在通用條款中也給出兩種不同的供選擇條款。
80.根據《標準勘察招標文件》中的通用合同條款,勘察人有權要求發包人延長勘察周期和增加勘察費用的情形有( )。
A.勘察人原因在施工場地造成第三方財產損失并導致勘察周期延長和費用增加
B.由于出現專用合同條款規定的異常惡劣氣候條件導致勘察周期延長和費用增加
C.由于出現專用合同條款規定的不利物質條件導致勘察周期延長和費用增加
D.采取有效措施保護勘察中發現的地下文物導致勘察周期延長和費用增加
E.當地居民采取阻工方式要求增加征地補償款導致勘察周期延長和費用增加
【答案】BCDE
【解析】參見《標準勘察招標文件》。6.3非人為因素引起的周期延誤
6.3.1由于出現專用合同條款規定的異常惡劣氣候條件、不利物質條件等因素導致周期延誤的,勘察人有權要求發包人延長周期和(或)增加費用。
6.3.2勘察人發現地下文物或化石時,應按規定及時報告發包人和文物部門,并采取有效措施進行保護;勘察人有權要求發包人延長周期和(或)增加費用。
6.5第三人引起的周期延誤:由于行政管理部門審查或其他第三人原因造成費用增加和(或)周期延誤的,由發包人承擔。

- · 如何確保交通控制項目符合安全標準?
- · 2025年監理工程師考試時間預計5月中旬
- · 監理工程師考生必知:預計2025年3月開始報名,5月中旬考試
- · 監理工程師考生必讀:預計2025年3月啟動報名
- · 2025年監理工程師考試動態:預計3月報名,5月中旬考試
- · 報考2025年監理工程師,你準備好了嗎?3月開始報名
- · 2025年監理工程師預計3月啟動報名
- · 監理工程師考生注意!預計2025年3月開始報名,5月中旬考試
- · 2025監理工程師預計3月開始報名
- · 抓緊時間備考!監理工程師預計2025年3月開始報名
