2022年監理工程師《監理概論》考后點評
寶劍鋒從磨礪出,梅花香自苦寒來。2022年的監理工程師考試已經落幕,相信大家為本次的考試付出了很大的努力。下面網校對2022年《建設工程監理基本理論和相關法規》這一科目的考試情況來進行分析。
關于建設工程監理相關法規文件匯編內容的考核,尤其是罰款的題目一直都是大家比較關注的,而且這一部分學習起來也是讓大家頭疼的。值得慶幸的是,今年考試中罰款內容未作妖,只是對監理概論教材中的常規罰款知識點進行了考查。相關法規文件匯編中,罰款之外的其他內容也是沒有涉及的。相比去年,這部分內容所占的分值主要分攤到第一章與第八章中了。
對于22年教材新增的知識點除了對《安全生產法》內容進行了一道多選題考查之外,其他新增的內容也未涉及。
下面對各章節所占的分值分布進行了統計分析,以便考生朋友們參考。

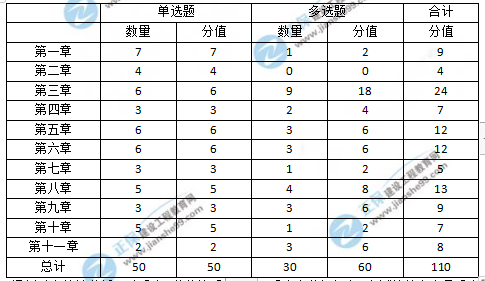

通過以上統計分析可以看出,分值比重有規律,重點章節年年考??荚嚨奶攸c(diǎn)也是重者恒重,各章波動;全面撒網,各章開花。還有就是歷年試題重復率較高,重要考點考查頻繁。比如今年單選第48題“全過程集成化項目管現服務方式”,該知識點連續三年進行了考查,20年與21年均是以多選題的形式進行的考查。
總體來看,本次考試難度不大,考查的基本上都是常規的知識點。95%的題目均在基礎班講義、魔法集訓和沖關寶典資料中出現過。網校徐云博老師在教材精進班的講解可以覆蓋整個試卷的90%~95%,網校提供的沖關寶典也是覆蓋整個試卷的45%~50%。相信大家通過老師課程講解、題目練習及考前沖關寶典的復習,可以順利通過考試。
下面是2022年考題與網校課程、資料的對應情況。
一、單項選擇題
1.根據《建設工程監理范圍和規模標準規定》,必須實行監理的工程是( )。
A.總投資額2000萬元的供氣工程
B.總投資額2000萬元的電信樞紐工程
C.總投資額2000萬元的影劇院工程
D.總投資額2000萬元的鐵路專用線工程
【答案】C

【解析】本題考查的是建設工程監理的法律地位。五類工程必須實行監理,即1.國家重點建設工程;2.大中型公用事業工程;3.成片開發建設的住宅小區工程;4.利用外國政府或者國際組織貸款、援助資金的工程;5.國家規定必須實行監理的其他。工程國家規定必須實行監理的其他工程。是指:(1)項目總投資額在3000萬元以上關系社會(huì )公共利益、公眾安全的下列基礎設施項目:①煤炭、石油、化工、天然氣、電力、新能源等項目;②鐵路、公路、管道、水運、民航以及其他交通運輸業等項目;③郵政、電信樞紐、通信、信息網絡(luò )等項目;④防洪、灌溉、排澇、發電、引(供)水、灘涂治理、水資源保護、水土保持等水利建設項目;⑤道路、橋梁、地鐵和輕軌交通、污水排放及處理、垃圾處理、地下管道、公共停車場等城市基礎設施項目;⑤生態環境保護項目;⑦其他基礎設施項目。(2)學校、影劇院、體育場館項目。參見教材P3~4。
2.根據《建設工程質量管理條例》,工程監理單位轉讓工程監理業務的,應責令改正,沒收違法所得,處合同約定的監理酬金( )的罰款,
A.10%以上20%以下
B.15%以上25%以下
C.20%以上30%以下
D.25%以上50%以下
【答案】D

【解析】本題考查的是建設工程監理的法律責任?!督ㄔO工程質量管理條例》第六十二條規定:工程監理單位轉讓工程監理業務的,責令改正,沒收違法所得,處合同約定的監理酬金25%以上50%以下的罰款;可以責令停業整頓,降低資質等級;情節嚴重的,吊銷資質證書。參見教材P5。
3.根據《建設工程安全生產管理條例》,工程監理單位未對施工組織設計中的安全技術措施或專項施工方案進行審查的,責令限期改正;逾期未改正的,責令停業整頓,并處( )的罰款。
A.3萬元以上10萬元以下
B.10萬元以上20萬元以下
C.10萬元以上30萬元以下
D.20萬元以上30萬元以下
【答案】C

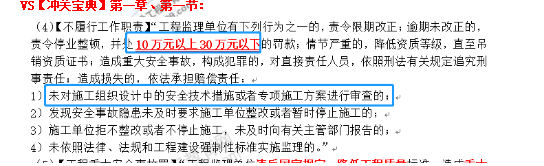

【解析】本題考查的是建設工程監理的法律責任?!督ㄔO工程安全生產管理條例》第五十七條規定工程監理單位有下列行為之一的,責令限期改正;逾期未改正的,責令停業整頓,并處10萬元以上30萬元以下的罰款;情節嚴重的,降低資質等級,直至吊銷資質證書;造成重大安全事故,構成犯罪的,對直接責任人員,依照刑法有關規定追究刑事責任;造成損失的,依法承擔賠償責任:
1)未對施工組織設計中的安全技術措施或者專項施工方案進行審查的;
2)發現安全事故隱患未及時要求施工單位整改或者暫時停止施工的;
3)施工單位拒不整改或者不停止施工,未及時向有關主管部門報告的;
4)未依照法律、法規和工程建設強制性標準實施監理的。參見教材P6。
4.根據《必須招標的工程項目規定》,國有資金投資項目,必須進行招標的是( )的項目。
A.施工單項合同估算價為300萬元
B.設備采購合同結算價為150萬元
C.設計合同估算價為50萬元
D.監理合同估算價為100萬元
【答案】D

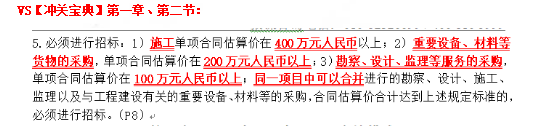

【解析】本題考查的是建設工程監理相關制度。必須進行招標:(1)施工單項合同估算價在400萬元人民幣以上;(2)重要設備、材料等貨物的采購,單項合同估算價在200萬元人民幣以上;(3)勘察、設計、監理等服務的采購,單項合同估算價在100萬元人民幣以上。參見教材P8。
5.根據《國務院關于投資體制改革的決定》,對于需要政府核準的投資項目,投資決策階段需向政府提交的文件是( )。
A.項目申請報告
B.項目建議書
C.初步設計概算
D.開工報告
【答案】A

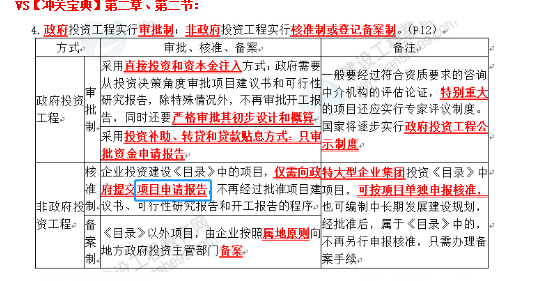

【解析】本題考查的是投資決策階段工作內容。企業投資建設《政府核準的投資項目目錄》中的項目時,僅需向政府提交項目申請報告,不再經過批準項目建議書、可行性研究報告和開工報告的程序。參見教材P12。
6.根據《建筑法》,施工許可證申請延期以?xún)纱螢橄?,每次不超過( )個月。
A.1
B.2
C.3
D.6
【答案】C

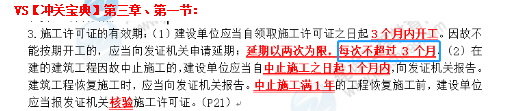

【解析】本題考查的是《建筑法》主要內容。建設單位應當自領取施工許可證之日起3個月內開工。因故不能按期開工的,應當向發證機關申請延期;延期以?xún)纱螢橄?,每次不超過3個月。既不開工又不申請延期或者超過延期時限的,施工許可證自行廢止。參見教材P21。
7.根據《招標投標法》,自招標文件開始發出之日起,至投標人提交投標文件截止之日止,最短不得少于( )日。
A.10
B.15
C.20
D.30
【答案】C

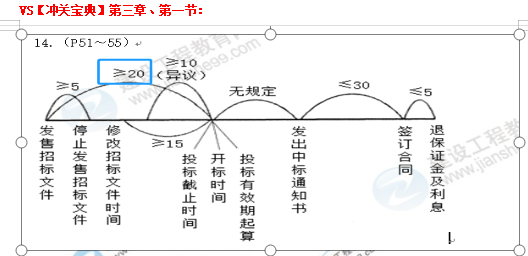

【解析】本題考查的是《招標投標法》主要內容。依法必須進行招標的項目,自招標文件開始發出之日起至投標人提交投標文件截止之日止,最短不得少于20日。參見教材P25。
8.根據《建設工程質量管理條例》,關于最低保修期限的說法,正確的是( )。
A.外墻面防滲漏保修期限為5年
B.給排水管道保修期限為3年
C.電氣管線保修期限為3年
D.裝修工程保修期限為1年
【答案】A

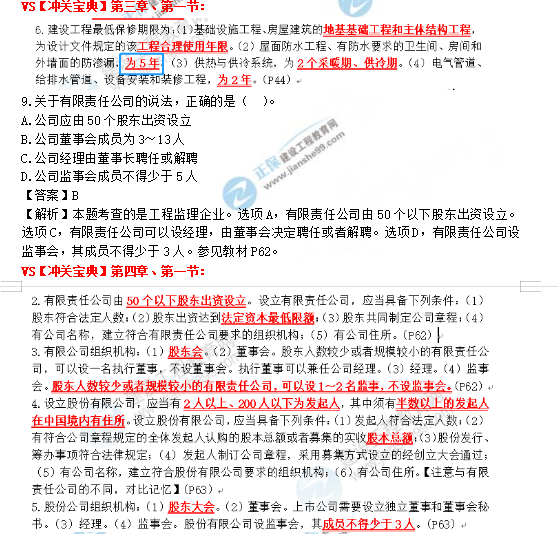

【解析】本題考查的是《建設工程質量管理條例》相關內容。在正常使用條件下,建設工程最低保修期限為:1)基礎設施工程、房屋建筑的地基基礎工程和主體結構工程,為設計文件規定的該工程合理使用年限。2)屋面防水工程、有防水要求的衛生間、房間和外墻面的防滲漏,為5年。3)供熱與供冷系統,為2個采暖期、供冷期。的電氣管道、給水排水管道、設備安裝和裝修工程,為2年。其他工程的保修期限由發包方與承包方約定。參見教材P44。
10.建設工程監理合同文件包括:①專用合同條款;②中標通知書;③監理報酬清單等。僅就上述合同文件而言,正確的優先解釋順序是( )。
A.①②③
B.②③①
C.③②①
D.②①③
【答案】D
【解析】本題考查的是建設工程監理合同訂立。合同協議書與下列文件一起構成合同文件:①中標通知書;②投標函及投標函附錄;③專用合同條款:④通用合同條款;⑤委托人要求⑥監理報酬清單;⑦監理大綱;③其他合同文件。上述合同文件互相補充和解釋。如果合同文件之間存在矛盾或不一致之處,以上述文件的排列順序在先者為準。參見教材P88。
12.采用工程總承包模式的特點是( )。
A.不利于縮短建設工期
B.有利于控制工程質量
C.不便于較早確定工程造價
D.可減輕建設單位合同管理負擔
【答案】D

【解析】本題考查的是建設工程監理委托方式。采用工程總承包模式,建設單位的合同關系簡單,組織協調工作量小;由于工程設計與施工由一家承包單位統籌實施,一般能做到工程設計與施工的相互搭接,有利于控制工程進度,可縮短建設周期;也可從價值工程或全壽命期費用角度取得明顯的經濟效果,有利于工程造價控制。工程質量標準和功能要求不易做到全面、具體、準確,“他人控制”機制薄弱,使工程質量控制難度加大。參見教材P95。
14.根據《建設工程監理規范》,總監理工程師代表可履行的職責是( )。
A.審批監理實施細則
B.組織審查和處理工程變更
C.簽發工程款支付證書
D.調解和處理施工合同爭議
【答案】B

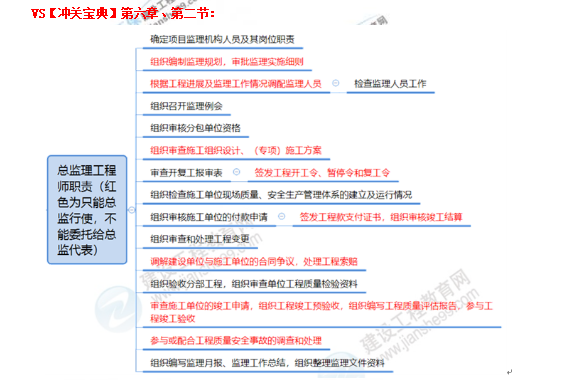

【解析】本題考查的是項目監理機構各類人員基本職責??偙O理工程師代表是經工程監理單位法定代表人同意,由總監理工程師書面授權,代表總監理工程師行使其部分職責和權力的人員??偙O理工程師不得將下列工作委托給總監理工程師代表:
(1)組織編制監理規劃,審批監理實施細則;
(2)根據工程進展及監理工作情況調配監理人員;
(3)組織審查施工組織設計、(專項)施工方案;
(4)簽發工程開工令、暫停令和復工令;
(5)簽發工程款支付證書,組織審核竣工結算;
(6)調解建設單位與施工單位的合同爭議,處理工程索賠;
(7)審查施工單位的竣工申請,組織工程竣工預驗收,組織編寫工程質量評估報告,參與工程竣工驗收;

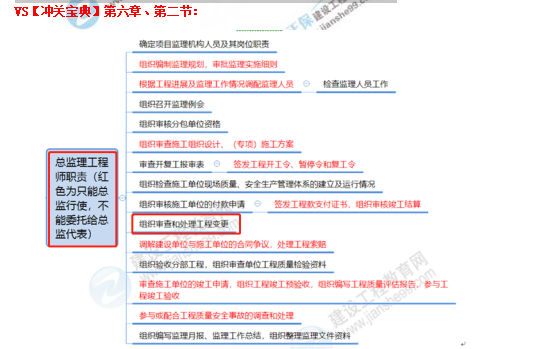

(8)參與或配合工程質量安全事故的調查和處理。參見教材P109。
15.根據《建設工程監理規范》,監理員的職責是( )。
A.進行工程計量
B.進行見證取樣
C.編寫監理日志
D.編寫監理月報
【答案】B
【解析】本題考查的是項目監理機構各類人員基本職責。監理員是在專業監理工程師領導下從事工程檢查、材料的見證取樣、有關數據復核等具體監理工作的人員。監理員應履行下列職責:(1)檢查施工單位投入工程的人力、主要設備的使用及運行狀況;(2)進行見證取樣;(3)復核工程計量有關數據;(4)檢查工序施工結果;(5)發現施工作業中的問題,及時指出并向專業監理工程師報告。參見教材P110。
17.按照工程項目管理單位與建設單位的結合方式不同,全過程集成化項目管現服務方式可歸納為( )。
A.獨立式、融合式、植入式
B.直線式、職能式、矩陣式
C.職能式、融合式、植入式
D.獨立式、直線式、矩陣式
【答案】A

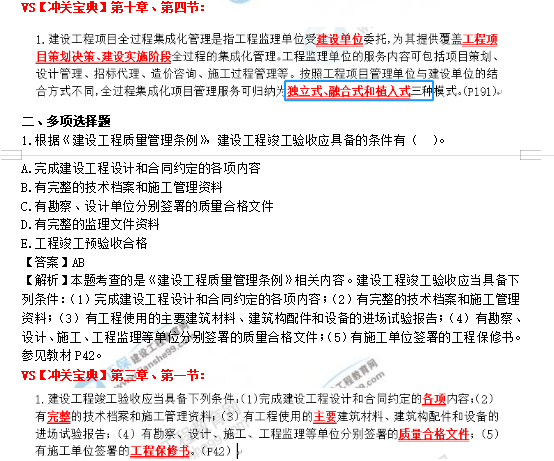

【解析】本題考查的是建設工程項目全過程集成化管理。目前在我國工程建設實踐中,按照工程項目管理單位與建設單位的結合方式不同,全過程集成化項目管理服務可歸納為獨立式、融合式和植入式三種模式。參見教材P191。
2.根據《生產安全事故報告和調查處理條例》,事故報告應包含的內容有( )。
A.事故發生單位概況
B.事故發生的時間、地點
C.事故發生的原因和性質
D.事故已造成的傷亡人數
E.已采取的措施
【答案】ABDE

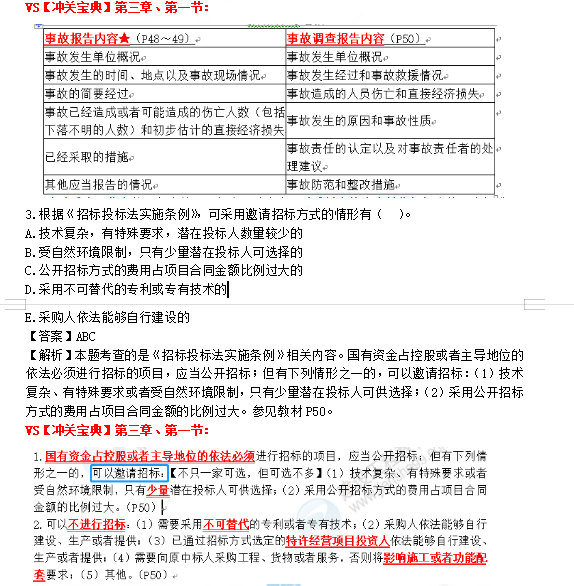

【解析】本題考查的是《生產安全事故報告和調查處理條例》相關內容。事故報告應當包括下列內容:(1)事故發生單位概況;(2)事故發生的時間、地點以及事故現場情況;(3)事故的簡要經過;(4)事故已經造成或者可能造成的傷亡人數(包括下落不明的人數)和初步估計的直接經濟損失;(5)已經采取的措施;(6)其他應當報告的情況。參見教材P49。
4.工程監理招標方案應包含的內容有( )。
A.招標方式
B.監理標段劃分
C.投標人須知
D.評標專家名單
E.招標工作進度
【答案】ABE
【解析】本題考查的是建設工程監理招標方式和程序。編制招標方案。包括:劃分監理標段、選擇招標方式、選定合同類型及計價方式、確定投標人資格條件、安排招標工作進度等。參見教材P70。

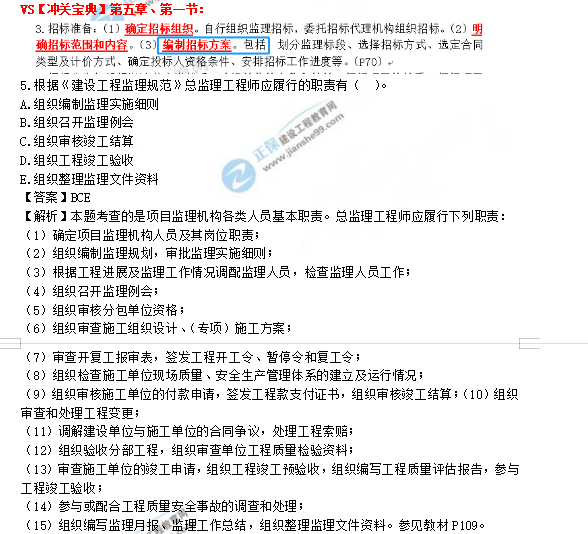

6.根據《建設工程監理規范》,專業監理工程師的職責有( )。
A.組織審核分包單位資格
B.負責本專業隱蔽工程和分項工程驗收
C.組織編寫監理日志
D.參與編寫工程質量評估報告
E.驗收分部工程
【答案】BC

【解析】本題考查的是項目監理機構各類人員基本職責。專業監理工程師應履行下列職責:(1)參與編制監理規劃,負責編制監理實施細則;(2)審查施工單位提交的涉及本專業的報審文件,并向總監理工程師報告;(3)參與審核分包單位資格;(4)指導、檢查監理員工作,定期向總監理工程師報告本專業監理工作實施情況;(5)檢查進場的工程材料、構配件、設備的質量;(6)驗收檢驗批、隱蔽工程、分項工程,參與驗收分部工程;(7)處置發現的質量問題和安全事故隱患;(8)進行工程計量;(9)參與工程變更的審查和處理;(10)組織編寫監理日志,參與編寫監理月報;(11)收集、匯總、參與整理監理文件資料;(12)參與工程竣工預驗收和竣工驗收。參見教材P110。
8.根據《建設工程監理規范》應由總監理工程師簽字并加蓋執業印章的監理文件有( )。
A.工程款支付證書
B.隱蔽工程報驗表
C.費用索賠報審表
D.分部工程報驗表
E.工程復工令
【答案】ACE
【解析】本題考查的是工程監理基本表式及其應用說明。選項B,隱蔽工程報驗表,專業監理工程師審查合格后予以簽認。選項D,分部工程報驗表,專業監理工程師驗收的基礎上,由總監理工程師簽署驗收意見。參見教材P160。
10.Partnering模式的主要特征有( )。
A.參與各方出于自愿
B.高層管理者參與
C.各方信息有開放性
D.適宜公開招標
E.基于信息網絡(luò )平臺
【答案】ABC
【解析】本題考查的是國際工程組織實施模式。Partnering模式的主要特征表現在以下幾方面:1.出于自愿;2.高層管理者參與;3.Partnering協議不是法律意義上的合同;4.信息開放性。參見教材P203。

- · 西藏關于2025年度監理工程師職業資格考試報名工作的通知
- · 上海關于做好2025年度全國監理工程師職業資格考試工作的通知
- · 云南2025年監理工程師職業資格考試公告
- · 湖北宜昌關于辦理 2024 年度監理工程師資格證書的通知
- · 2024年兵團監理工程師考試報名需要準備什么東西
- · 2024年怎么報名內蒙古監理工程師考試流程及時間表
- · 2024年重慶監理工程師考試報名需要準備什么東西
- · 2024年報考廣西監理工程師考哪幾門
- · 上海監理工程師報名官網2024年考試時間是多少號
- · 2024年監理工程師報名怎么打印信息表啊
