成人伊人电影,成人淫片免费视频95视频,国产高清视频免费,久久99毛片免费观看不卡,夜夜操com,成人久久18免费网站,天天操天天干天天干

24小時客服電話:010-82326699
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 監理工程師 > 備考資料 > 經驗分享

    理論和法規課程:工作干得好,規劃少不了之監理規劃與實施細則

    2022-03-03 14:11 來源:建設工程教育網
    打印
    字體:

    2022年監理工程師怎么學?建設工程教育網準備了系列小課堂,通過知識點+習題的方式幫助大家更好的汲取知識,趕快來看看吧~

      工作干得好,規劃少不了之監理規劃與實施細則立即查看課程>>

      一、監理規劃主要內容

      《建設工程監理規范》GB/T50319—2013明確規定,監理規劃的內容包括:工程概況;監理工作的范圍、內容、目標;監理工作依據;監理組織形式、人員配備及進退場計劃、監理人員崗位職責;監理工作制度;工程質量控制;工程造價控制;工程進度控制;安全生產管理的監理工作;合同與信息管理;組織協調;監理工作設施。

      (五)監理工作制度

      監理規劃中應根據工程特點和工作重點明確相應的監理工作制度。主要包括:項目監理機構現場監理工作制度、項目監理機構內部工作制度及相關服務工作制度(必要時)。

      1.項目監理機構現場監理工作制度

      (1)圖紙會(huì )審及設計交底制度;

      (2)施工組織設計審核制度;

      (3)工程開工、復工審批制度;

      (4)整改制度,包括簽發監理通知單和工程暫停令等;

      (5)平行檢驗、見證取樣、巡視檢查和旁站制度;

      (6)工程材料、半成品質量檢驗制度;

      (7)隱蔽工程驗收、分項(部)工程質量驗收制度;

      (8)單位工程驗收、單項工程驗收制度;

      (9)監理工作報告制度;

      (10)安全生產監督檢查制度;

      (11)質量安全事故報告和處理制度;

      (12)技術經濟簽證制度;

      (13)工程變更處理制度;

      (14)現場協調會(huì )及會(huì )議紀要簽發制度;

      (15)施工備忘錄簽發制度;

      (16)工程款支付審核、簽認制度;

      (17)工程索賠審核、簽認制度等。

      2.項目監理機構內部工作制度

      (1)項目監理機構工作會(huì )議制度,包括監理交底會(huì )議,監理例會(huì )、監理專題會(huì ),監理工作會(huì )議等;

      (2)項目監理機構人員崗位職責制度;

      (3)對外行文審批制度;

      (4)監理工作日志制度;

      (5)監理周報、月報制度;

      (6)技術、經濟資料及檔案管理制度;

      (7)監理人員教育培訓制度;

      (8)監理人員考勤、業績考核及獎懲制度。

      3.相關服務工作制度

      如果提供相關服務時,還需要建立以下制度:

      (1)項目立項階段:包括可行性研究報告評審制度和工程估算審核制度等。

      (2)設計階段:包括設計大綱、設計要求編寫及審核制度,設計合同管理制度,設計方案評審辦法,工程概算審核制度,施工圖紙審核制度,設計費用支付簽認制度,設計協調會(huì )制度等。

      (3)施工招標階段:包括招標管理制度,標底或招標控制價編制及審核制度,合同條件擬訂及審核制度,組織招標實務有關規定等。

    【例題】下列工作制度中,屬于項目監理機構內部工作制度的是(?。?。
    A.工程材料檢驗制度
    B.施工備忘錄簽發制度
    C.工程款核查審批制度
    D.監理教育培訓制度

      【答案】D

      【解析】本題考查的是監理規劃主要內容。項目監理機構內部工作制度:(1)項目監理機構工作會(huì )議制度,包括監理交底會(huì )議,監理例會(huì )、監理專題會(huì ),監理工作會(huì )議等;(2)項目監理機構人員崗位職責制度;(3)對外行文審批制度;(4)監理工作日志制度;(5)監理周報、月報制度;(6)技術、經濟資料及檔案管理制度;(7)監理人員教育培訓制度;(8)監理人員考勤、業績考核及獎懲制度。

      (六)工程質量控制【重點在于預防】

      2.工程質量控制主要任務【提前預防+施工過程預防+驗收】

      (1)審查施工單位現場的質量保證體系,包括:質量管理組織機構、管理制度及專職管理人員和特種作業人員的資格;【體系】

      (2)審查施工組織設計、(專項)施工方案;【方案】

      (3)審查工程使用的新材料、新工藝、新技術、新設備的質量認證材料和相關驗收標準的適用性;【材料】

      (5)審核分包單位資格,檢查施工單位為本工程提供服務的試驗室;【實驗室】

      【體系1、方案2、材料3、試驗室5】提前預防

      (4)檢查、復核施工控制測量成果及保護措施;

      (6)審查施工單位用于工程的材料、構配件、設備的質量證明文件,并按要求對用于工程

      的材料進行見證取樣、平行檢驗,對施工質量進行平行檢驗;

      (7)審查影響工程質量的計量設備的檢查和檢定報告;

      (8)采用旁站、巡視檢查、平行檢驗等方式對施工過程進行檢查監督;

      【檢驗、檢查4、6、7、8】施工過程預防

      (9)對隱蔽工程、檢驗批、分項工程和分部工程進行驗收;

      (10)對質量缺陷、質量問題、質量事故及時進行處置和檢查驗收;

      (11)對單位工程進行竣工驗收,并組織工程竣工預驗收;

      (12)參加工程竣工驗收,簽署建設工程監理意見。

      【驗收9、10、11、12】驗收

      【例題】下列工程目標控制任務中,不屬于工程質量控制任務的是( )。

      A.審查施工組織設計及專項施工方案

      B.審查工程中使用的新技術、新工藝

      C.分析比較實際完成工程量與計劃工程量

      D.復核施工控制測量成果及保護措施

      【答案】C

      【解析】本題考查的是監理規劃主要內容。選項C屬于工程造價控制工作內容。

      (七)工程造價控制

      2.工程造價控制工作內容

      (1)熟悉施工合同及約定的計價規則,復核、審查施工圖預算;

      (2)定期進行工程計量,復核工程進度款申請,簽署進度款付款簽證;

      (3)建立月完成工程量統計表,對實際完成量與計劃完成量進行比較分析,發現偏差的,應提出調整建議,并報告建設單位;

      (4)按程序進行竣工結算款審核,簽署竣工結算款支付證書。

      【預算+進度款+月偏差+結算】

      【從開始到結束一直算】

      【例題】下列工程造價控制工作中,屬于項目監理機構在施工階段控制工程造價的工作內容是( )。

      A.定期進行工程計量

      B.審查工程概算

      C.進行建設方案比選

      D.進行投資方案論證

      【答案】A

      【解析】本題考查的是監理規劃主要內容。工程造價控制工作內容:(1)熟悉施工合同及約定的計價規則,復核、審查施工圖預算;(2)定期進行工程計量,復核工程進度款申請,簽署進度款付款簽證;(3)建立月完成工程量統計表,對實際完成量與計劃完成量進行比較分析,發現偏差的,應提出調整建議,并報告建設單位;(4)按程序進行竣工結算款審核,簽署竣工結算款支付證書。

      (八)工程進度控制

      2.工程進度控制工作內容

      (1)審查施工總進度計劃和階段性施工進度計劃;

      (2)檢查、督促施工進度計劃的實施;

      (3)進行進度目標實現的風險分析,制定進度控制的方法和措施;

      (4)預測實際進度對工程總工期的影響,分析工期延誤原因,制訂對策和措施,并報告工程實際進展情況。

      【計劃+實施+分析、措施+預測影響、對策】

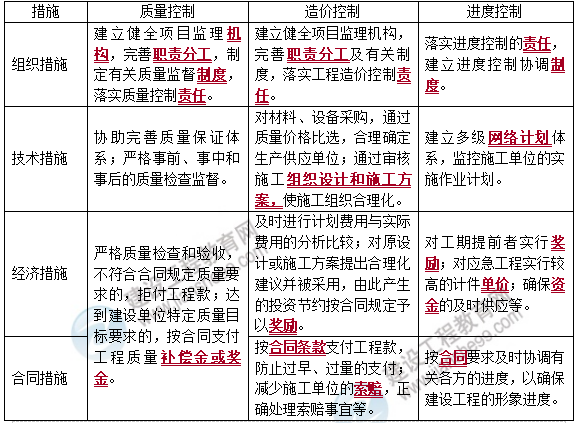

      “三控”的具體措施

    監理課程

      【例題】監理規劃中應明確的工程進度控制措施有( )。

      A.建立多級網絡(luò )計劃體系

      B.嚴格審核施工組織設計

      C.建立進度控制協調制度

      D.按施工合同及時支付合同款

      E.監控施工單位實施作業計劃

      【答案】ACE

      【解析】本題考查的是監理規劃主要內容。工程進度控制的具體措施:(1)組織措施:落實進度控制的責任,建立進度控制協調制度。(2)技術措施:建立多級網絡(luò )計劃體系,監控施工單位的實施作業計劃。(3)經濟措施:對工期提前者實行獎勵;對應急工程實行較高的計件單價;確保資金的及時供應等。(4)合同措施:按合同要求及時協調有關各方的進度,以確保建設工程的形象進度。

      【例題】下列屬于工程造價控制經濟措施的是( )。

      A.通過審核施工組織設計和施工方案,使施工組織合理化

      B.確保資金的及時供應

      C.及時進行計劃費用與實際費用的分析比較

      D.建立多級網絡(luò )計劃體系

      【答案】C

      【解析】本題考查的是監理規劃主要內容。工程造價控制的經濟措施:包括及時進行計劃費用與實際費用的分析比較;對原設計或施工方案提出合理化建議并被采用,由此產生的投資節約按合規規定予以獎勵。選項A屬于工程造價控制的技術措施;選項B屬于工程進度控制的經濟措施;選項D屬于工程進度控制的技術措施。參見教材P120。

      (九)安全生產管理的監理工作

      項目監理機構應根據法律法規、工程建設強制性標準,履行建設工程安全生產管理的監理職責?!痉ǘ氊煛?/p>

      項目監理機構應根據工程項目的實際情況,加強對施工組織設計中涉及安全技術措施的審核,加強對專項施工方案的審查和監督,加強對現場安全事故隱患的檢查,發現問題及時處理,防止和避免安全事故的發生。

      2.安全生產管理的監理工作內容

      (1)編制工程監理實施細則,落實相關監理人員;【實施細則】

      (2)審查施工單位現場安全生產規章制度的建立和實施情況;【審查制度】

      (3)審查施工單位安全生產許可證及施工單位項目經理、專職安全生產管理人員和特種作業人員的資格,核查施工機械和設施的安全許可驗收手續;【審查資質資格】

      (4)審查施工承包人提交的施工組織設計,重點審查其中的質量安全技術措施、專項施工方案與工程建設強制性標準的符合性;【審查方案】

      (5)審查包括施工起重機械和整體提升腳手架、模板等自升式架設設施等在內的施工機械和設施的安全許可驗收手續情況;【審查機械】

      (6)巡視檢查危險性較大的分部分項工程專項施工方案實施情況;【巡視】

      (7)對施工單位拒不整改或不停止施工時,應及時向有關主管部門報送監理報告?!緢蟾妗?/p>

      3.專項施工方案的編制、審查和實施的監理要求

      (1)專項施工方案編制要求。實行施工總承包的,專項施工方案應當由施工總承包單位組織編制,其中,起重機械安裝拆卸工程、深基坑工程、附著式升降腳手架等專業工程實行分包的,其專項施工方案可由專業分包單位組織編制。實行施工總承包的,專項施工方案應當由施工總承包單位技術負責人及相關專業分包單位技術負責人簽字。

      對于超過一定規模的危險性較大的分部分項工程專項方案應當由施工單位組織召開專家論證會(huì )。

      4.安全生產管理的監理方法和措施

      (1)通過審查施工單位現場安全生產規章制度的建立和實施情況,督促施工單位落實安全技術措施和應急救援預案,加強風險防范意識,預防和避免安全事故發生。

      (2)通過項目監理機構安全管理責任風險分析,制定監理實施細則,落實監理人員,加強日常巡視和安全檢查,發現安全事故隱患時,項目監理機構應當履行監理職責,采取會(huì )議、告知、通知、停工、報告等措施向施工單位管理人員指出,預防和避免安全事故發生。

      (九)安全生產管理的監理工作

      項目監理機構應根據法律法規、工程建設強制性標準,履行建設工程安全生產管理的監理職責?!痉ǘ氊煛?/p>

      項目監理機構應根據工程項目的實際情況,加強對施工組織設計中涉及安全技術措施的審核,加強對專項施工方案的審查和監督,加強對現場安全事故隱患的檢查,發現問題及時處理,防止和避免安全事故的發生。

      2.安全生產管理的監理工作內容

      (1)編制工程監理實施細則,落實相關監理人員;【實施細則】

      (2)審查施工單位現場安全生產規章制度的建立和實施情況;【審查制度】

      (3)審查施工單位安全生產許可證及施工單位項目經理、專職安全生產管理人員和特種作業人員的資格,核查施工機械和設施的安全許可驗收手續;【審查資質資格】

      (4)審查施工承包人提交的施工組織設計,重點審查其中的質量安全技術措施、專項施工方案與工程建設強制性標準的符合性;【審查方案】

      (5)審查包括施工起重機械和整體提升腳手架、模板等自升式架設設施等在內的施工機械和設施的安全許可驗收手續情況;【審查機械】

      (6)巡視檢查危險性較大的分部分項工程專項施工方案實施情況;【巡視】

      (7)對施工單位拒不整改或不停止施工時,應及時向有關主管部門報送監理報告?!緢蟾妗?/p>

      3.專項施工方案的編制、審查和實施的監理要求

      (1)專項施工方案編制要求。實行施工總承包的,專項施工方案應當由施工總承包單位組織編制,其中,起重機械安裝拆卸工程、深基坑工程、附著式升降腳手架等專業工程實行分包的,其專項施工方案可由專業分包單位組織編制。實行施工總承包的,專項施工方案應當由施工總承包單位技術負責人及相關專業分包單位技術負責人簽字。

      對于超過一定規模的危險性較大的分部分項工程專項方案應當由施工單位組織召開專家論證會(huì )。

      4.安全生產管理的監理方法和措施

      (1)通過審查施工單位現場安全生產規章制度的建立和實施情況,督促施工單位落實安全技術措施和應急救援預案,加強風險防范意識,預防和避免安全事故發生。

      (2)通過項目監理機構安全管理責任風險分析,制定監理實施細則,落實監理人員,加強日常巡視和安全檢查,發現安全事故隱患時,項目監理機構應當履行監理職責,采取會(huì )議、告知、通知、停工、報告等措施向施工單位管理人員指出,預防和避免安全事故發生。

      【例題】下列監理工作中,不屬于安全生產管理工作的是( )。

      A.審查施工單位安全生產許可證

      B.對關鍵部位、關鍵工序的施工過程實施旁站

      C.巡視危險性較大的分部分項工程專項施工方案實施情況

      D.核查施工起重機械和設施的安全許可驗收手續

      【答案】B

      【解析】本題考查的是監理規劃主要內容。安全生產管理的監理工作內容:(1)編制工程監理實施細則,落實相關監理人員;(2)審查施工單位現場安全生產規章制度的建立和實施情況;(3)審查施工單位安全生產許可證及施工單位項目經理、專職安全生產管理人員和特種作業人員的資格,核查施工機械和設施的安全許可驗收手續;(4)審查施工承包人提交的施工組織設計,重點審查其中的質量安全技術措施、專項施工方案與工程建設強制性標準的符合性;(5)審查包括施工起重機械和整體提升腳手架、模板等自升式架設設施等在內的施工機械和設施的安全許可驗收手續情況;(6)巡視檢查危險性較大的分部分項工程專項施工方案實施情況;(7)對施工單位拒不整改或不停止施工時,應及時向有關主管部門報送監理報告。

      【例題】監理規劃中應明確的安全生產管理措施有( )。

      A.組織驗收施工起重機械的安全性能

      B.督促施工單位落實安全技術措施

      C.審查施工單位的安全生產規章制度

      D.督促施工單位落實應急救援預案

      E.制定危險性較大的分部工程旁站方案

      【答案】BCD

      【解析】本題考查的是監理規劃主要內容。通過審查施工單位現場安全生產規章制度的建立和實施情況,督促施工單位落實安全技術措施和應急救援預案,加強風險防范意識,預防和避免安全事故發生。

      二、監理規劃報審程序

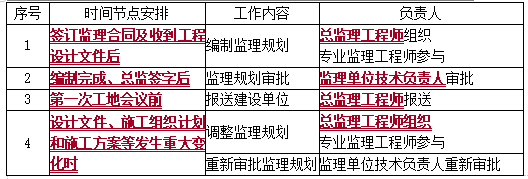

      監理規劃報審程序 表7-13

    監理1

      【例題】關于監理規劃的說法,正確的是( )。

      A.監理規劃是監理合同組成文件

      B.監理規劃的主要內容不包括安全生產管理方面的監理工作

      C.監理規劃應由總監理工程師組織編制編寫

      D.監理規劃應由監理單位技術負責人組織編寫

      【答案】C

      【解析】本題考查的是監理規劃主要內容。選項A錯誤,監理規劃在簽訂建設工程監理合同之后編制,不是監理合同組成文件。選項B錯誤,監理規劃的主要內容包括安全生產管理的監理工作。選項D錯誤,監理規劃應在簽訂建設工程監理合同及收到工程設計文件后由總監理工程師組織編制,并應在召開第一次工地會(huì )議7天前報建設單位。

      【例題】根據《建設工程監理規范》,監理規劃應包括的內容有( )。

      A.工程概況

      B.監理工作內容、范圍、目標

      C.工程風險分析與控制

      D.工程質量、造價、進度控制和組織協調

      E.工程監理重點、難點分析與建議

      【答案】ABD

      【解析】本題考查的是監理規劃主要內容。監理規劃的內容包括:工程概況;監理工作的范圍、內容、目標;監理工作依據;監理組織形式、人員配備及進退場計劃、監理人員崗位職責;監理工作制度;工程質量控制;工程造價控制;工程進度控制;安全生產管理的監理工作;合同與信息管理;組織協調;監理工作設施。

      【例題】編制監理規劃的時間是( )。

      A.第一次工地會(huì )議前

      B.監理大綱編制完成

      C.提交投標文件后

      D.簽訂監理合同及收到工程設計文件后

      【答案】D

      【解析】本題考查的是監理規劃報審。簽訂監理合同及收到工程設計文件后編制監理規劃。參見教材P126。

      三、監理實施細則主要內容

      《建設工程監理規范》GB/T50319—2013明確規定了監理實施細則應包含的內容,即:專業工程特點、監理工作流程、監理工作要點,以及監理工作方法及措施。

      (一)專業工程特點

      專業工程特點是指需要編制監理實施細則的工程專業特點,而不是簡單的工程概述。

      除了專業工程外,新材料、新工藝、新技術以及對工程質量、造價、進度應加以重點控制等特殊要求也需要在監理實施細則中體現。

      (二)監理工作流程

      監理工作流程是結合工程相應專業制定的具有可操作性和可實施性的流程圖。不僅涉及最終產品的檢查驗收,更多地涉及施工中各個環節及中間產品的監督檢查與驗收。

      監理工作涉及的流程包括:開工審核工作流程、施工質量控制流程、進度控制流程、造價(工程量計量)控制流程、安全生產和文明施工監理流程、測量監理流程、施工組織設計審核工作流程、分包單位資格審核流程、建筑材料審核流程、技術審核流程、工程質量問題處理審核流程、旁站檢查工作流程、隱蔽工程驗收流程、工程變更處理流程、信息資料管理流程等。

      總結:

      【三控:質量、進度、造價】+【安全文明】+【信息資料】

      【審核:開工、施組、分包、建材、技術】

      【監理工作:測量、旁站】

      【處理:質量問題、工程變更】

      【驗收:隱蔽工程】

      (三)監理工作要點

      監理工作控制要點及目標值是對監理工作流程中工作內容的增加和補充,應將流程圖設置的相關監理控制點和判斷點進行詳細而全面的描述。將監理工作目標和檢查點的控制指標、數據和頻率等闡明清楚。

      (四)監理工作方法及措施

      監理規劃中的方法是針對工程總體概括要求的方法和措施,監理實施細則中的監理工作方法和措施是針對專業工程而言,應更具體、更具有可操作性和可實施性。

      1.監理工作方法

      監理工程師通過旁站、巡視、見證取樣、平行檢測等監理方法,對專業工程作全面監控,對每一個專業工程的監理實施細則而言,其工作方法必須加以詳盡闡明。

      除上述四種常規方法外,監理工程師還可采用指令文件、監理通知、支付控制手段等方法實施監理。

      2.監理工作措施

      各專業工程的控制目標要有相應的監理措施以保證控制目標的實現。制定監理工作措施通常有兩種方式。

      (1)根據措施實施內容不同,可將監理工作措施分為技術措施、經濟措施、組織措施和合同措施。

      (2)根據措施實施時間不同,可將監理工作措施分為事前控制措施、事中控制措施及事后控制措施。

      四、監理實施細則報審

      (一)監理實施細則報審程序

      《建設工程監理規范》GB/T50319—2013規定,監理實施細則可隨工程進展編制,但必須在相應工程施工前完成,并經總監理工程師審批后實施。

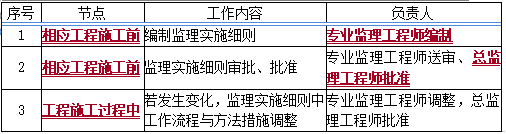

      監理實施細則報審程序 表7-14

    監理2

      【例題】根據《建設工程監理規范》,監理實施細則的內容包括( )。

      A.專業工程特點

      B.監理工作要點

      C.監理工作方法和措施

      D.項目主要目標

      E.監理工作制度

      【答案】ABC

      【解析】本題考查的是監理實施細則主要內容?!督ㄔO工程監理規范》明確規定了監理實施細則應包含的內容,即:專業工程特點、監理工作流程、監理工作要點,以及監理工作方法及措施。

      【例題】下列工作流程中,監理工作涉及的有( )。

      A.分包單位招標選擇流程

      B.質量三檢制度落實流程

      C.隱蔽工程驗收流程

      D.質量問題處理審核流程

      E.開工審核工作流程

      【答案】CDE

      【解析】本題考查的是監理實施細則主要內容。監理工作涉及的流程包括:開工審核工作流程、施工質量控制流程、進度控制流程、造價(工程量計量)控制流程、安全生產和文明施工監理流程、測量監理流程、施工組織設計審核工作流程、分包單位資格審核流程、建筑材料審核流程、技術審核流程、工程質量問題處理審核流程、旁站檢查工作流程、隱蔽工程驗收流程、工程變更處理流程、信息資料管理流程等。

      【例題】下列關于監理實施細則編制與實施的說法中,正確的是( )。

      A.監理實施細則需要在項目開工前編制完成

      B.監理實施細則由監理員編制

      C.監理實施細則編制完成后,需要報專業監理工程師批準后方可實施

      D.施工過程中工作內容發生變化時,由專業監理工程師對監理實施細則中的工作流程與方法措施進行調整

      【答案】D

      【解析】本題考查的是監理實施細則報審。選項A錯誤,監理實施細則可隨工程進展編制,但必須在相應工程施工前完成,并經總監理工程師審批后實施;選項B錯誤,監理實施細則由專業監理工程師編制;選項C錯誤,監理實施細則編制完成后,需要報總監理工程師批準后方可實施。參見教材P133。

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥99
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
