監理質量控制知識點:監理通知單、工程暫停令、復工令的簽發

一、分值統計
二、金題鞏固
【2021年單選】施工中出現需要加固的質量缺陷時,項目監理機構應審查施工單位提交的( )。
A.按設計規范編制的加固處理方案
B.經該項目設計單位認可的加固處理方案
C.經有相應設計資質的設計單位認可的加固處理方案
D.經建設單位認可的加固處理方案
【正確答案】B
【答案解析】對需要返工處理或加固補強的質量缺陷,項目監理機構應要求施工單位報送經設計等相關單位認可的處理方案,并應對質量缺陷的處理過程進行跟蹤檢查,同時應對處理結果進行驗收。
【2019年多選】在工程施工中,總監理工程師應及時簽發工程暫停令的情形有( )。
A.建設單位要求暫停施工經論證沒必要暫停的
B.施工單位未按審查通過的工程設計文件施工的
C.施工單位拒絕項目監理機構管理的
D.施工單位違反工程建設強制性標準的
E.施工單位存在重大質量、安全事故隱患的
【正確答案】BDE
【答案解析】項目監理機構發現下列情形之一時,總監理工程師應及時簽發工程暫停令:(1)建設單位要求暫停施工且工程需要暫停施工的;(2)施工單位未經批準擅自施工或拒絕項目監理機構管理的(后者視情況);(3)施工單位未按審查通過的工程設計文件施工的;(4)施工單位違反工程建設強制性標準的;(5)施工存在重大質量、安全事故隱患或發生質量、安全事故的。
【2018年單選】關于項目監理機構處理工程質量事故的說法,正確的是( )。
A.簽發監理通知單,要求施工單位及時處理
B.簽發工程暫停令,暫停與其關聯部位的施工
C.簽發監理報告,向政府主管部門報告
D.簽發工作聯系單,要求施工單位及時處理
【正確答案】B
【答案解析】工程質量事故發生后,總監理工程師應簽發《工程暫停令》,要求暫停質量事故部位和與其有關聯部位的施工,要求施工單位采取必要的措施,防止事故擴大并保護好現場。同時,要求質量事故發生單位迅速按類別和等級向相應的主管部門上報。
【2017年單選】工程監理實施過程中,總監理工程師應簽發工程暫停令的情形是( )。
A.施工單位未經批準擅自施工
B.施工存在質量事故隱患
C.施工單位采用不適當施工工藝
D.施工單位未按施工方案施工
【正確答案】A
【答案解析】項目監理機構發現下列情形之一時,總監理工程師應及時簽發工程暫停令:(1)建設單位要求暫停施工且工程需要暫停施工的;(2)施工單位未經批準擅自施工或拒絕項目監理機構管理的;(3)施工單位未按審查通過的工程設計文件施工的;(4)施工單位違反工程建設強制性標準的;(5)施工存在重大質量、安全事故隱患或發生質量、安全事故的。
【典型例題】下列報審、報驗表中,需要建設單位簽署審批意見的是( )。
A.分包單位資格報審表
B.施工進度計劃報審表
C.分項工程報驗表
D.工程復工報審表
【正確答案】D
【答案解析】工程復工報審表需建設單位簽署審批意見。

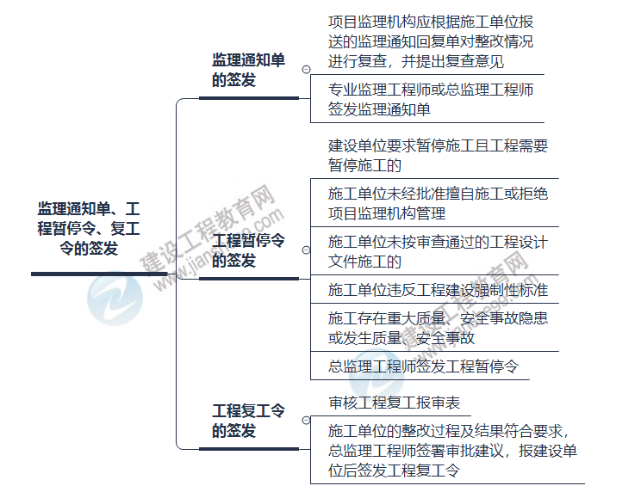

三、思維導圖

- · 大連關于2025年度監理工程師職業資格考試報名的通知
- · 西藏關于2025年度監理工程師職業資格考試報名工作的通知
- · 遼寧關于做好2025年度監理工程師職業資格考試考務工作的通知
- · 天津關于2025年監理工程師考試報名等有關事項的通知
- · 甘肅關于做好2025年度監理工程師職業資格考試報名工作的通知
- · 調整進度計劃,主要依據哪些原則?
- · 設備招標中,如何確保供應商資質符合要求?
- · 結構模式如何支撐績效改進?
- · 該準則的評價內容包括哪些方面?
- · 工程施工質量驗收標準是什么?
