1、人力裝車的5t建議自卸垃圾收集車除司機外應配備勞動力(。
A、2-3人
B、1人
C、2人
D、3-4人
標準答案:D
2、一般垃圾的收運費用占到整個處理系統費用的(。
A、20%-40%
B、60%-80%
C、70%-80%
D、50%-60%
標準答案:B
3、通常一個收運系統由哪幾個階段(。
A、轉運
B、搬運與儲存
C、收集與清除
D、破碎、分選
標準答案:A、B、C
4、固體廢物收集方式有(。
A、隨時收集
B、分類收集
C、定期收集
D、混合收集
標準答案:A、B、C、D
5、分類收集應該遵循哪些原則(。
A、危險廢物與一般廢物分開
B、工業廢物與城市垃圾分開
C、可回收利用物質與不可回收利用物質分開
D、可燃性物質與不可燃性物質分開
標準答案:A、B、C、D
6、固體廢物收集行為可被分解為哪些操作單元(。
A、收集
B、拖曳
C、非生產
D、卸載
標準答案:A、B、C、D
7、轉運站按照日轉運垃圾能力可分為(。
A、小型轉運站
B、中小型轉運站
C、中型轉運站
D、大型轉運站
標準答案:A、B、C、D
8、轉運站選址需要考慮以下哪些原則(。
A、在具備鐵路或水路運輸條件,且運距較遠時,應設置鐵路或水路運輸垃圾中轉站
B、不宜臨近群眾日常生活聚集場所
C、位置應在服務區內人口密度大、垃圾產生量大易形成經濟規模的地方
D、符合城鎮總體規劃和環境衛生專業規劃的基本要求
標準答案:A、B、C、D
9、轉運站主體工程設計包括(。
A、工藝設計基本條件
B、轉運站轉運工藝流程設計
C、轉運站監控系統設計
D、轉運站主體設備配置
標準答案:A、B、C、D
10、生活垃圾大型轉運站配置主要包括(。
A、稱重計量系統
B、轉運作業系統
C、運輸系統
D、監視、控制系統
標準答案:A、B、C、D
11、在規劃和設計轉運站時,應考慮以下哪些因素(。
A、每天的轉運量
B、轉運站的結構類型
C、主要設備和附屬設施
D、對周?chē)h(huán)境的影響
標準答案:A、B、C、D
12、決定垃圾收集頻率的因素有(。
A、垃圾的組成成分及物化特性
B、氣候
C、儲存容器
D、居民的活動
標準答案:A、B、C、D

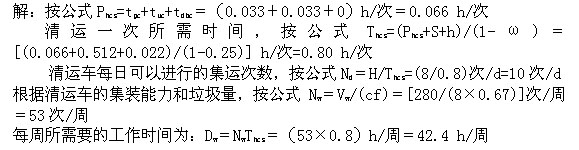

13、某住宅區生活垃圾量約280m3/周,擬用一垃圾車負責清運工作,實行改良操作法的移動式清運。已知該車每次集裝容積為8m3/次,容器利用系數為0.67,垃圾車采用八小時工作制。試求為及時清運該住宅垃圾,每周需出動清運多少次?累計工作多少小時?經調查已知:平均運輸時間為0.512h/次,容器裝車時間為0.033h/次;容器放回原處時間0.033h/次,卸車時間0.022h/次;非生產時間占全部工時25%。
標準答案:

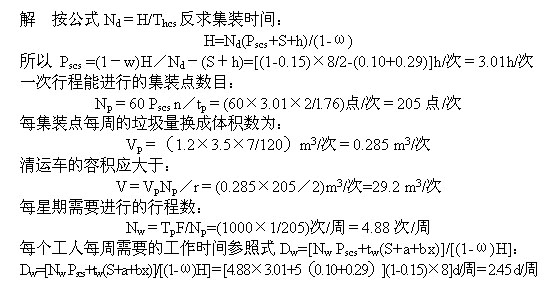

14、某住宅區共有1000戶居民,由2個工人負責清運該區垃圾。試按固定式清運方式,計算每個工人清運時間及清運車容積,已知條件如下:每一集裝點平均服務人數3.5人;垃圾單位產量1.2kg/(d/人);容器內垃圾的容重120kg/m3;每個集裝點設0.12m3的容器二個;收集頻率每周一次;收集車壓縮比為2;來回運距24km;每天工作8小時,每次行程2次;卸車時間0.10h/次;運輸時間0.29h/次;每個集裝點需要的人工集裝時間為1.76分/點/人);非生產時間占15%。
標準答案:
4大班次+考前模擬題 提升學習效果;
經典班次組合 專家在線答疑!
特色通關班:當期考試結束后一周關閉
特色無憂班:報名或考試當期不過,第二年免費學
4大班次+考前模擬題+1套預測試題
智能交互課件 階段測試點評!
精品通關班:當期考試結束后一周關閉
精品無憂班:報名或考試當期不過,第二年免費學
考前模擬題+2套預測試題+考前沖關寶典
名師定期直播 一對一跟蹤教學
實驗通關班:當期考試結束后一周關閉
實驗無憂班:報名或考試當期不過,第二年免費學
考前模擬題+3套預測題+沖關寶典+考前重點
大數據分析小灶教學 私人定制服務!
定制通關班:當期考試結束后一周關閉
定制無憂班:報名或考試當期不過,第二年免費學
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、聯系方式:010-82326699 / 400 810 5999。
010-82326699
400 810 5999
官方微信
